За период с 1 по 31 марта 2018 г. в рамках строительства второй и третьей очередей города-парка "Ясный берег" выполнены следующие работы:
Дом 7
Наружные и фасадные работы:
Кладка парапета на кровле - выполнена.

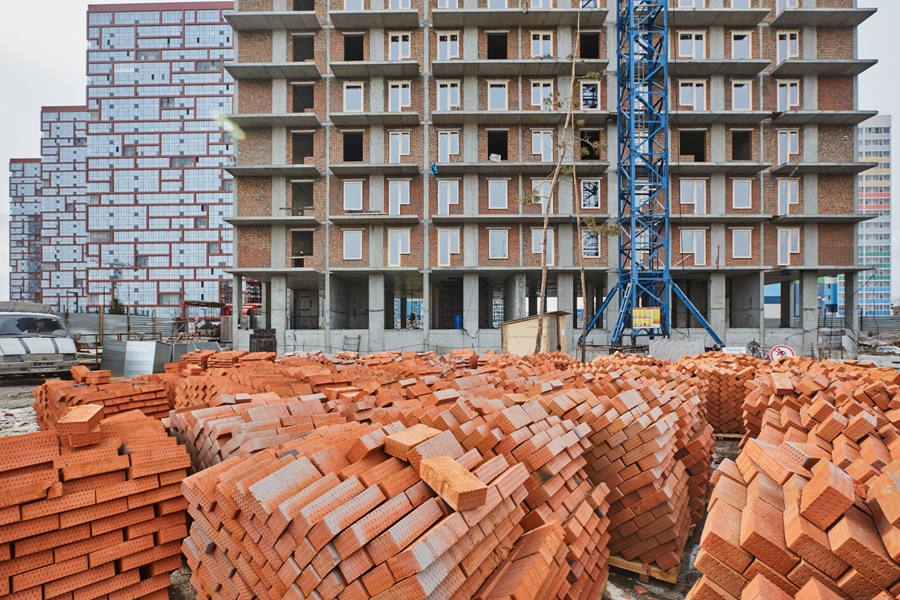

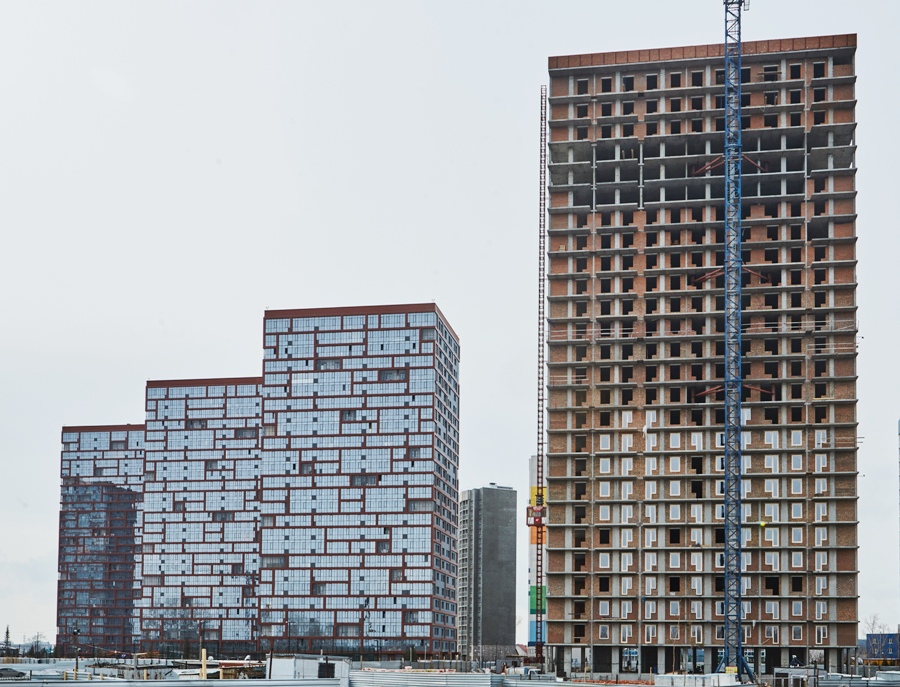

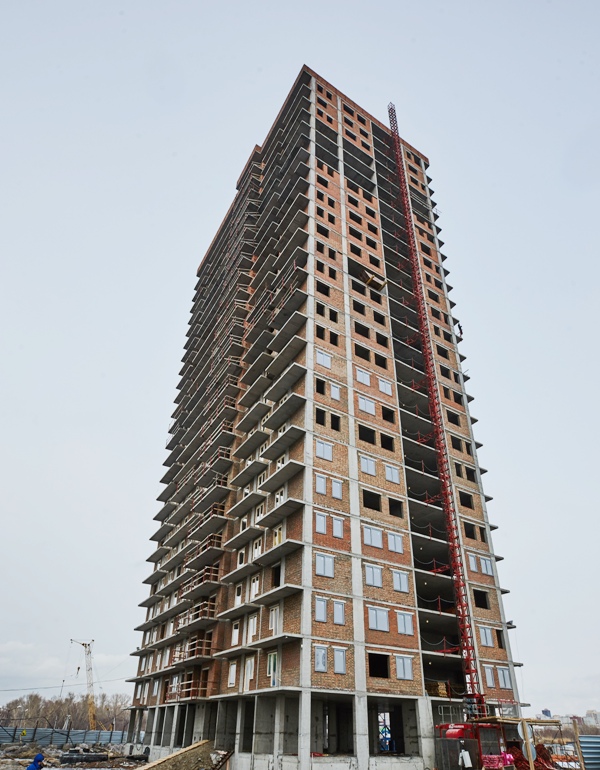

Кирпичная кладка внешних стен, 2-19, 24-26 этажи - выполнена
Монтаж окон - 2-10 этажи, 253 шт
Монтаж шахты дымоудаления коробами из оцинокованной стали - выполнен.
Внутренние работы:

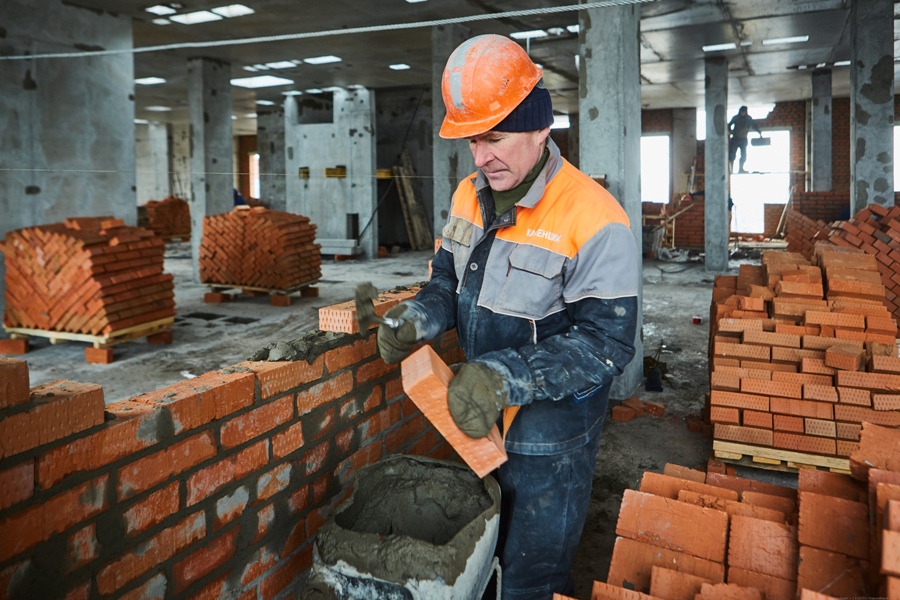

Кирпичная кладка межквартирных стен, 2-9 этажи - выполнена.
Кирпичная кладка межквартирных стен, 24-26 этажи.
Дом 11
Работы по каркасу дома:
Бетонирование фундаментной плиты - 700 м3

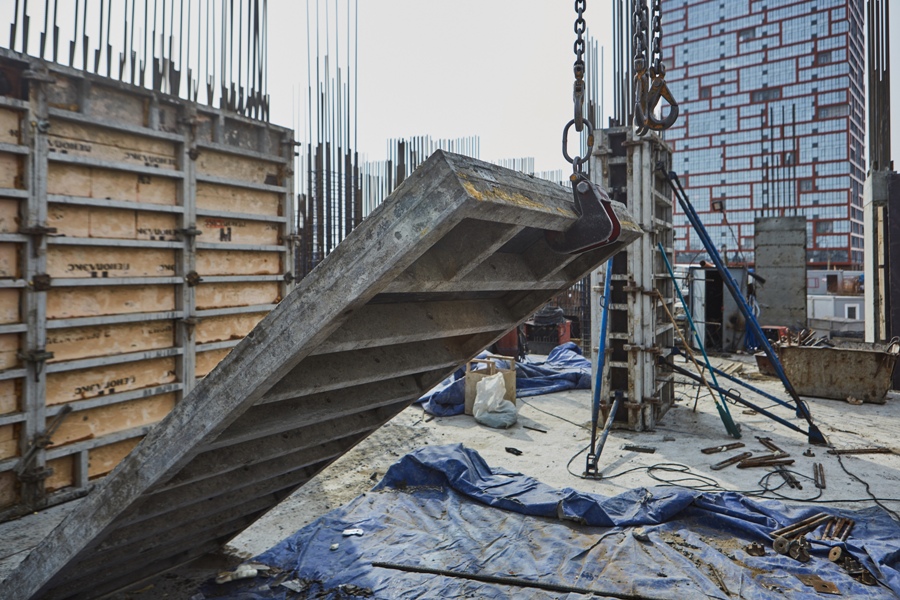

Устройство колонн и диафрагм - 45,2 м3
Бетонирование плиты 1-го этажа (перекрытие цокольного помещения) - 133 м3
Устройство колонн и диафрагм 1-го этажа – 68,8 м3
Дом 10
Работы по 1, 2, 3 блок-секциям:
Устройство буронабивных свай - 39 шт
Закончены работы по погружению забивных свай в количестве 650 шт
Разработка котлована под 4-5 блок-секции - 2000 м3
