Отчет прораба январь 2021
Отчет прораба январь 2021

Отчет прораба январь 2021

Дом №12


  • Установлены противопожарные двери - 95%.
  • Установлены квартирные двери - 95%.
  • Выполнена скрытая электропроводка - 100%.
  • Выполнено оштукатуривание стен - 100%.
  • Проведено водоснабжение и отопление - 100%.
  • Проложена система пожарной сигнализации - 100%.
  • Выполнены отделочные работы МОП - 90%.
  • Выполнено ограждение переходных балконов и лестничных маршей - 100%.
  • Реализовано благоустройство территории - 75%.


Дом №13

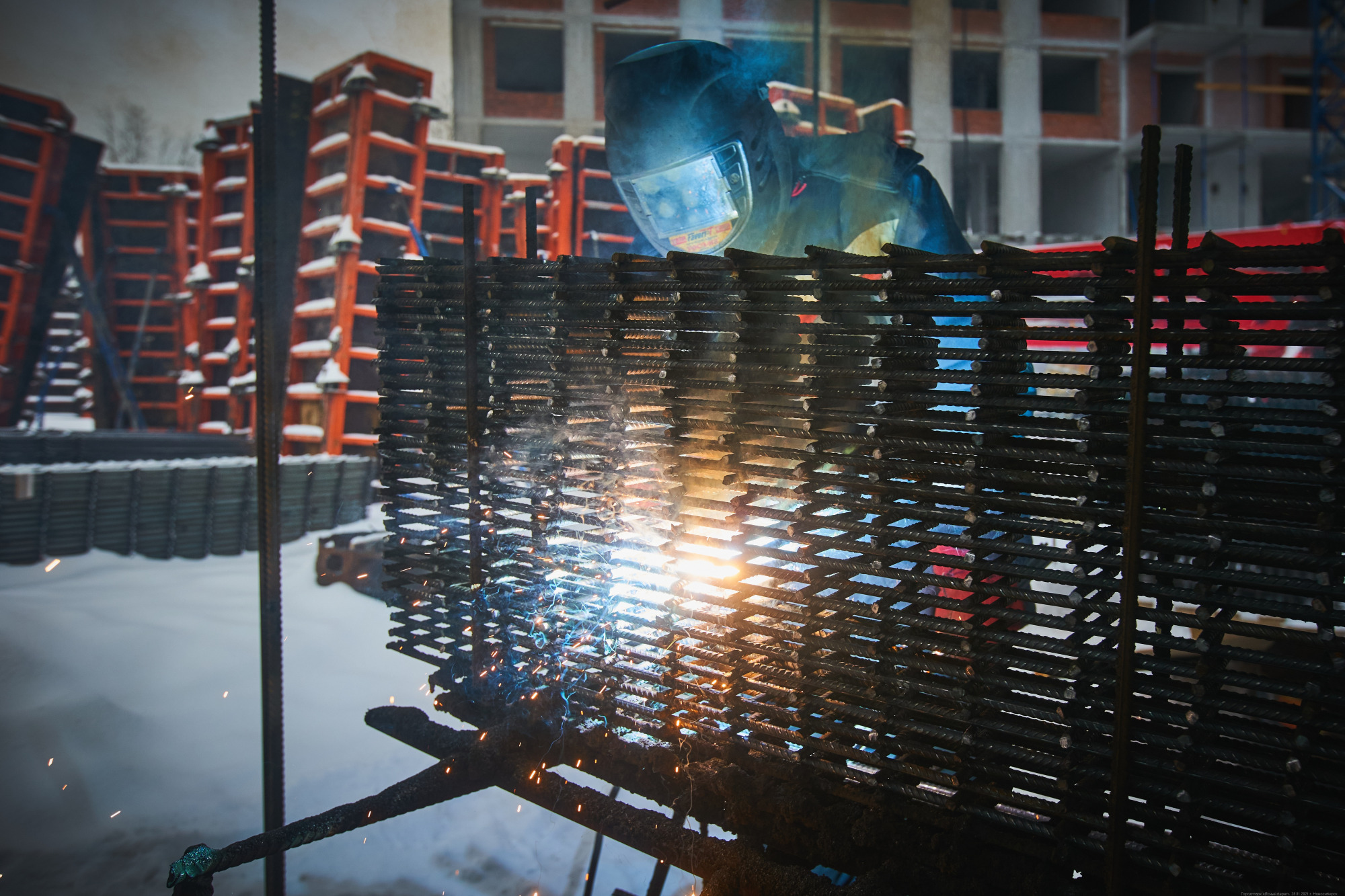

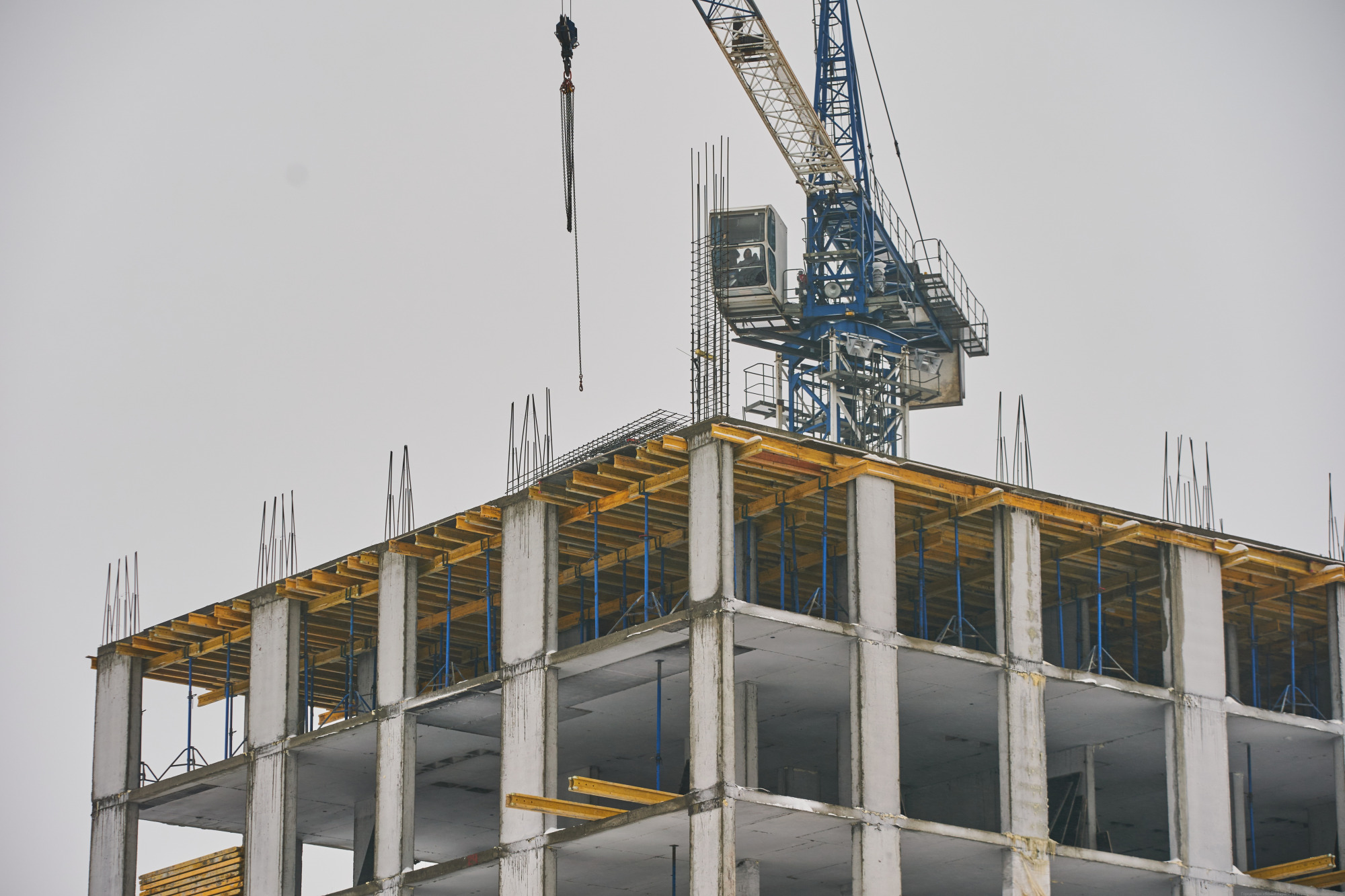

Устройство монолитного каркаса:

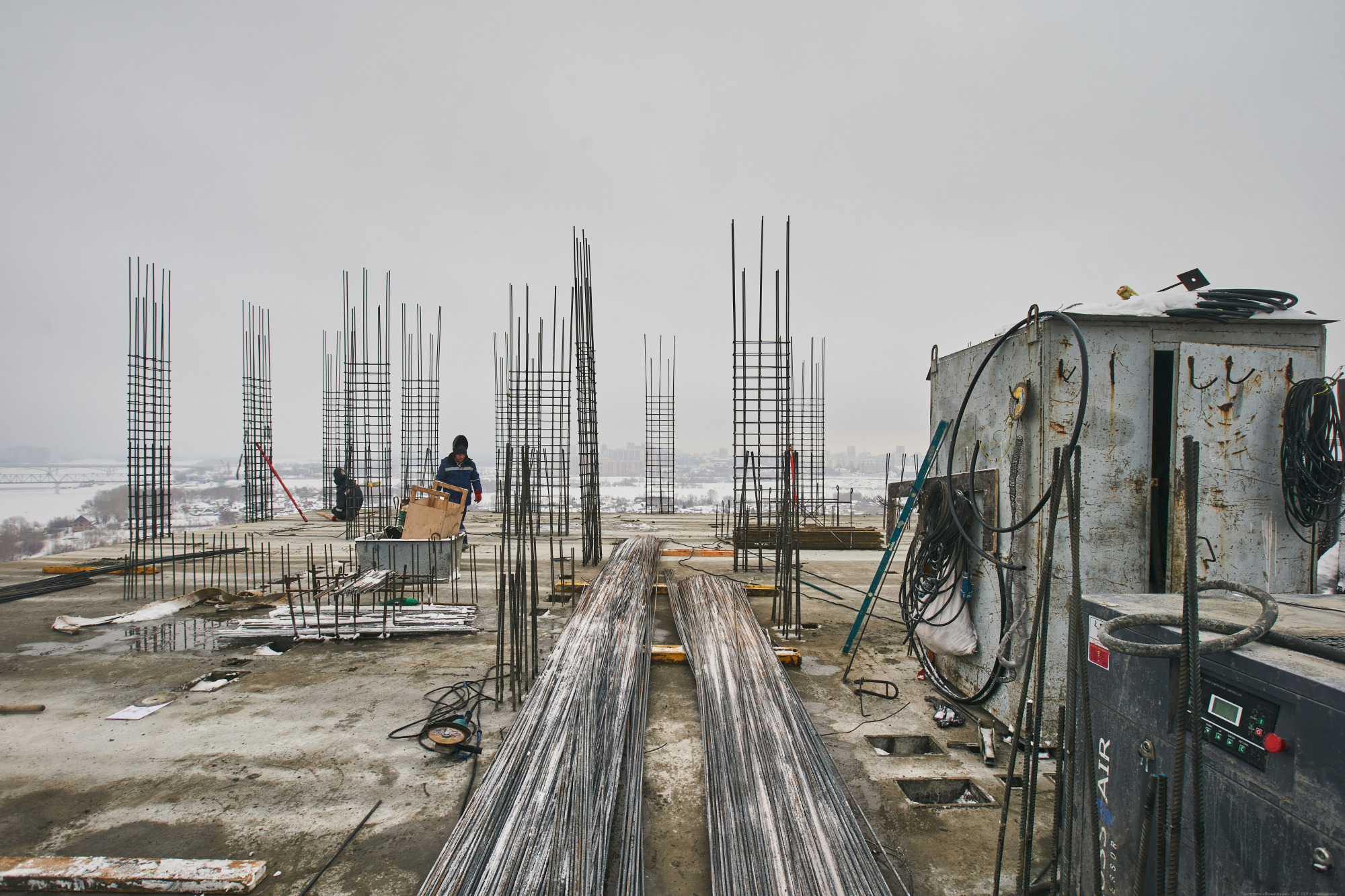

  • 24-й этаж выполнен на 95%.
  • 25-й этаж выполнен на 70%.

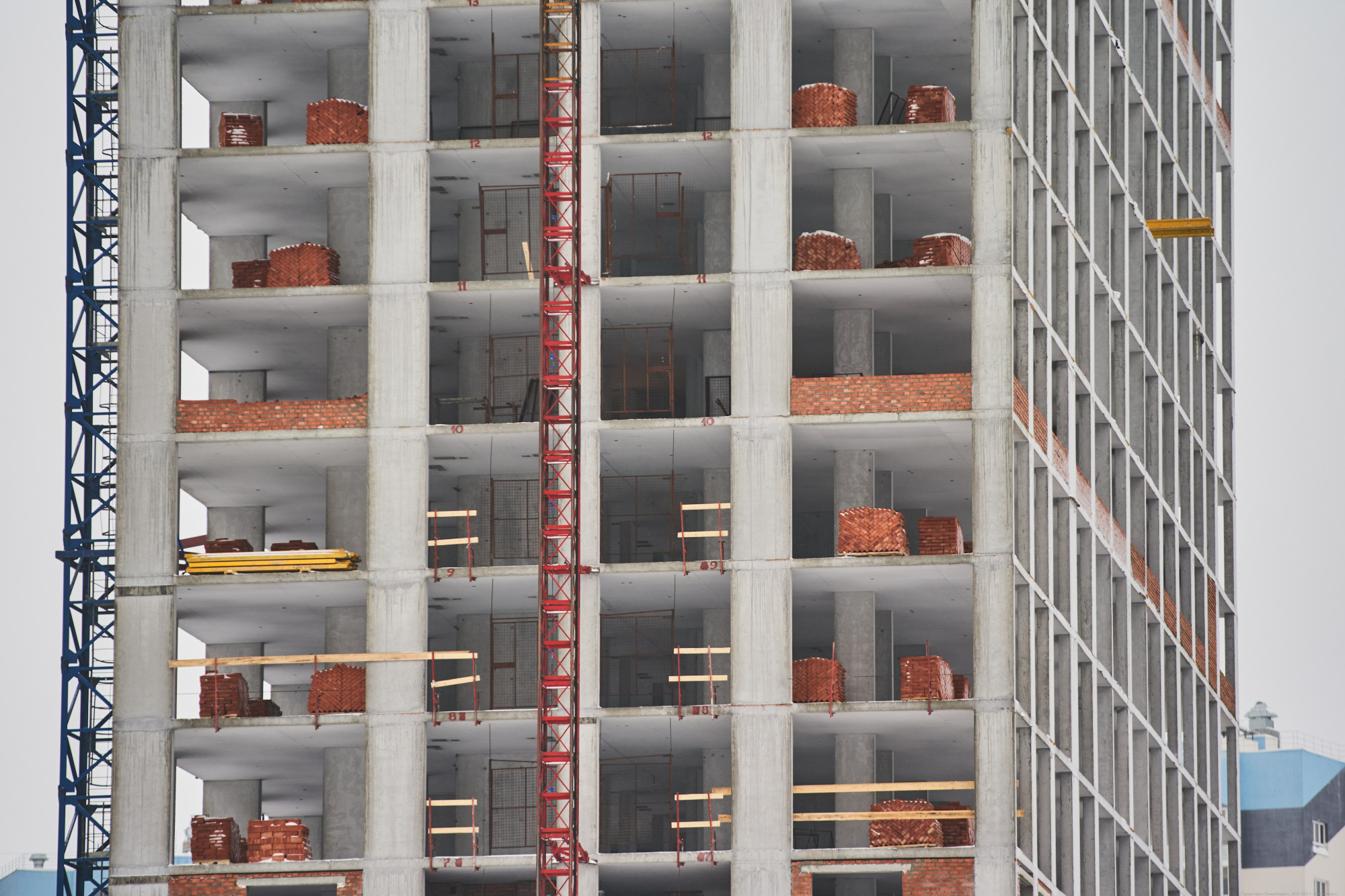

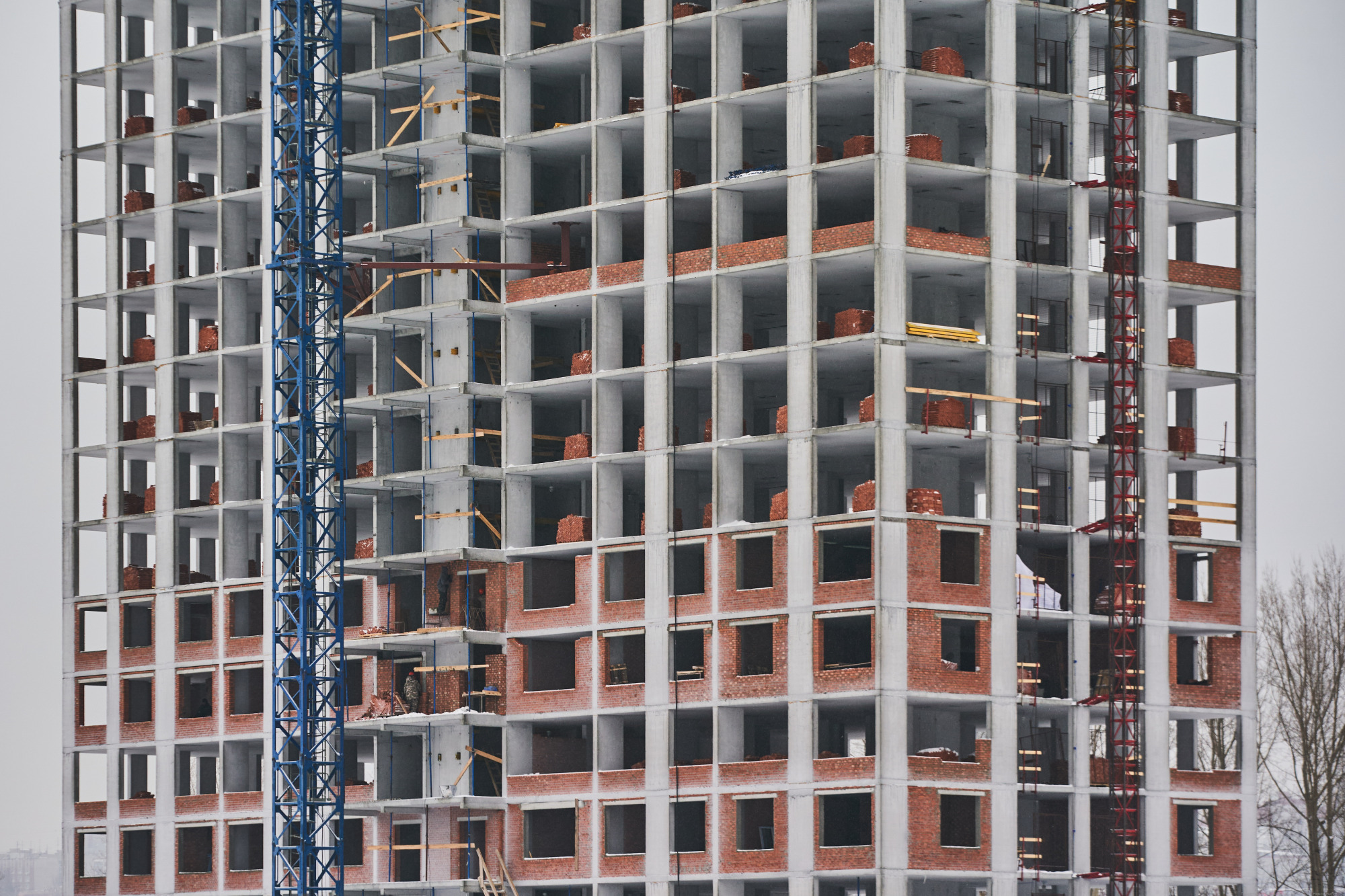

Устройство кирпичных стен и перегородок:

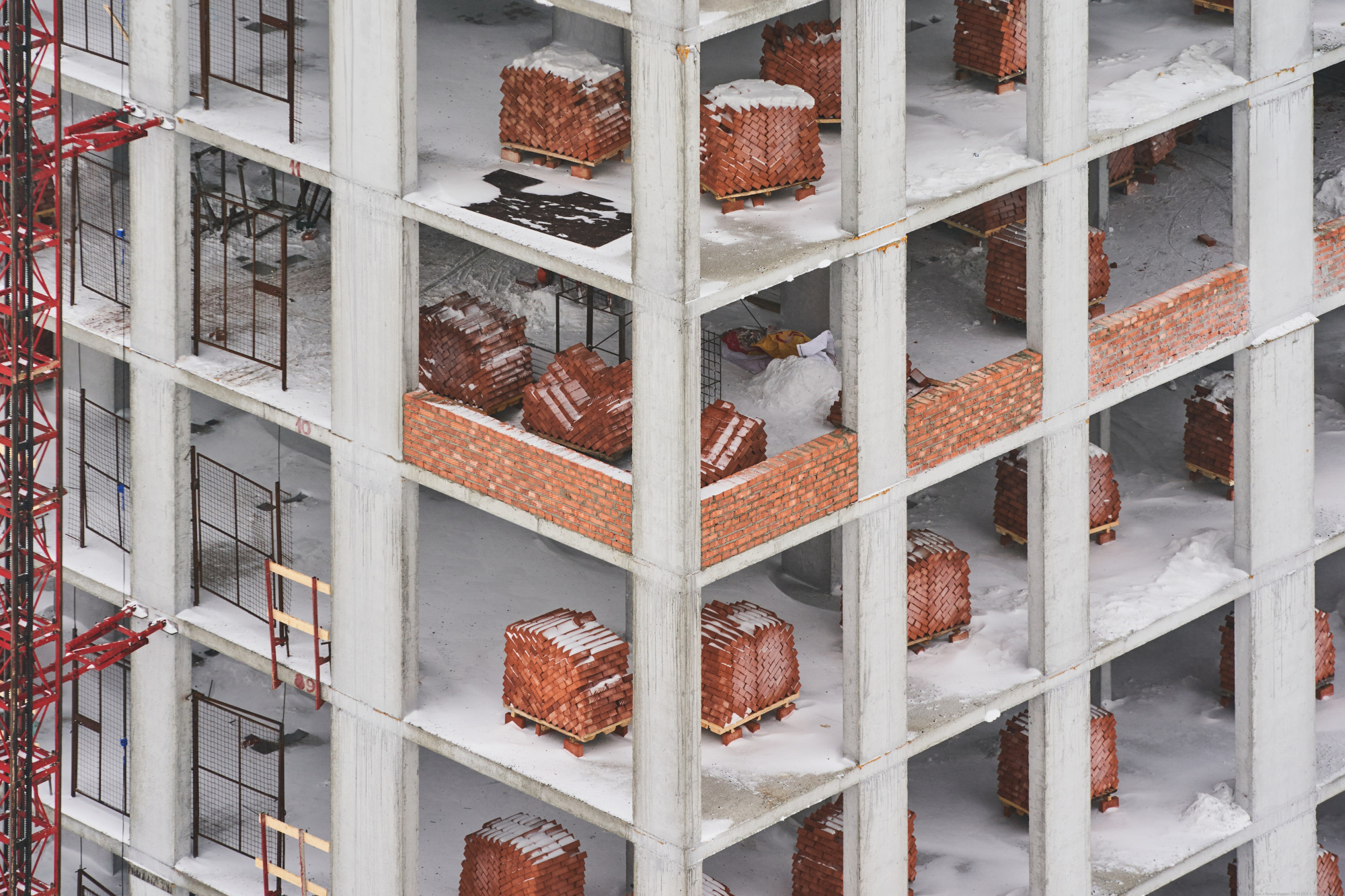

  • 3 и 6 этажи на 100%.
  • 4 этаж на 50%.
  • 5 этаж выполнен на 90%.
  • 10 этаж на 45%.
  • 15 этаж на 20%.
  • 16 этаж на 5%.
Устройство окон на 3 этаже выполнено на 30%.
