Отчет прораба октябрь 2019
Отчет прораба октябрь 2019

Отчет прораба октябрь 2019

Дом №10

Блок-секция №1

  • Кирпичная кладка наружных стен на 14 этаже – 200 м2.
  • Кирпичная кладка внутренних стен и перегородок - 8,9,13,14 этажи.
  • Кладка перегородок из ПГП - 6,12 этажи.
  • Монтаж горизонтальной разводки системы отопления, водоснабжения – 3,4,5,6,7,8,10,11 этажи.
  • Монтаж воздуховодов естественной вентиляции – 4 этаж.

Блок-секция №2, 3

  • Кирпичная кладка внутренних стен и перегородок - 1 этаж.
  • Монтаж горизонтальной разводки системы отопления, водоснабжения – 4,7 этажи.
  • Монтаж воздуховодов естественной вентиляции – 2-9 этажи.

Блок-секция №4

  • Устройство монолитного ростверка – 421м3

Дом №11

  1. Завершены работы по утеплению, клееармированию, нанесению декоративного слоя, покраске фасада. Ведутся работы по монтажу отливов на окна – 30%.

  2. Ведутся работы по благоустройству территории – монтаж бордюров – 40%, укладка асфальта – 60%, устройство отмостки – 40%.
  3. Устройство фибростяжки – 1,2,20-26 этажи.
  4. Ведутся работы по монтажу лифтового оборудования – 60%.

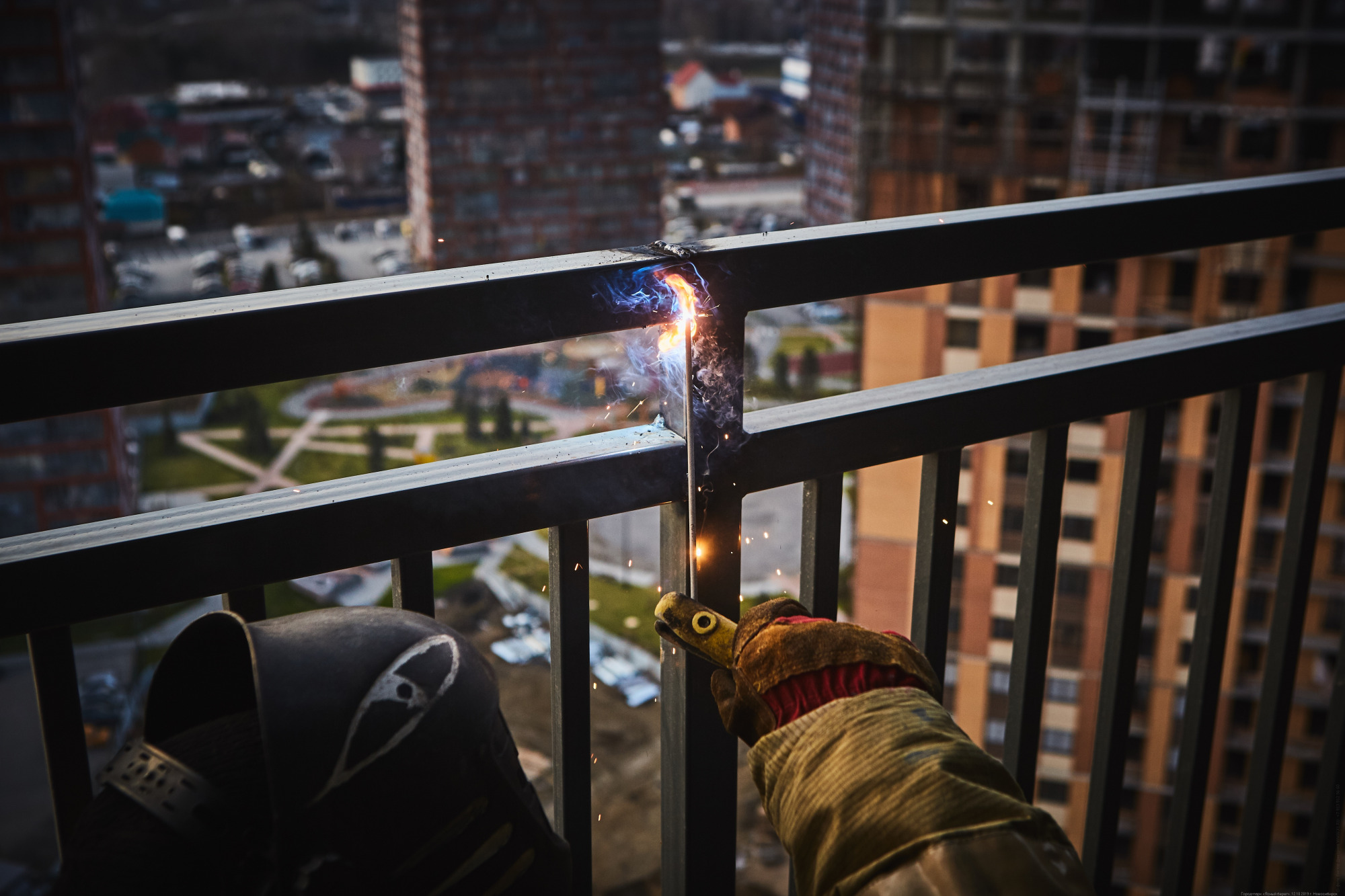

  5. Монтаж модулей квартирных балконов – 100шт.
  6. Монтаж охранно-пожарной сигнализации – с 1-го по 4-ый, 26-ой этажи.
  7. Монтаж розеток, выключателей – 60%.
  8. Устройство керамогранита, потолка Armstrong - 2-23 этажи.
  9. Монтаж квартирных дверей – 140шт.
  10. Устройство подоконников – 50%
  11. Монтаж откосов на оконные проемы – 20%
  12. Смонтированы стояки канализации на 2-25 этажах

Дом №12

  1. Выполнено перекрытие +53,140, +56,060, +58,980, +61,900 – 473,5 м3
  2. Выполнено устройство колонн и диафрагм +53,140, +56,060, +58,980 – 185 м3.
  3. Кирпичная кладка наружных стен 9,10 этаж.
  4. Кирпичная кладка внутренних стен 9,10 этаж.
  5. Монтаж строительного подъемника.

Дом №13

  1. Разработка котлована – 80%.
