Отчет прораба ноябрь 2020
Отчет прораба ноябрь 2020

Отчет прораба ноябрь 2020

Дом №10

Получено разрешение на ввод в эксплуатацию!

Осталось завершить:

  • Подготовку квартир к передаче собственникам.
  • Клининг.

Дом №12

  • Установлены двери переходных балконов - 100%.

  • Выполнена скрытая электропроводка - 25 этажей.
  • Завершена отделка фасадов декоративной штукатуркой - 100%.
  • Завершается окраска фасадов - 95%.
  • Завершена облицовка лицевым кирпичом 1,2 этажи - 100%.
  • Выполнено оштукатуривание стен до 20 этажа.
  • Проведено водоснабжение и отопление до 26 этажа.
  • Выполнены стяжки до 19 этажа.
  • Проложена система пожарной сигнализации - 90%.
  • Завершен монтаж лифтов - 100%.
  • Выполнены отделочные работы МОП до 16 этажа.
  • Выполнено ограждение переходных балконов - 40%.
  • Реализовано благоустройство территории - 70%.

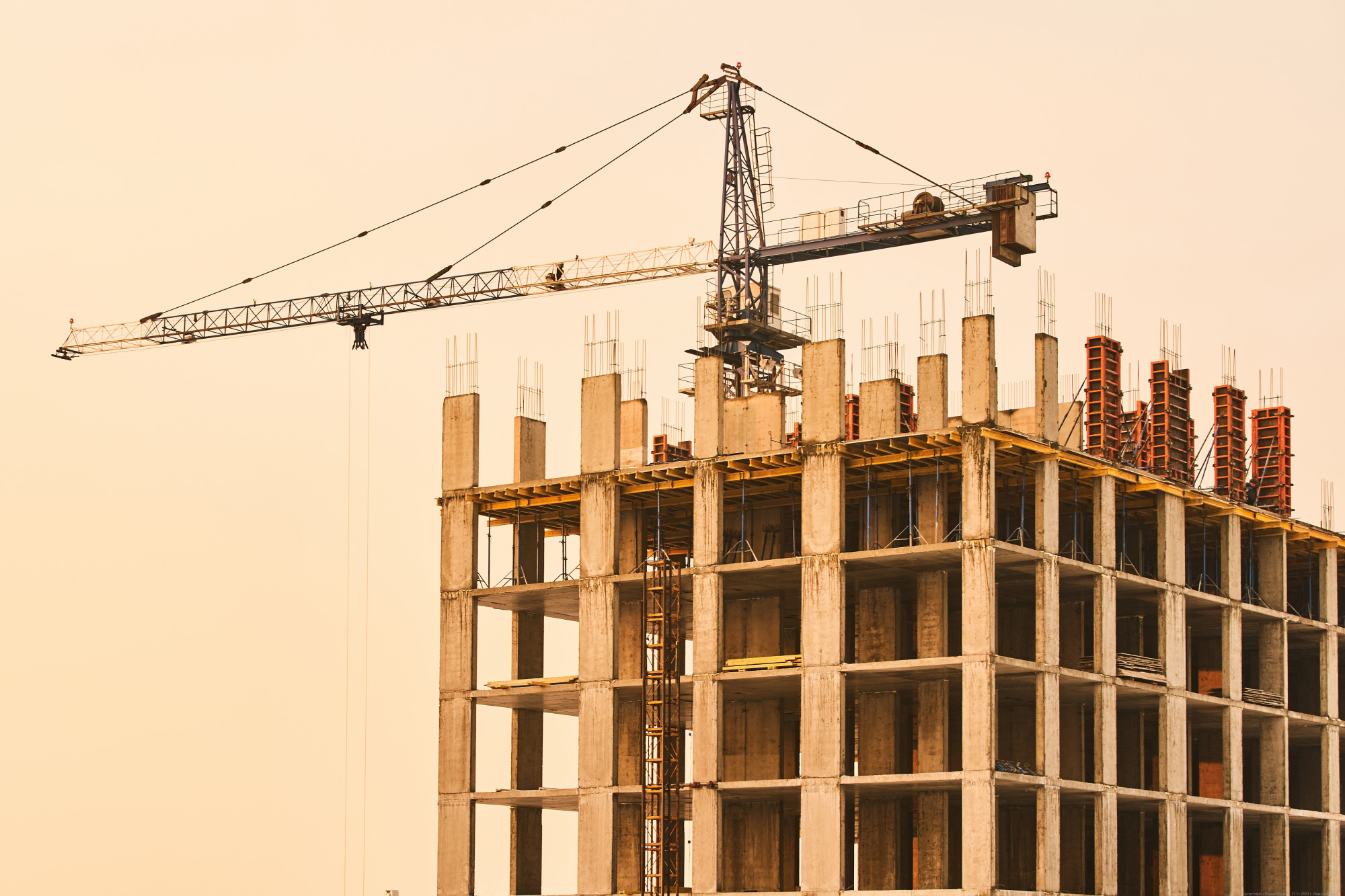

Дом №13

  • Выполнен 21 этаж на 100%..
  • 22-й этаж выполнен на 40%.
