Дом 7
Выполнены следующие наружные и фасадные работы:

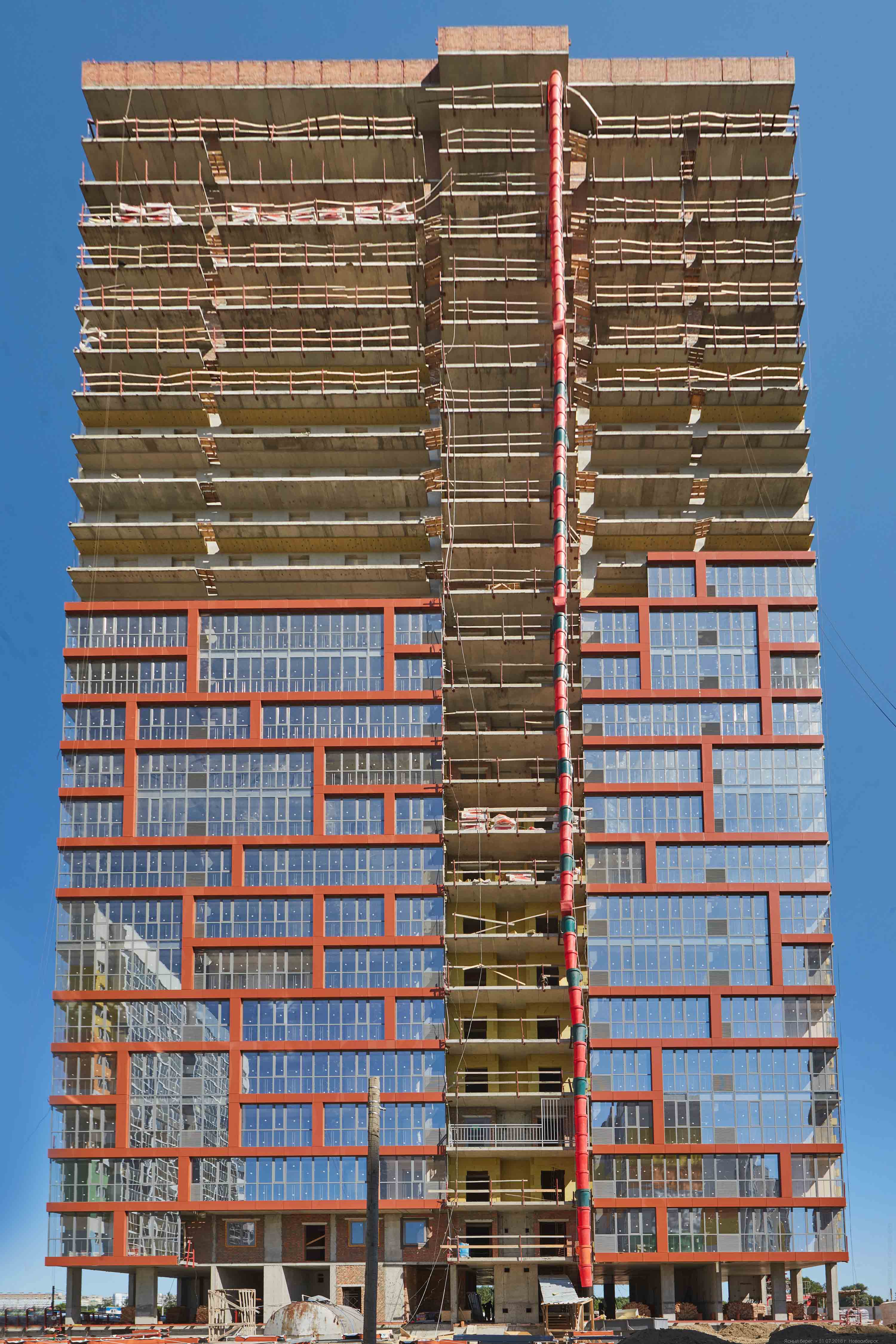

Монтаж витражей по оси А: 2-13 этажи.

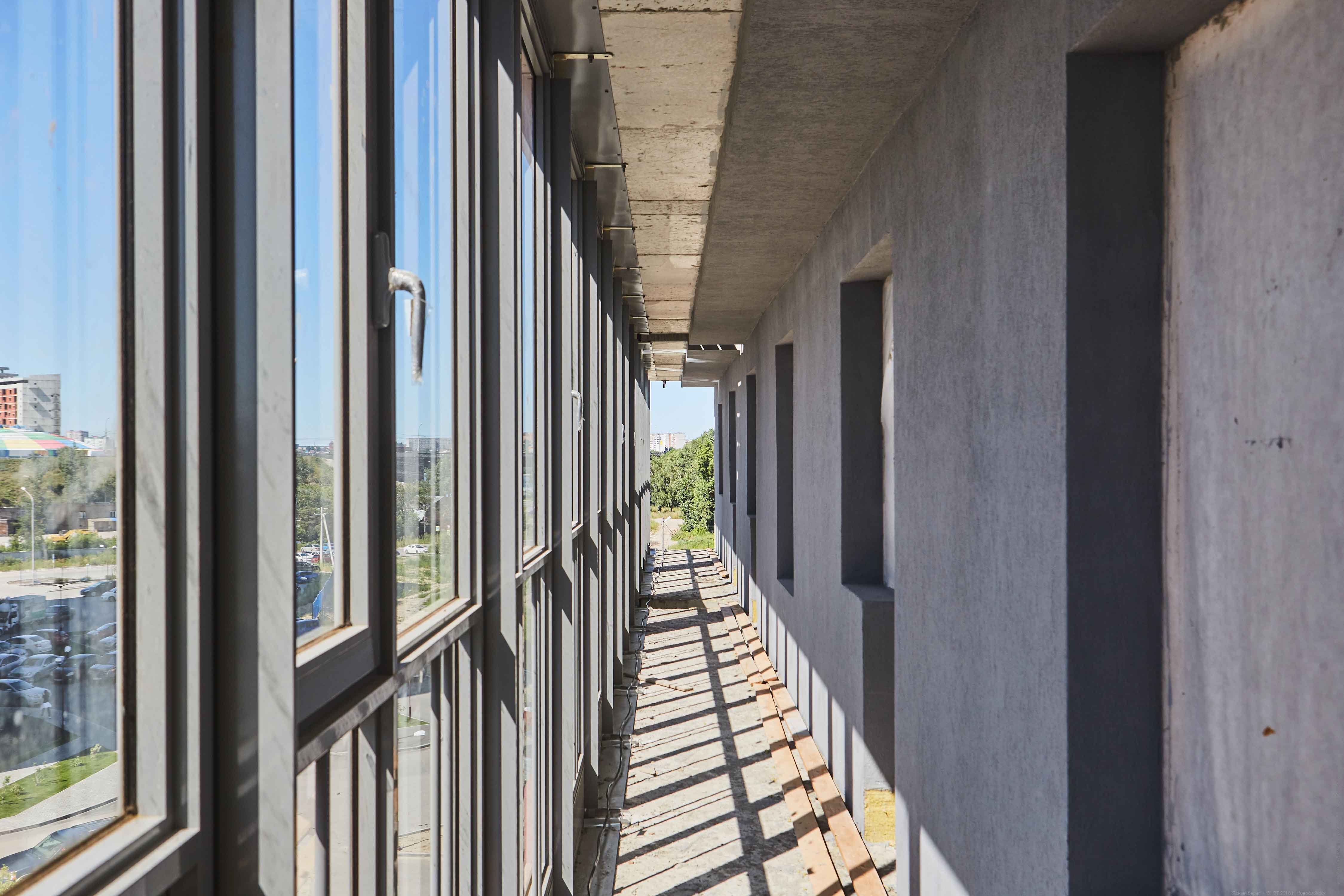

Устройство фасадов (утепление и клееармирование) в осях 1-18/А и 18-1/Ж: 16-19 этажи;
Выполнены следующие внутренние работы:

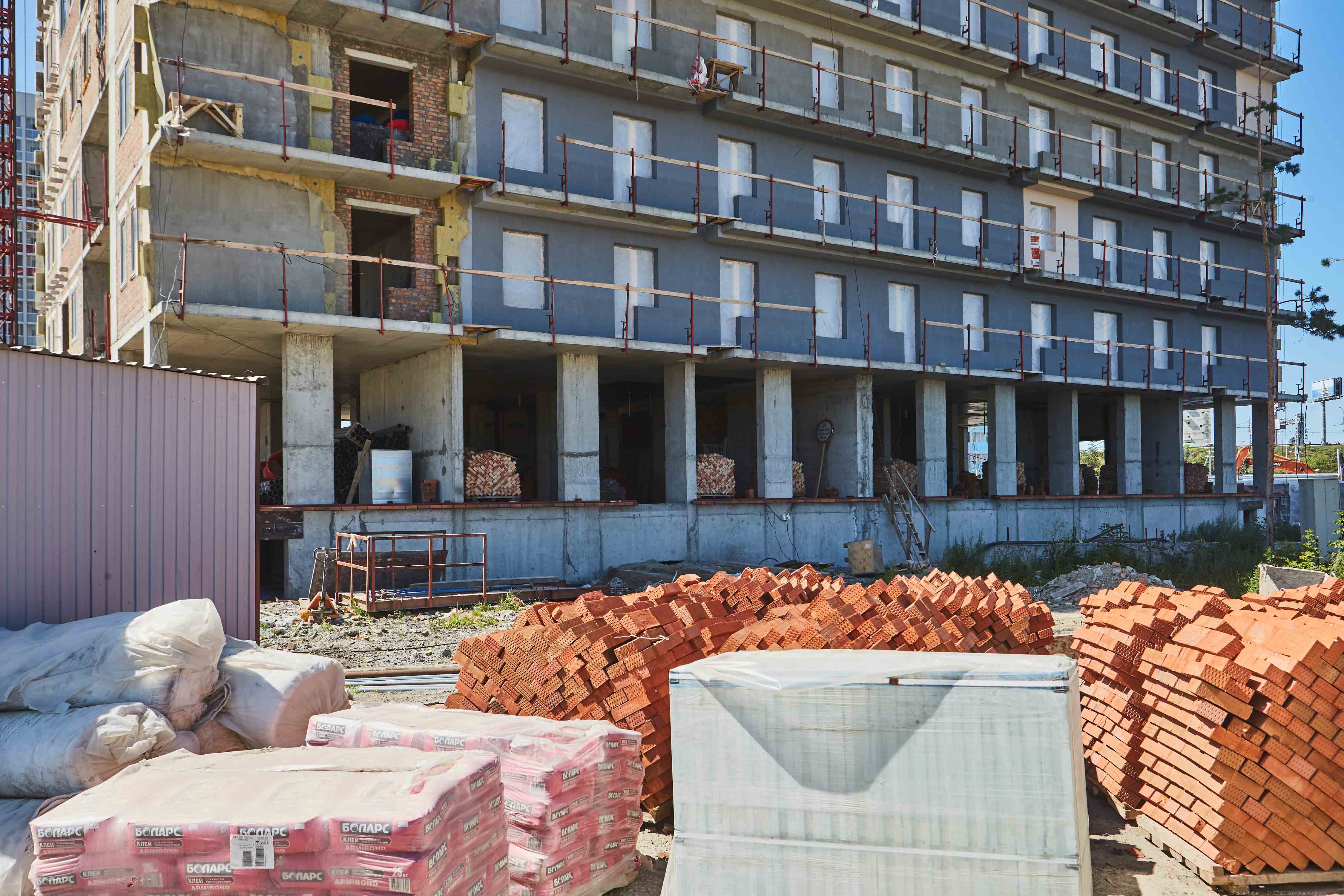

Кирпичная кладка внутренних стен и перегородок: 21ый этаж;
Монтаж ПГП: 16-19 этажи;
Монтаж скрытой проводки: 15-20, 25 этажи;
Горизонтальная разводка системы отопление и водоснабжения: 8-12, 14, 17, 19 этажи;
Штукатурка стен: 12-19 этажи.
Монтаж трансформаторной подстанции ТП20 – 100 %.
Дом 10
Выполнены следующие работы:
Работы по устройству монолитного ростверка: блок-секция №1-100%;
Погружение свай: Блок-секция №2, 3 - 45%.
Дом 11
Выполнены следующие работы по каркасу дома:
Бетонирование плиты: 9-10 этажи;
Устройство колонн и диафрагм: 8-9 этажи.
Дом 12
Выполнены следующие подготовительные работы:
Вывезен мусор;
Смонтирован строительный забор.
Дом 3
Выполнены следующие работы:

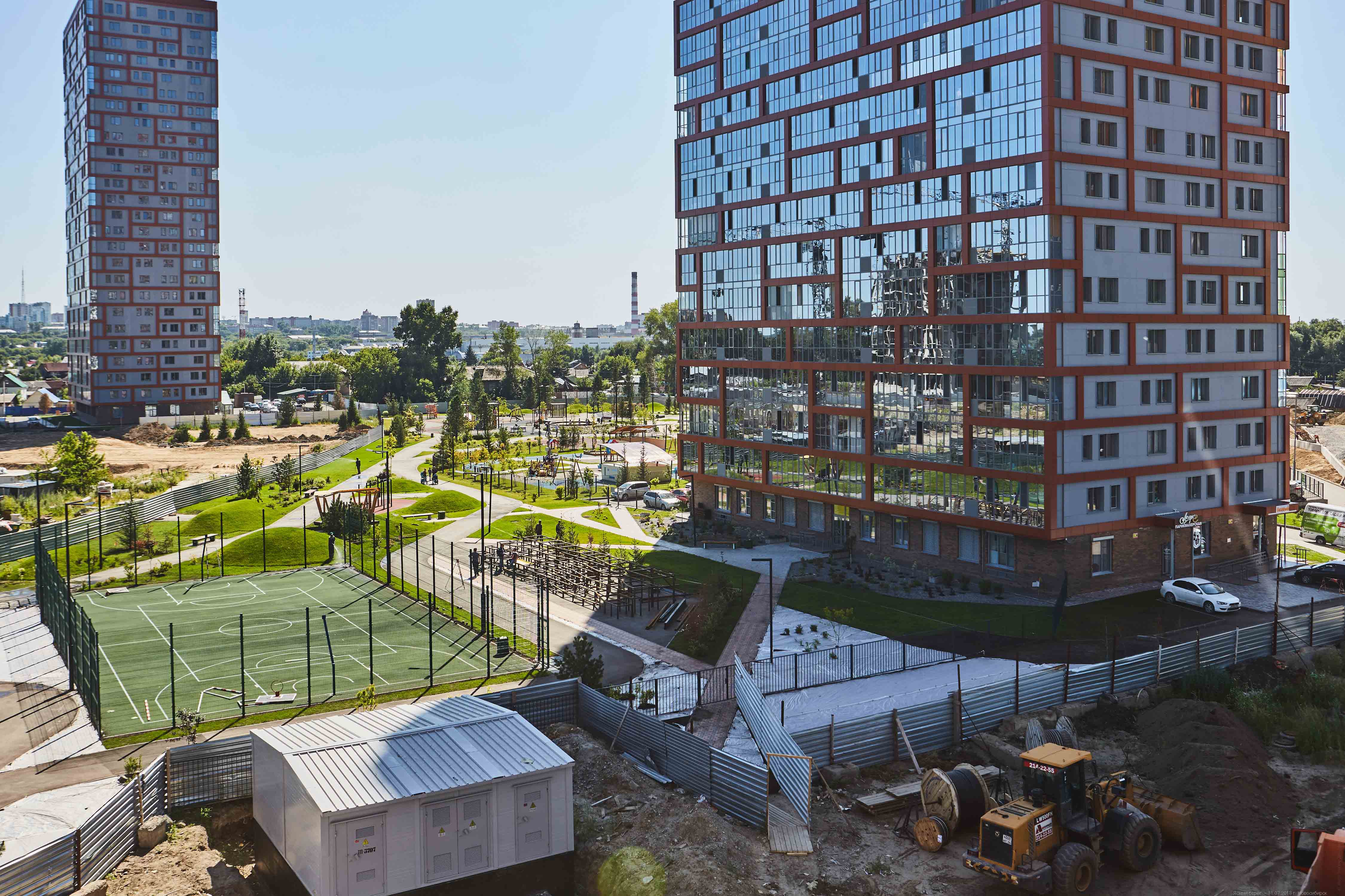

Благоустройство в части озеленения (высадка газонов) 100%;
Монтаж трибуны – 20%;
Организация входа спортивной площадки (монтаж плитки) – 100%;
Установка баскетбольных стоек на спортивной площадке – 80%.
Дом 8
Выполнены следующие работы:
Благоустройство в части озеленения (высадка газонов) 100%;
Монтаж тротуарной плитки – 80%;
Нанесение разметки на парковке – 30%.
