Отчет прораба июнь 2020
Отчет прораба июнь 2020

Отчет прораба июнь 2020

Дом №10


    • Завершен монтаж окон.
    • Завершены стяжки.
    • Выполнена скрытая проводка 1 и 2 БС – 100%.
    • Выполнена скрытая проводка 3 БС на 30%.
    • Оштукатуривание стен в 1 БС - 14 этажей.
    • Оштукатуривание стен 2 и 3 БС до 4 этажа.
    • Выполнена вентиляция – 70%.
    • Выполнена электрощитовая – 100%.

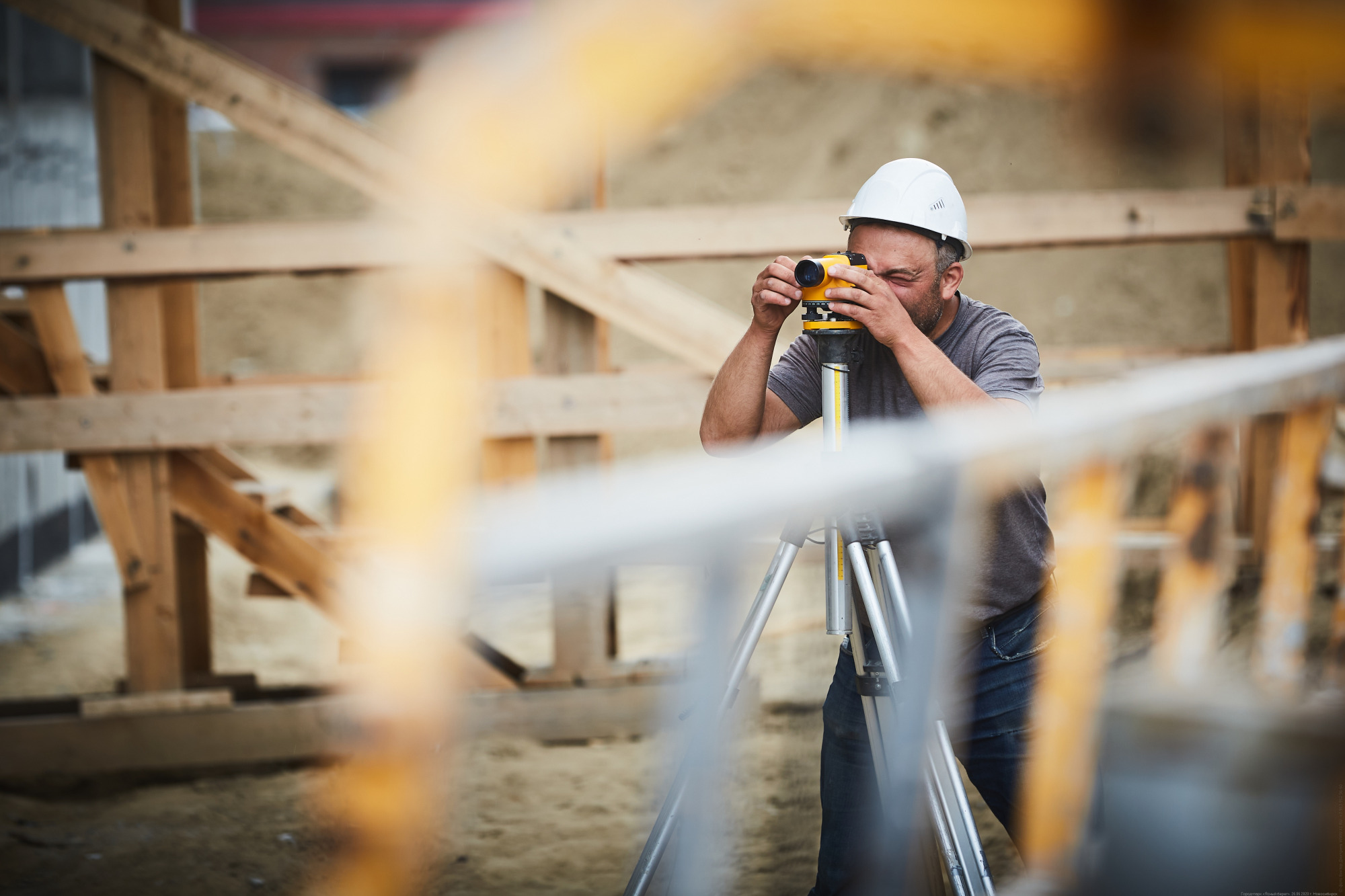

    • Вертикальная планировка выполнена на 65%.⠀


      Дом №12

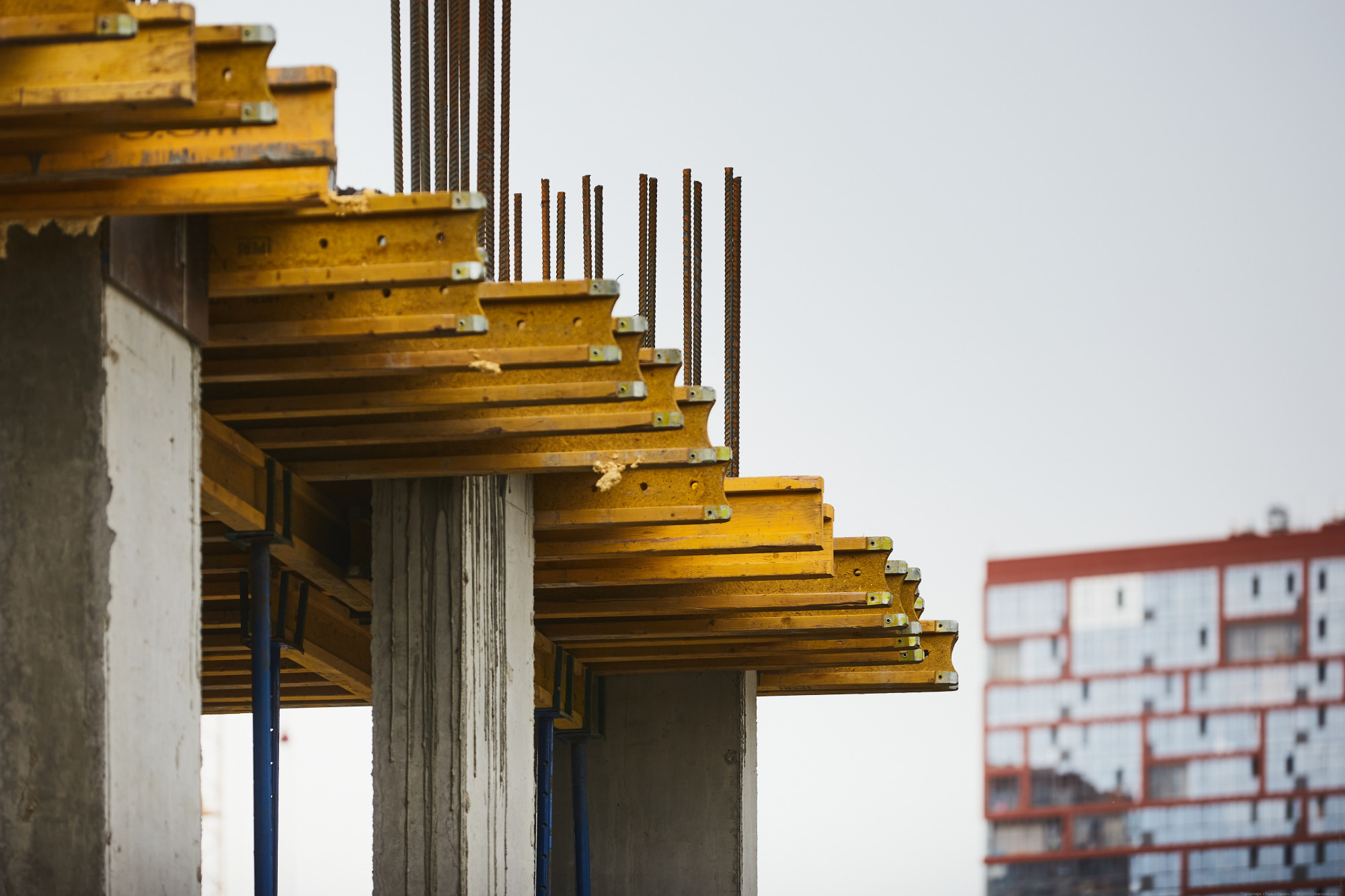

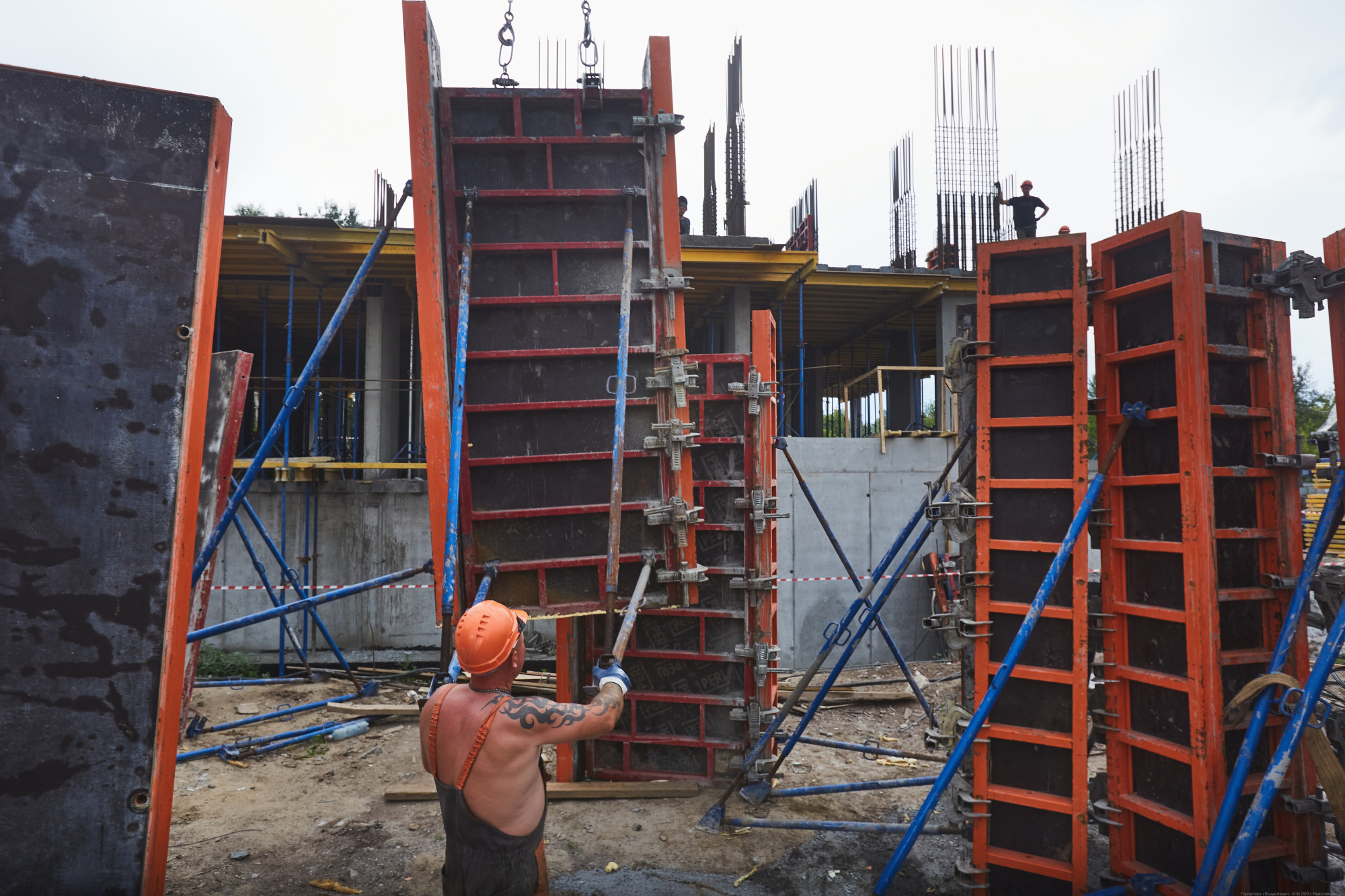

      • Кирпичная кладка завершена по 26 этаж.
      • Перегородки ПГП возведены на 13-ти этажах.
      • Выполнено 6 этажей скрытой проводки.
      • Вентиляция выполнена на 60%.
      • Выполнена горизонтальная разводка воды и отопления на двух этажах.
      • Вертикальная планировка выполнена на 60% .
      • Наружные тепловые сети реализованы на 25%.

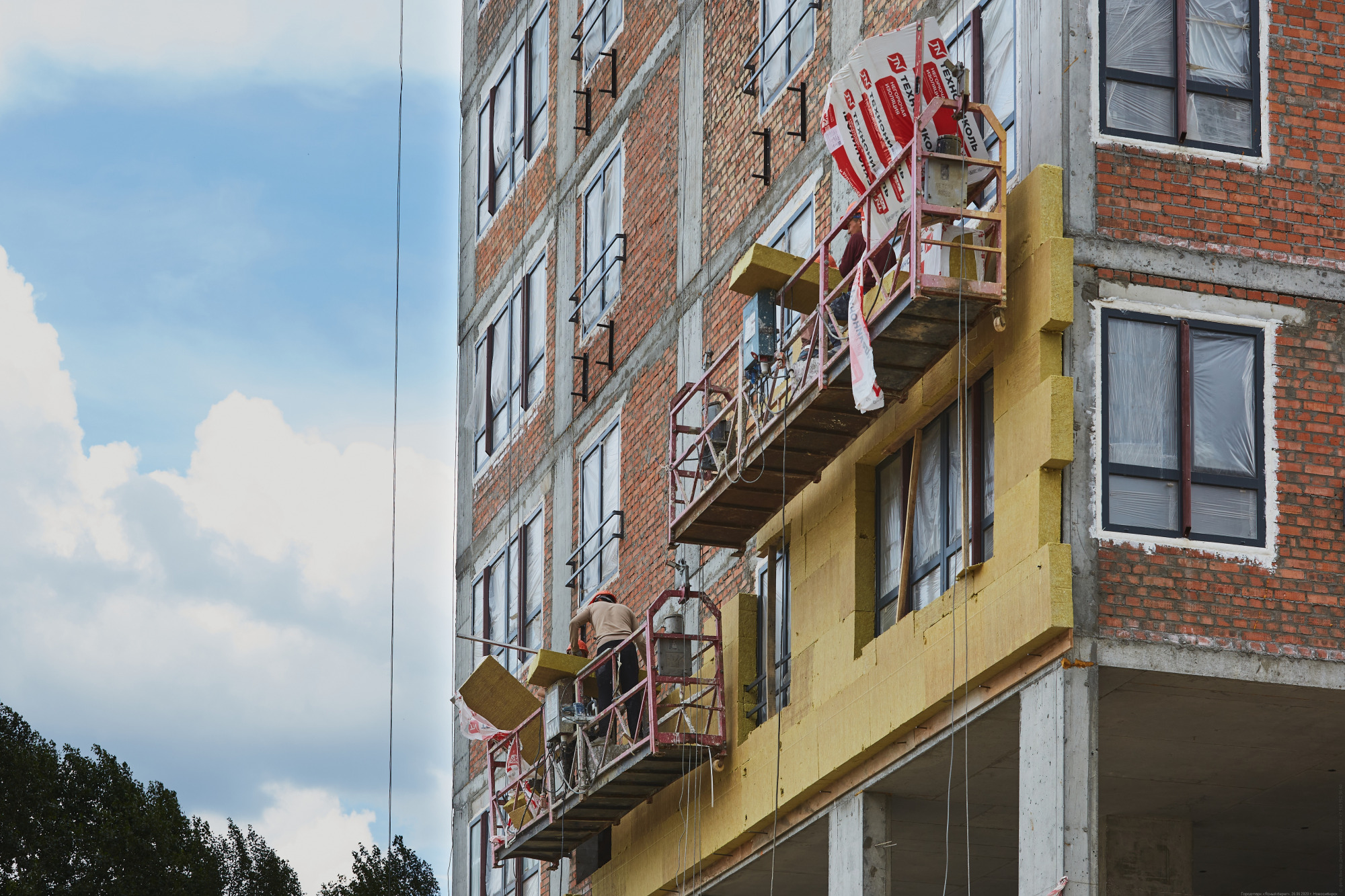

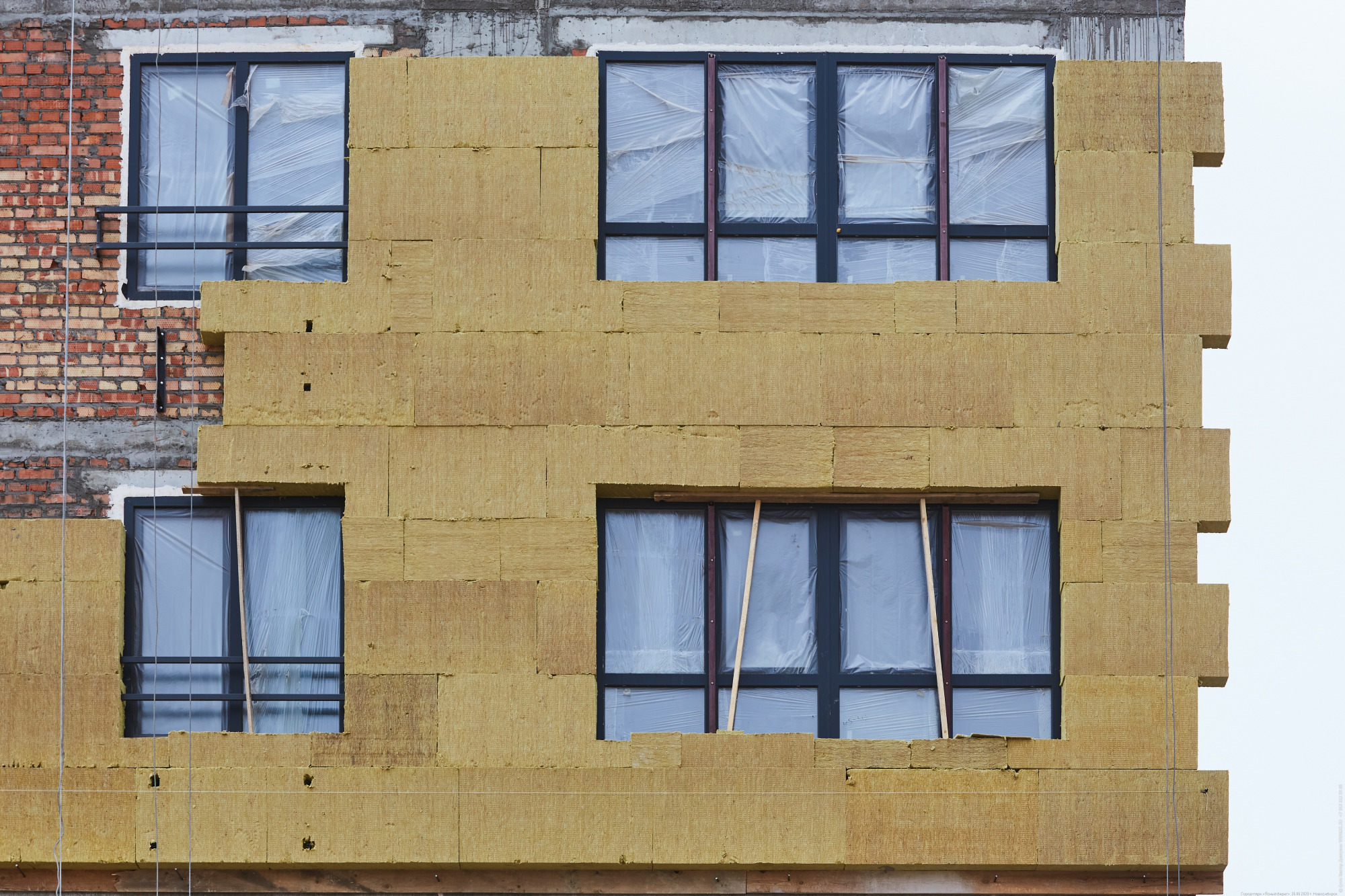

      • Утепление фасада выполнено на 12%.

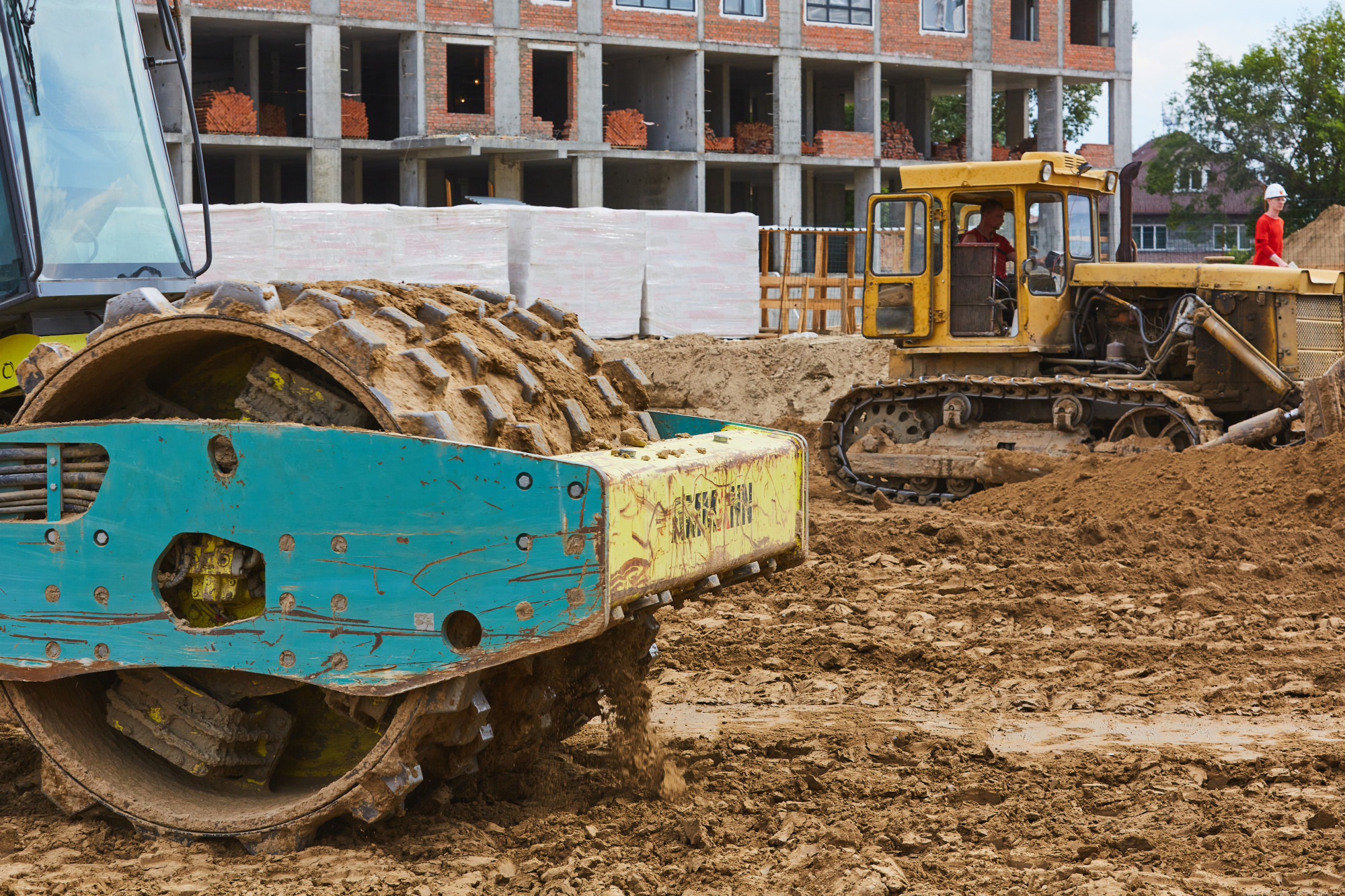

      • Завершен фундамент РТП.


      Дом №13


      • Технический этаж выполнен на 100%.
      • Завершен 1-ый этаж.
      • Выполнен 2-ой этаж – 70%.
      • Выполнен 3-ий этаж – 10%.
