За период с 7 по 13 марта 2016 года в рамках строительства первой и второй очередей города-парка "Ясный берег" выполнены следующие работы:

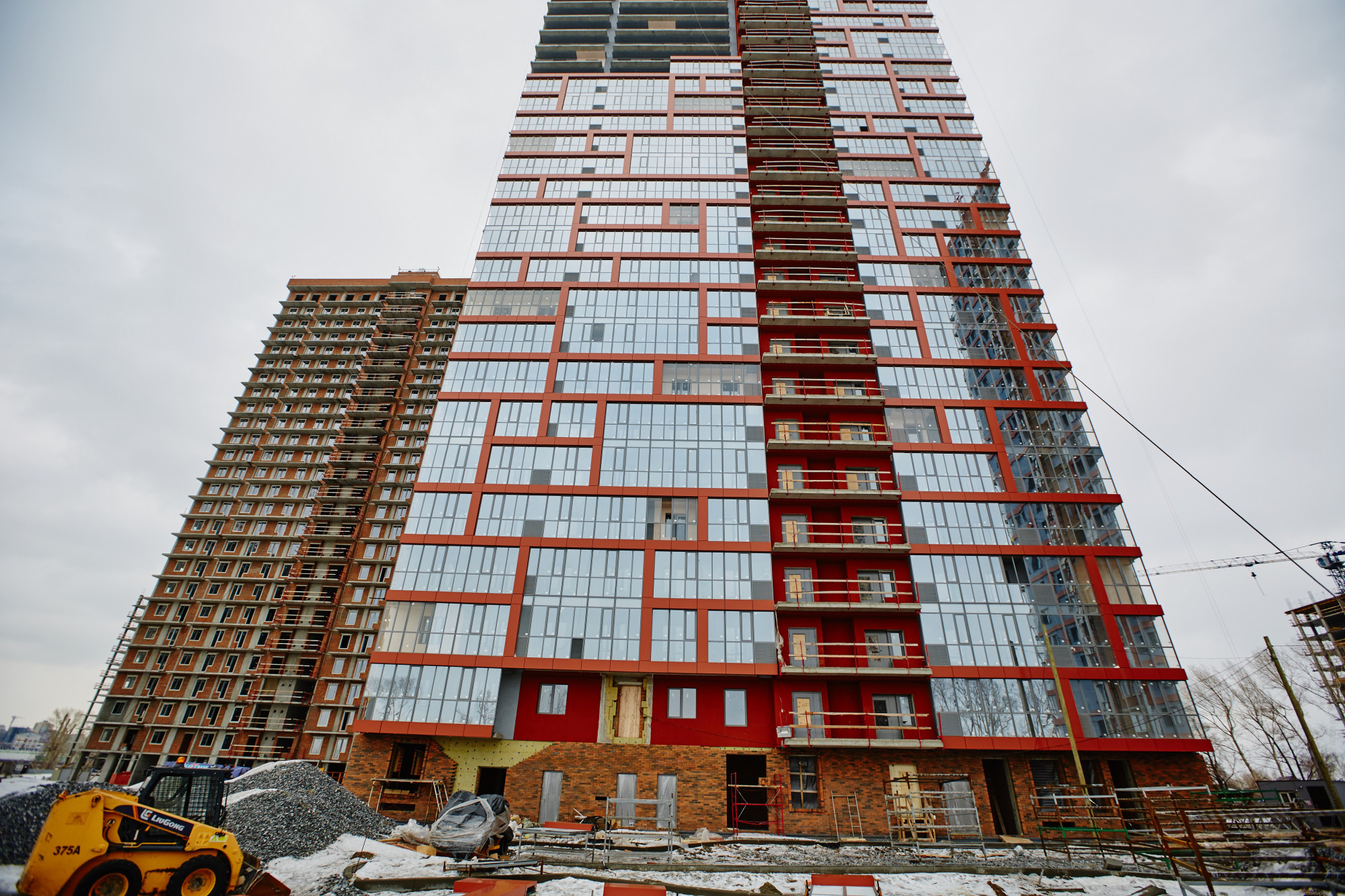

Дом №1

Фасадные работы
Кирпичная кладка наружная - 15 м3

Внутренние работы
Стяжка пола - 1800 м2
Штукатурка внутренних помещений - 1000 м2

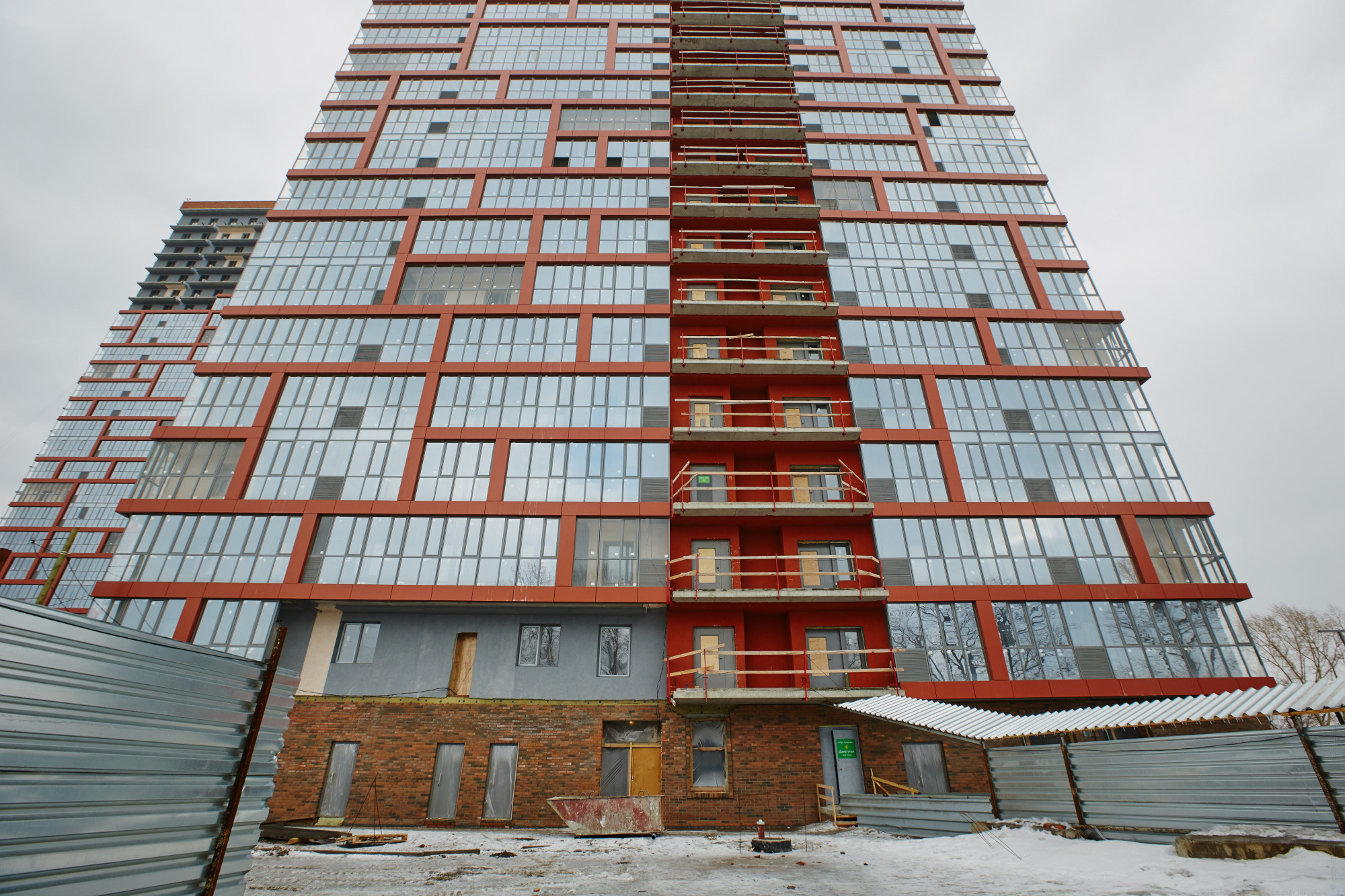

Дом №2

Фасадные работы
Монтаж ФЦП - 110 м2

Внутренние работы
Стяжка пола - 300 м2

Дом №3

Внутренние работы
Кладка стен внутренних из кирпича 250 мм = 10 м3
Кладка из кирпича 120 мм - 110 м2
Кирпичная кладка вентканалов - 15 м3

Дом №7

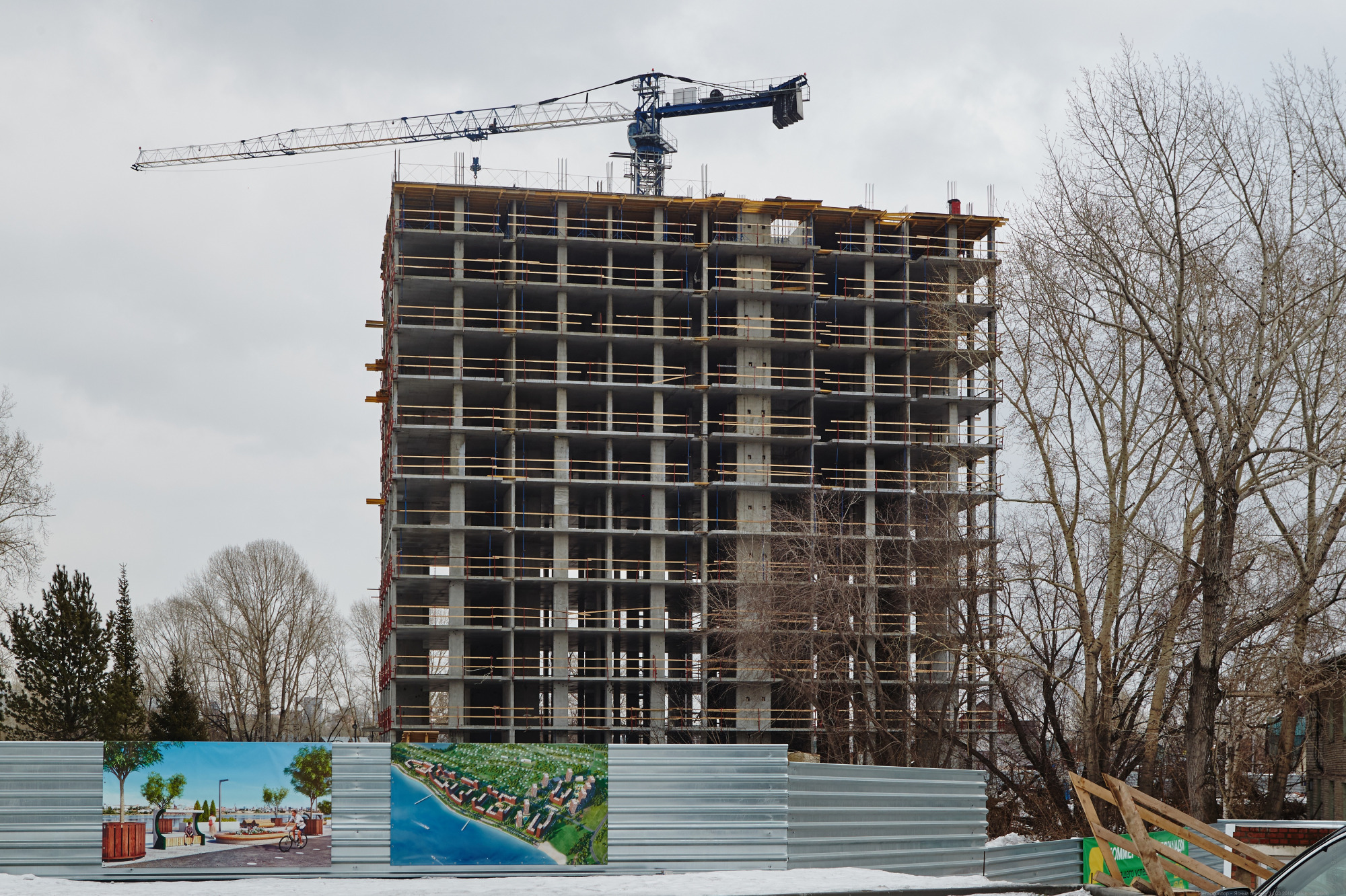

Каркас
Бетонирование стен и колонн 13 этажа

Дом №8

Каркас
Бетонирование стен и колонн  11 этажа

Магистральные сети
Монтаж магистрального водопровода - 600 м. п.
Напорная канализация - 340 м.п.
