Дом №3, сдан
Придомовая территория:
Работы по благоустройству и озеленению придомовой территории (посадка газона, деревьев, кустарников).

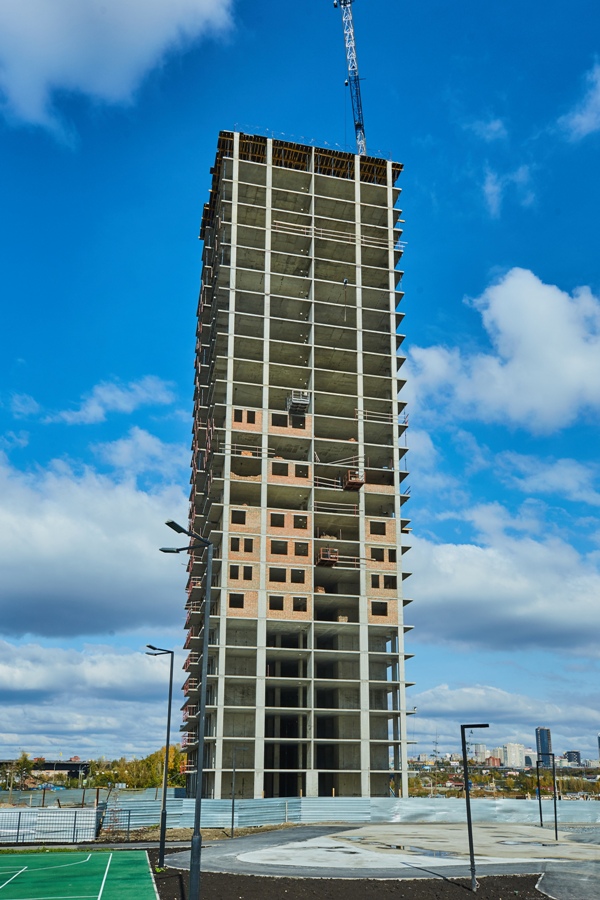

Дом №8
Наружные работы:
Устройство утепления наружных стен по оси 1/А-Ж: 80%, монтаж кронштейнов - 100%.
Устройство утепления наружных стен по оси 18/А-Ж: 100%, монтаж кронштейнов - 100%.
Устройство клееармирования фасада по оси А/1-18 и Ж/1-18 - 100%.
Устройство декоративной штукатурки по оси А/1-18 и Ж/1-18 - 60%
Устройство ливневой и хозяйственно бытовой канализации - 100%.
Монтаж витражей по оси А -100%.
Монтаж витражей по оси Ж (вход на лестницу) - 15%
Вертикальная планировка территории вокруг дома - 70% площадки.
Демонтаж подъёмника, кирпичная кладка проёма где стоял подъёмник.
Внутренние работы:
Устройство фибростяжки выполнено 20 - 25 этажи
Устройство межкомнатных перегородок из ПГП: всего 24 этажа из 26.
Штукатурка стен: 90%
Выполнено устройство скрытой электропроводки: 90%
Устройство стояков отопления: 95%.
Устройство стояков горячего и холодного водоснабжения: 95%.
Устройство стояков пожарного водопровода: 95%.
Выполнена горизонтальная разводка ХГВС и отопления: 95%
Устройство хозяйственно бытовой канализации – 40%.
Монтаж оборудования ИТП – 95%.
Монтаж подоконных досок - 10 этажей.
Кирпичная кладка 1-го этажа - 80%.
Монтаж лифтового оборудования (грузовой лифт) - 100%.
Дом №7
Монолитные работы по каркасу закончены, машинное отделение в работе.
Кирпичная кладка наружных стен 11, 12 этажей.
Строительство внутриплощадочных сетей - водопровод (монтаж камеры) - 80%, выполнен ввод в дом.
Дом №11
Устройство свайного основания – 65%.
Устройство теплотрассы к 11-му дому - 80%.
