Отчет прораба 30.09 -16.10.2017 (Фото)
Отчет прораба 30.09 -16.10.2017 (Фото)

Отчет прораба 30.09 -16.10.2017 (Фото)

За период с 30 сентября по 16 октября  2017 года в рамках строительства первой, второй  и третьей очередей города-парка "Ясный берег" выполнены и завершены следующие работы:

Дом №3, сдан

Придомовая территория:
Работы по благоустройству и озеленению придомовой территории (посадка деревьев, кустарников).

Дом №8

Наружные работы:

Устройство утепления наружных стен по оси 1/А-Ж: 90%, монтаж кронштейнов - 100%.
Устройство клееармирования фасада по оси 1/А-Ж -50%, по оси 18/А-Ж и Ж/1-18  и  -100%
Устройство декоративной штукатурки по оси 1/А-Ж -50%,  оси 18/А-Ж -70%, по оси А/1-18 и Ж/1-18 - 90%

Монтаж витражей по оси  А/1-18 (вход на лестницу) - 100%
Монтаж витражей по оси Ж/18-1  - 25%

Устройство ливневой и хозяйственно бытовой канализации - 100%.
Монтаж трансформаторной подстанции - 100%, вырубка аварийных деревьев.
Благоустройство территории - 5%

Внутренние работы:

Устройство фибростяжки выполнено 15, 20 - 25 этажи
Устройство межкомнатных перегородок из ПГП: всего 25 этажа из 26,
работы ведутся на 1-ом этаже
Штукатурка стен: 90%
Устройство керамогранита в МОПе: 21-25 этажи
Устройство керамогранита на переходных балконах и промежуточных площадках незадымляемой лестницы: 16-26 этажей

Выполнено устройство скрытой электропроводки: 90%
Система оттопления опрессована и сдана Тепловому району Новосибирскэнерго.
Устройство стояков горячего и холодного водоснабжения: 100%.
Устройство стояков пожарного водопровода: 100%.
Выполнена горизонтальная разводка ХГВС и отопления:  95%
Устройство хозяйственно бытовой канализации – 60%.
Монтаж оборудования ИТП – 95%выполнение теплоизоляции трубопроводов - 40%
Монтаж подоконных досок - 20 этажей.
Кирпичная кладка 1-го этажа - 90%.
Монтаж лифтового оборудования (грузовой лифт) - 100%. Приступили к монтажу второго грузового лифта.

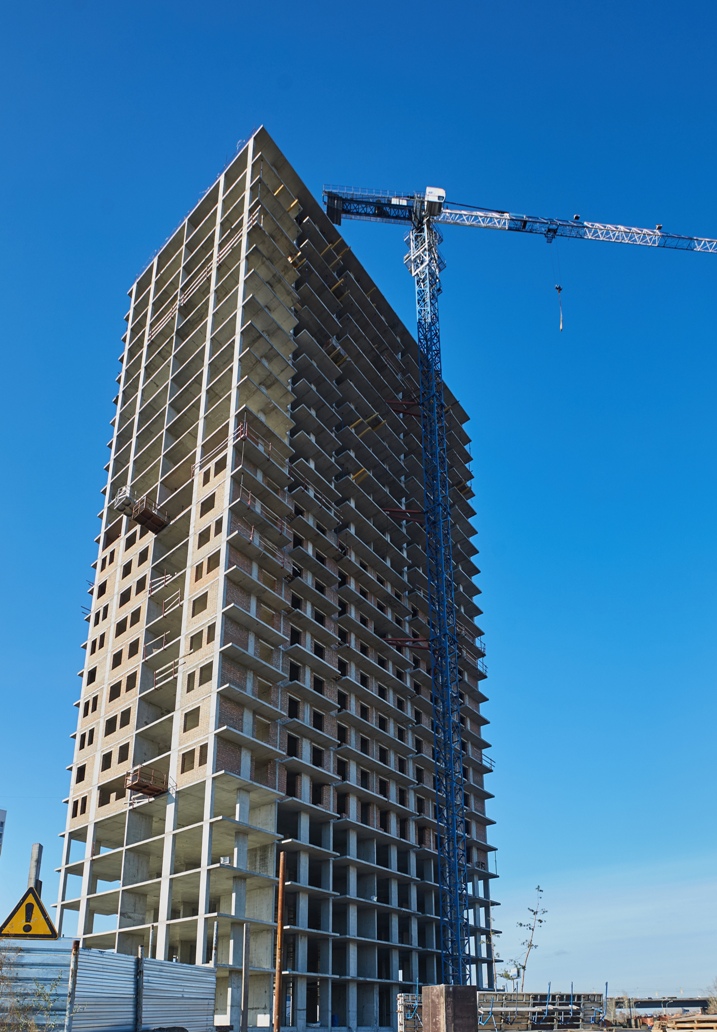

Дом №7

Монолитные работы  -машинное отделение.

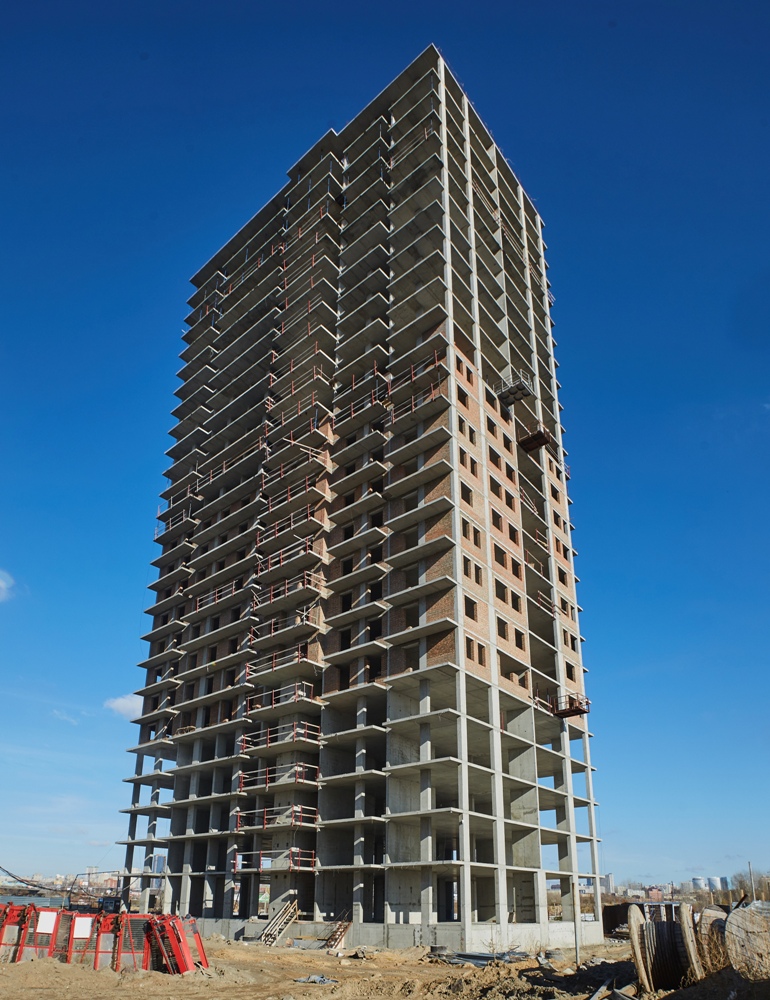

Кирпичная кладка наружных стен 8-14 этажи выполнены
Строительство внутриплощадочных сетей - водопровод (монтаж камеры) - 100%, выполнен ввод в дом.

Дом №11

Устройство свайного основания – 65%.
Устройство теплотрассы к 11-му дому - 95%.
