За период с 16 по 30 ноября 2017 года в рамках строительства второй и третьей очередей города-парка "Ясный берег" выполнены и завершены следующие работы:
Дом №3
Установка малых архитектурных форм во дворе ( скамейки, элементы детской площадки)
Дом №8
Наружные работы:

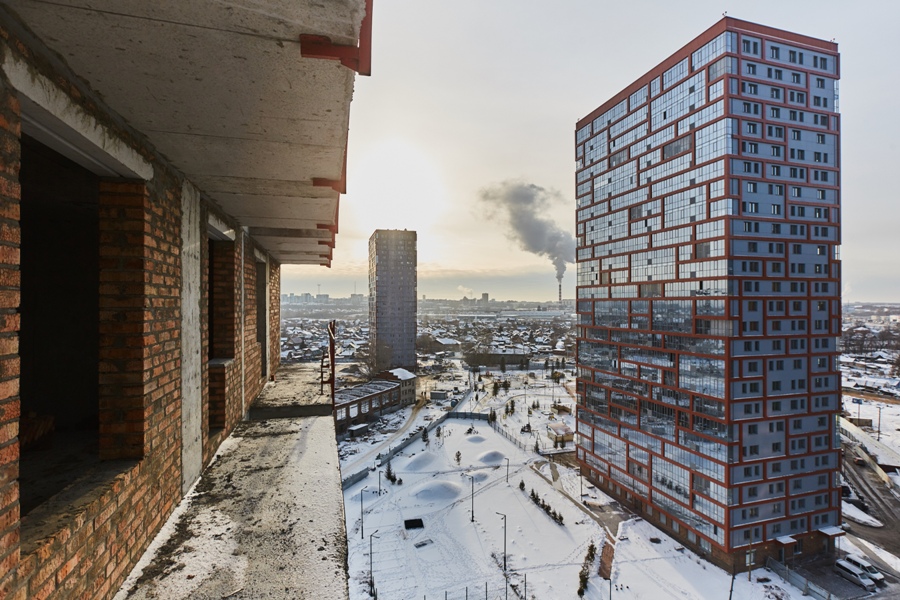

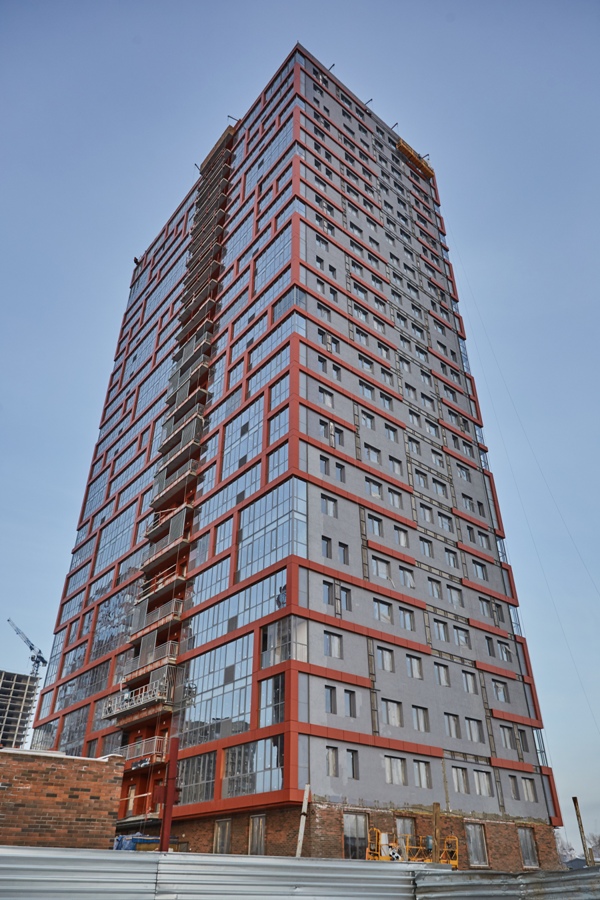

Устройство декоративной штукатурки и покраска -100%
Монтаж витражей - 100%
Монтаж ограждений переходного балкона - 20 этажей
Монтаж лестницы в офисное помещение 2-го этажа -70%
Благоустройство территории - 70% (подготовка под укладку асфальта придомовой территории, укладка кабеля для наружного освещения, устройство крылец-90%, укладка плитки 50% )
Внутренние работы:
Устройство фибростяжки - 95%

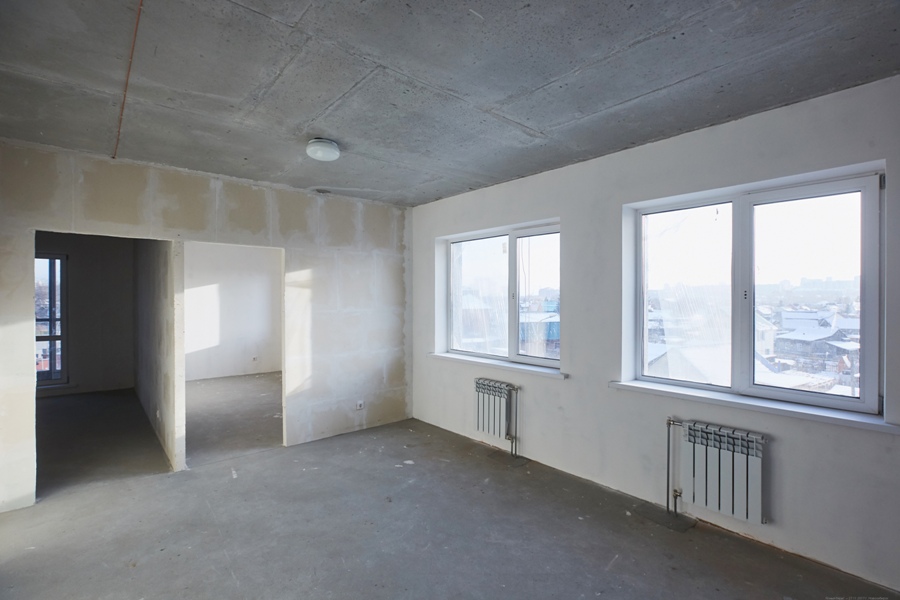

Штукатурка стен: 95%
Устройство межкомнатных перегородок из ПГП - 100%

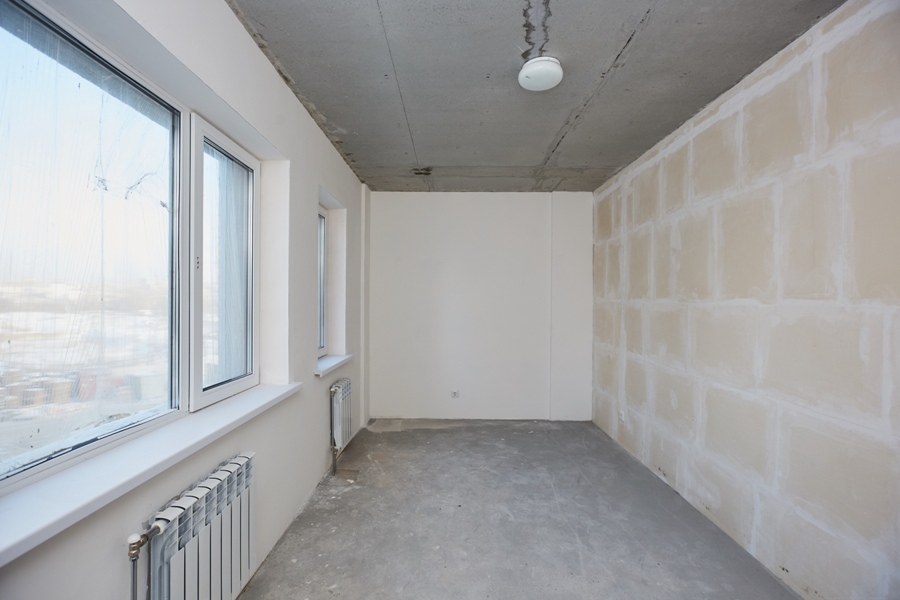

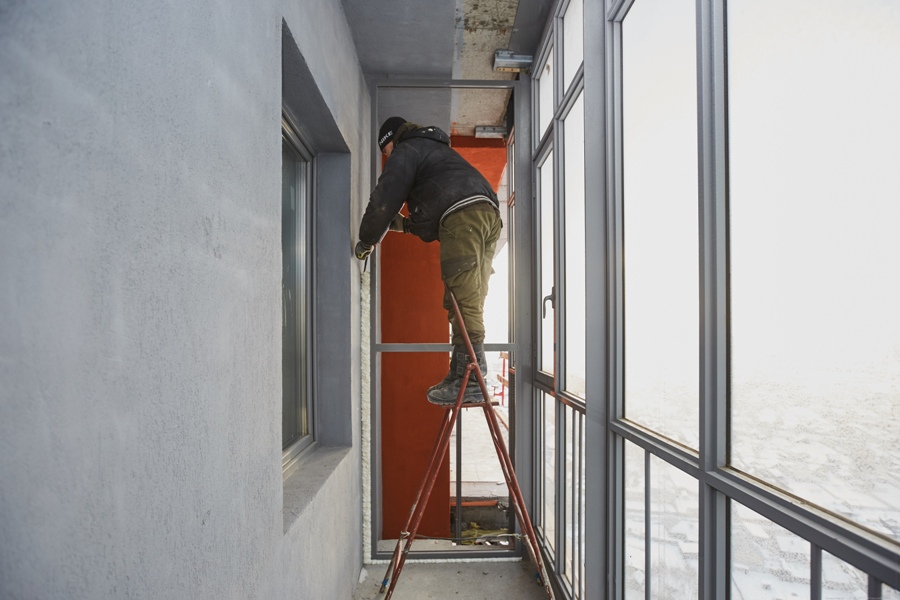

Устройство оконных откосов -80%
Устройство керамогранита в МОПах -90%, на переходных балконах и промежуточных площадках незадымляемой лестницы -90%
Монтаж квартирных дверей -100%
Устройство скрытой электропроводки: 95%
Монтаж розеток, выключателей: 95%
Устройство хозяйственно бытовой канализации – 95%.
Монтаж вентиляции 1-го этажа -95%

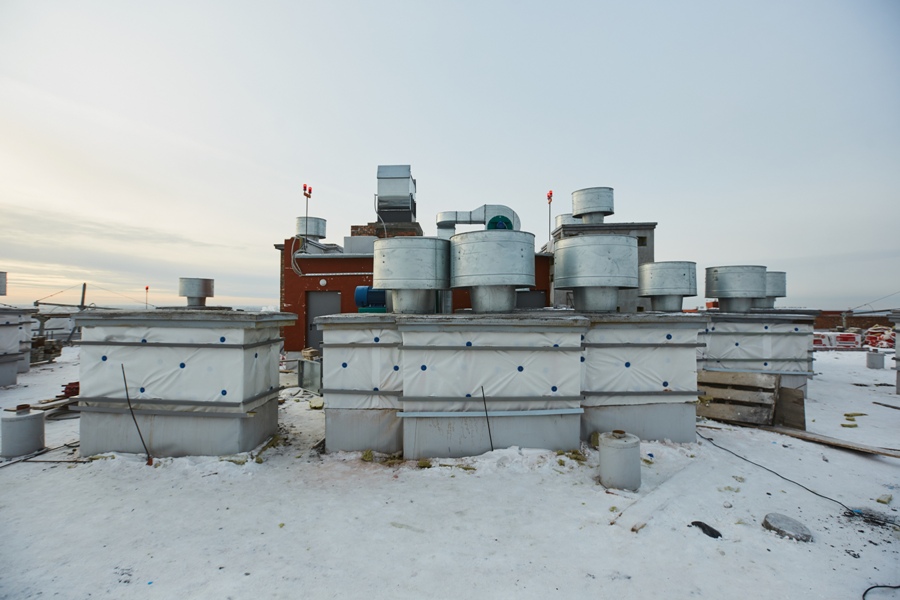

Монтаж оборудования ИТП -100%
Выполнение теплоизоляции трубуопроводов - 100%
Монтаж подоконных досок - 100%
Кирпичная кладка 1-го этажа - -100%
Монтаж лифтового оборудования -100% ( все 3 лифта смонтированы и переданы в эксплуатацию)
Дом №7

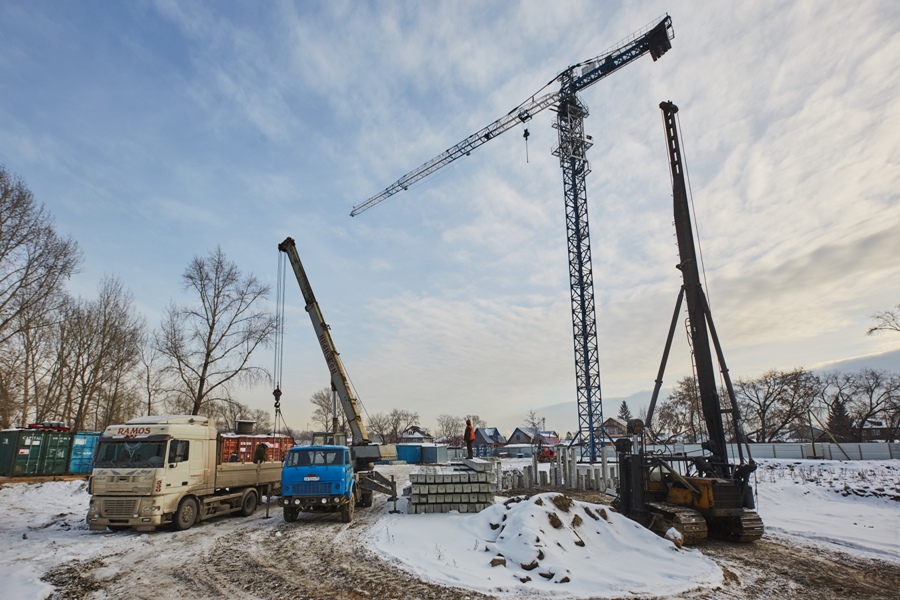

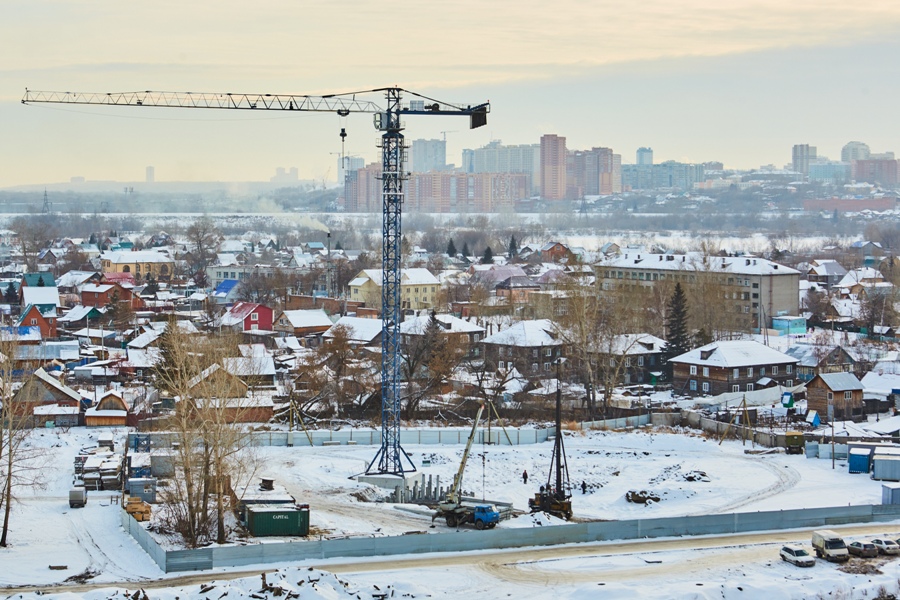

Армирование и заливка фундамента под мачтовый подъемник

Кирпичная кладка наружных стен 2-16 этажи
Кирпичная кладка внутренних стен - 2-4 этажи
Дом №11

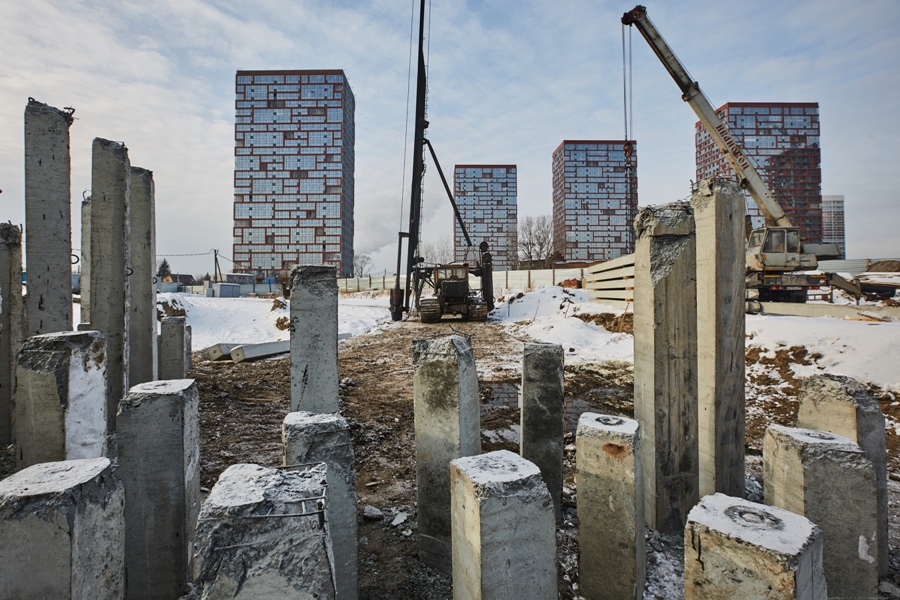

Устройство свайного основания – 75%.
Подготовка к заливке ростверка.
