За период с 1 по 31 декабря 2017 года в рамках строительства второй и третьей очередей города-парка "Ясный берег" выполнены и завершены следующие работы:
Дом №8
Наружные работы:
Завершение работ по

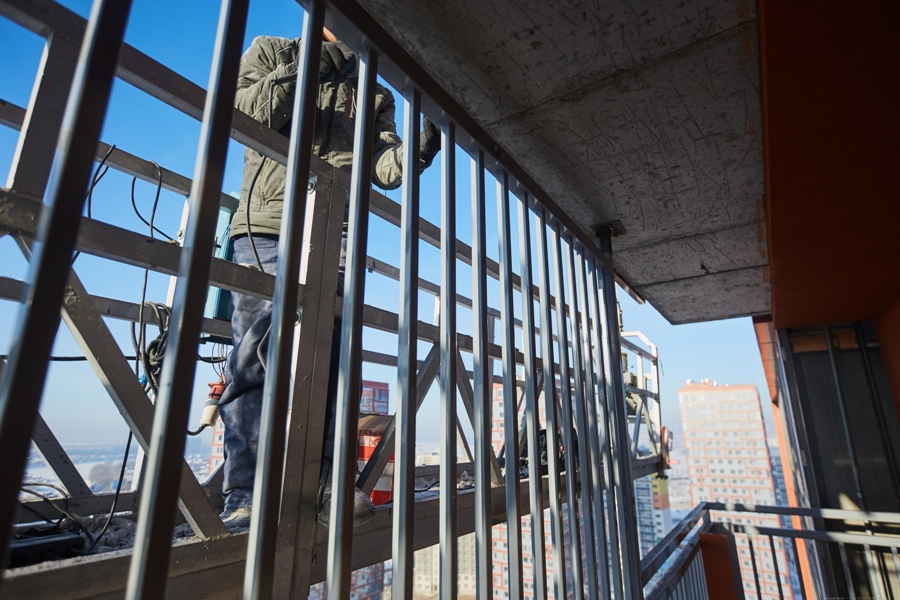

монтажу перил и ограждений незадымляемой лестницы.
Монтаж витражного остекления
наружной лестницы в офисное помещение 2-го этажа.

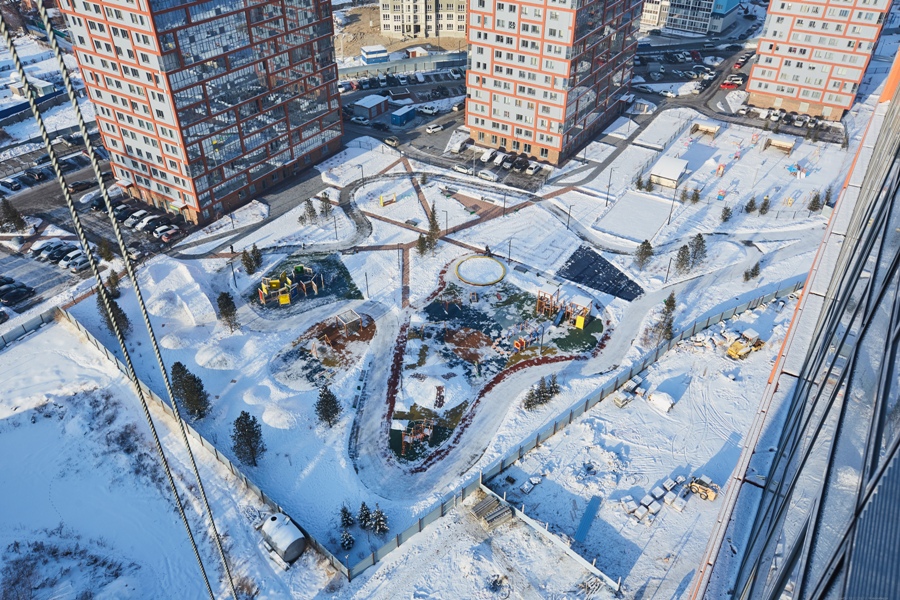

Благоустройство территории: доставка крупномерных деревьев,ограждение территории.

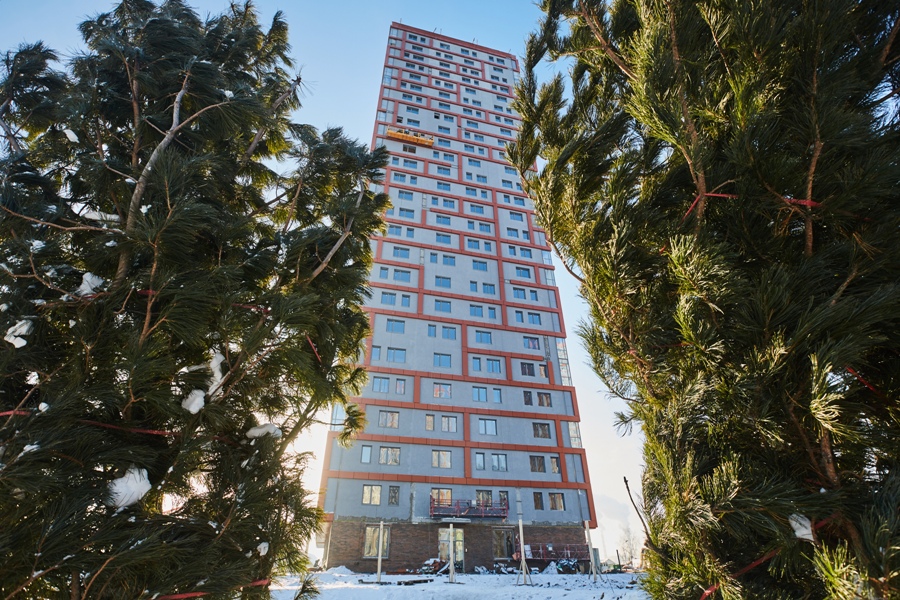

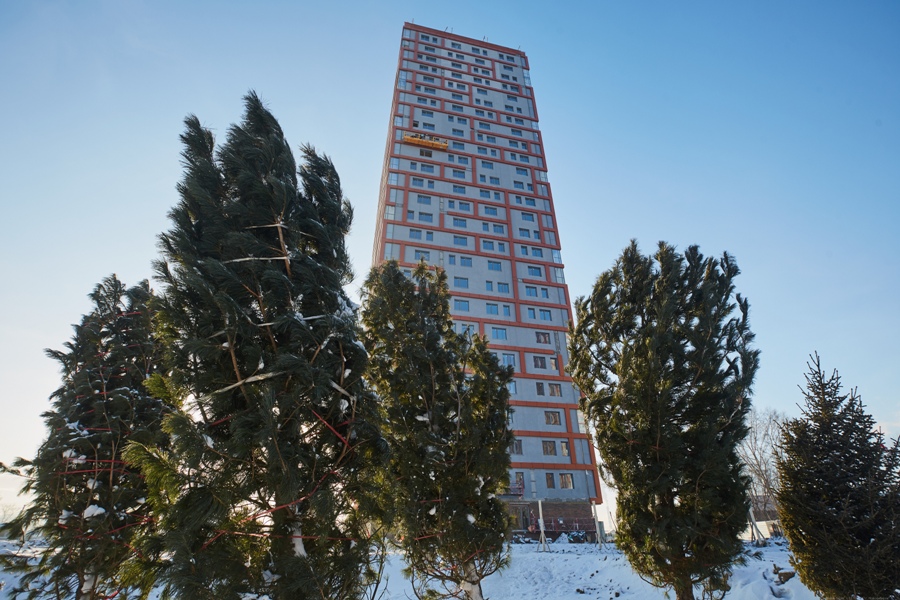

СДАЧА ДОМА.
Уборка и подготовка
квартир, мест общего пользования.
Уборка прилегающей территории 8-го дома.
Дом №7
Монолитные работы завершены в полном объеме
Кирпичная кладка наружных стен 2-18 этажи выполнена
Кирпичная кладка внутренних стен - 2-4 этажи выполнена

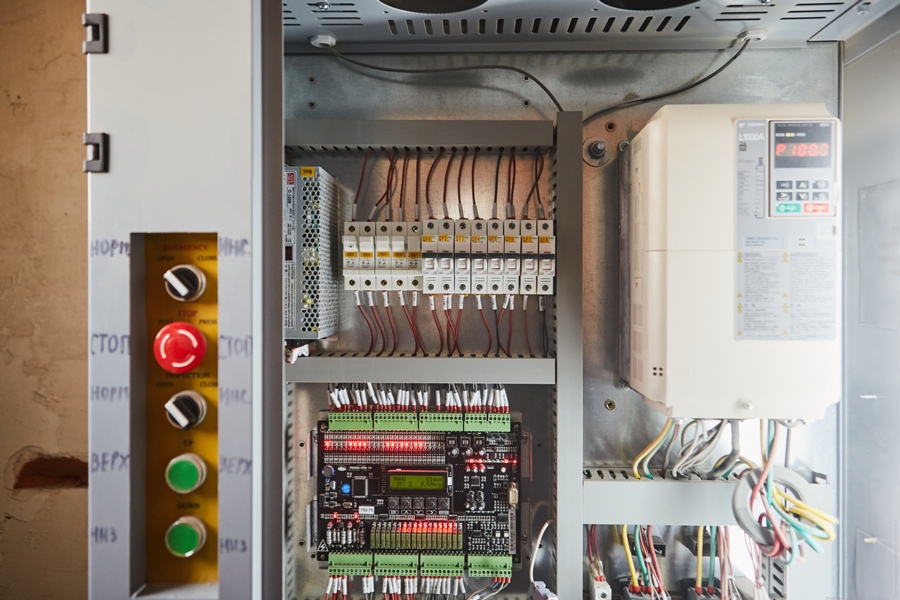

Монтаж мачтового подьемника
Дом №11
Устройство свайного основания – 90%.
Срубка свай,
подготовка под начало монолитных работ (завоз арматуры, опалубки, очистка места
производства работ от снега).
