За период с 1 по 28 февраля 2018 г. года в рамках строительства второй и третьей очередей города-парка "Ясный берег" выполнены следующие работы:
Дом 7
Наружные и фасадные работы:
Монтаж стоек парапета на кровле

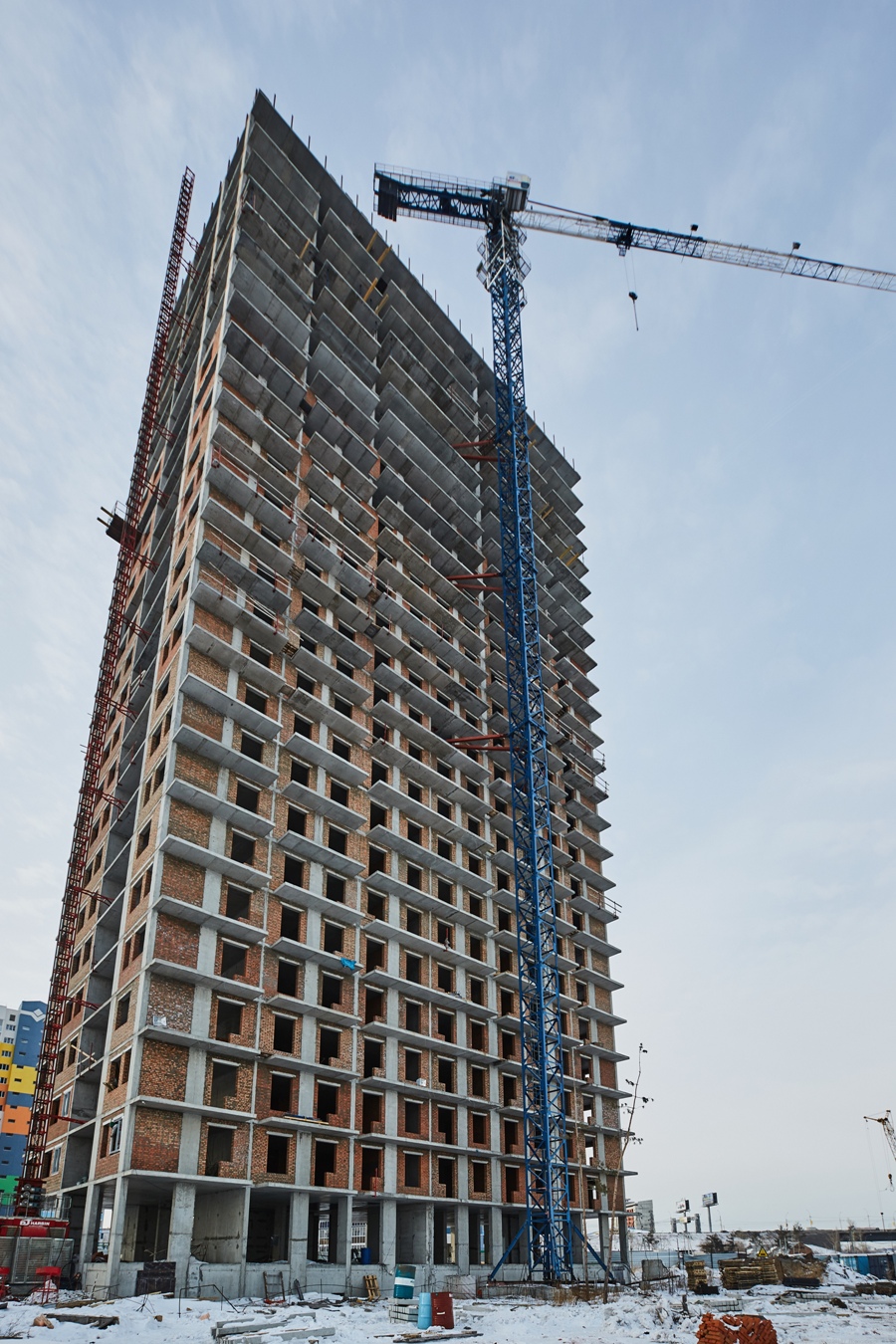

Кирпичная кладка внешних стен 7, 8 этаж

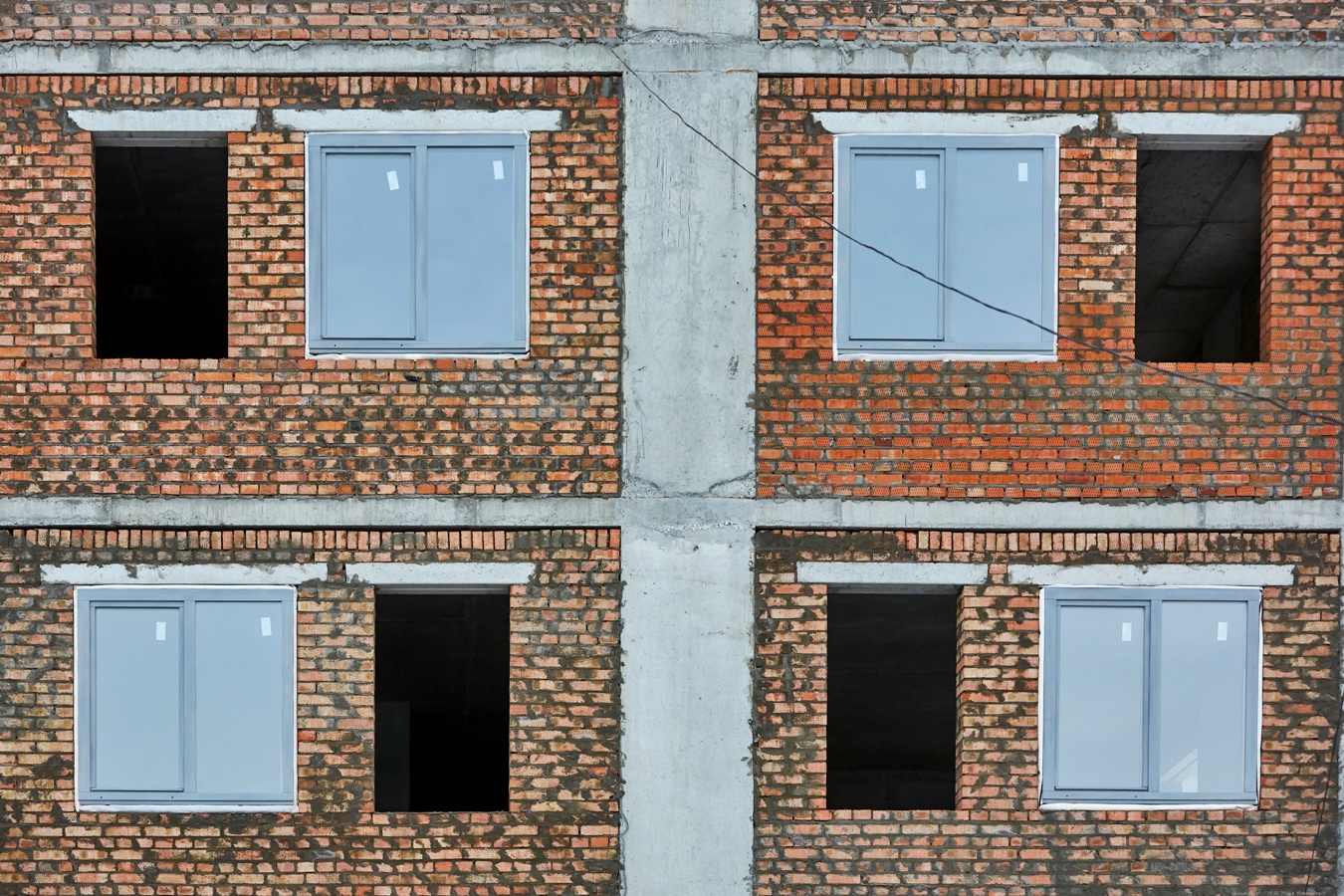

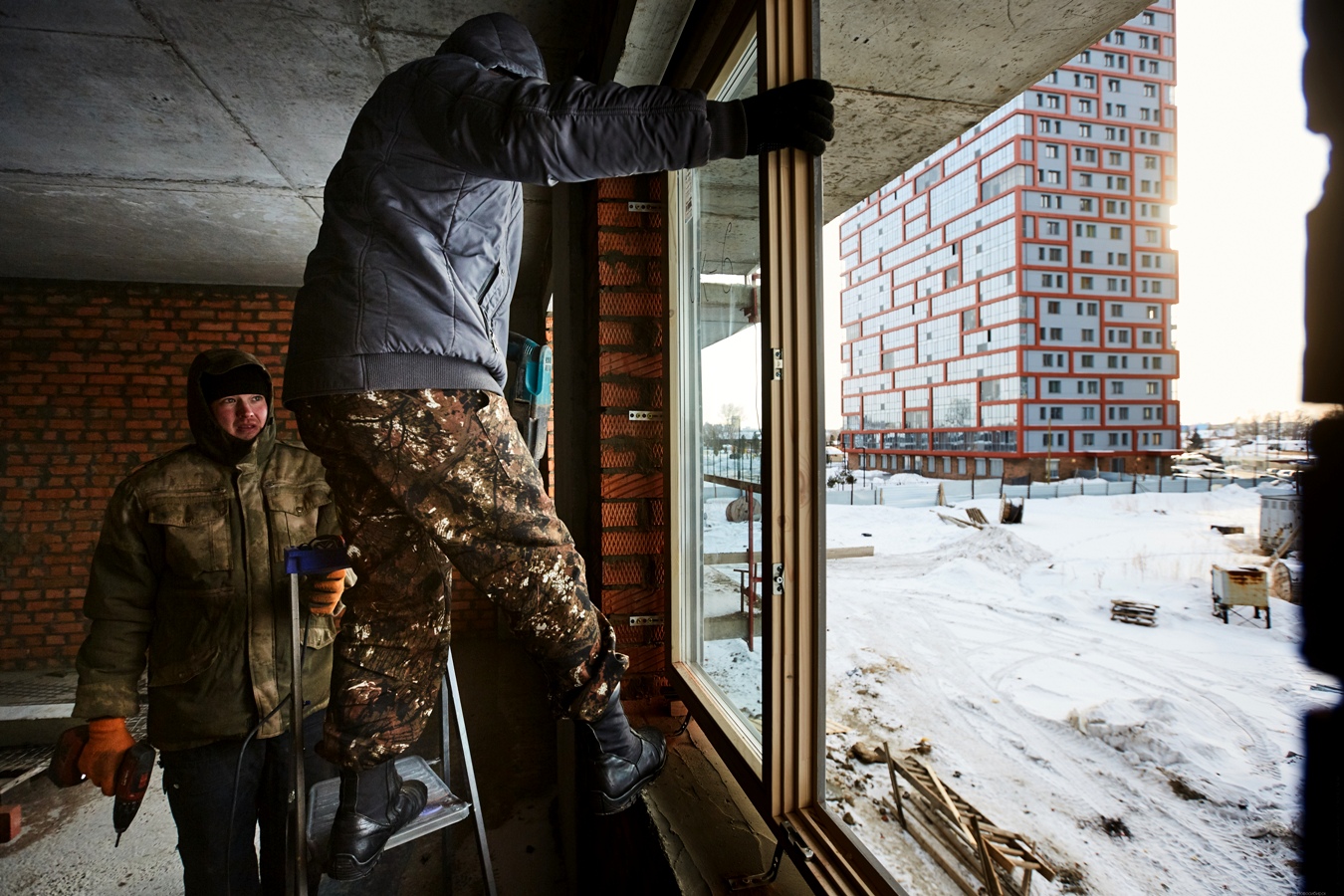

Монтаж окон - начало работ.
Внутренние работы, квартиры:

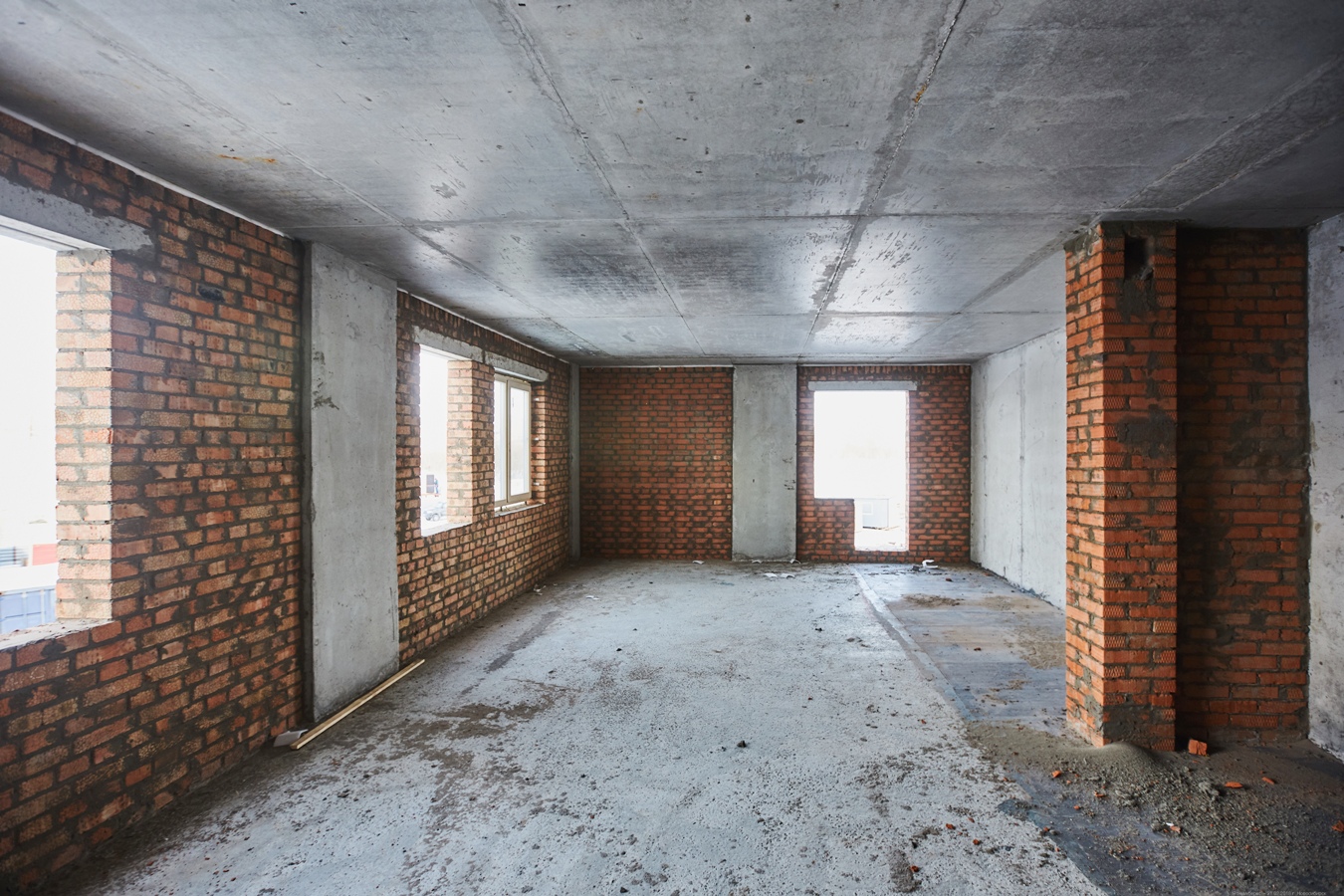

Кирпичная кладка межквартирных стен
Дом 11
Работы по каркасу дома
Устройство бетонной подготовки - 100 м3
Устройство монолитного ростверка - 659 м3

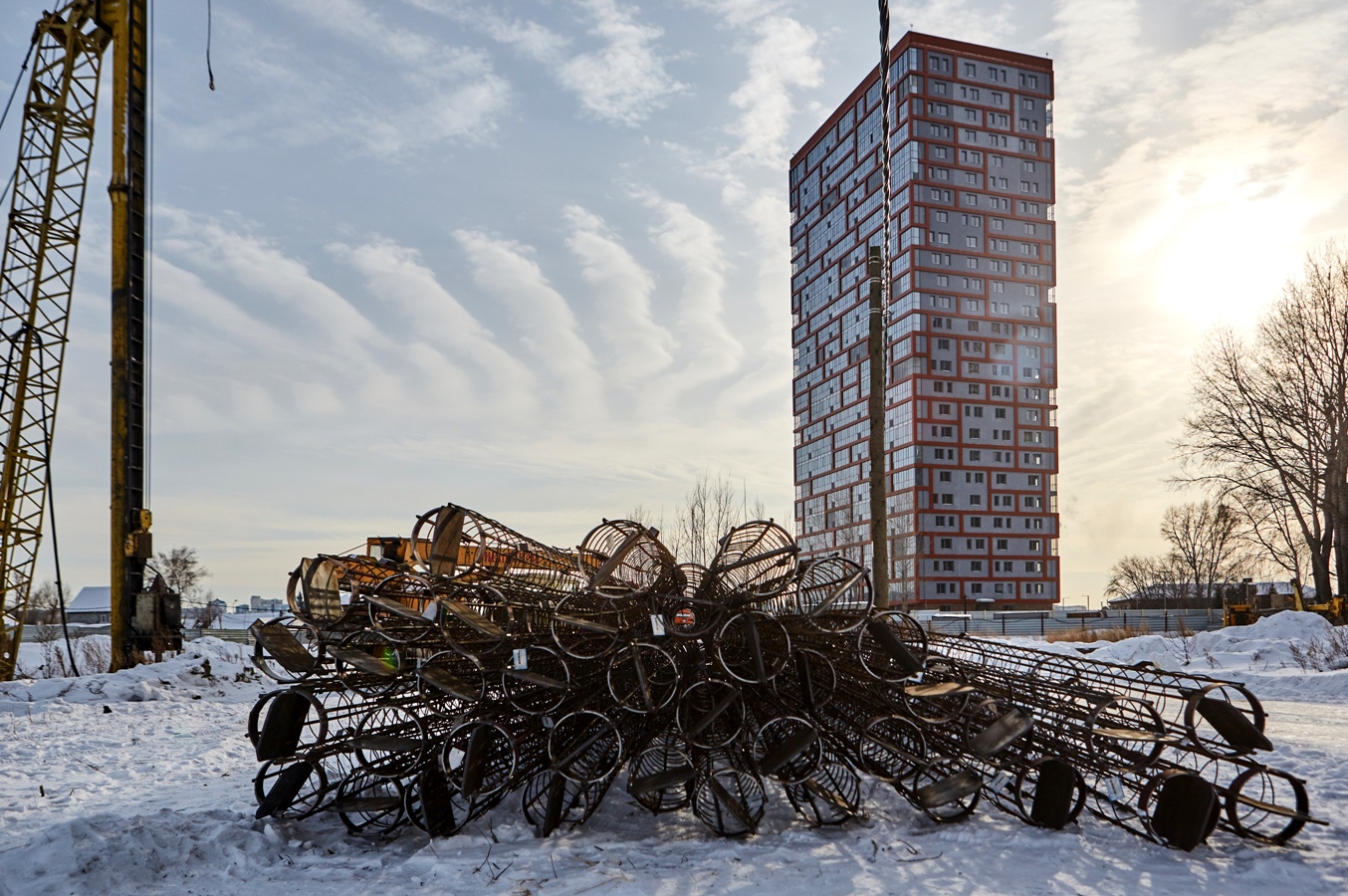

Армирование стен техэтажа - 13 тн
Дом 10
Монтаж строительного забора - 100 %
Разработка котлована - 250 м3
Доставка на объект сваебойного оборудования
Доставка на объект свай - 50 шт
Доставка на объект буровой установки для устройства буронабивных свай
