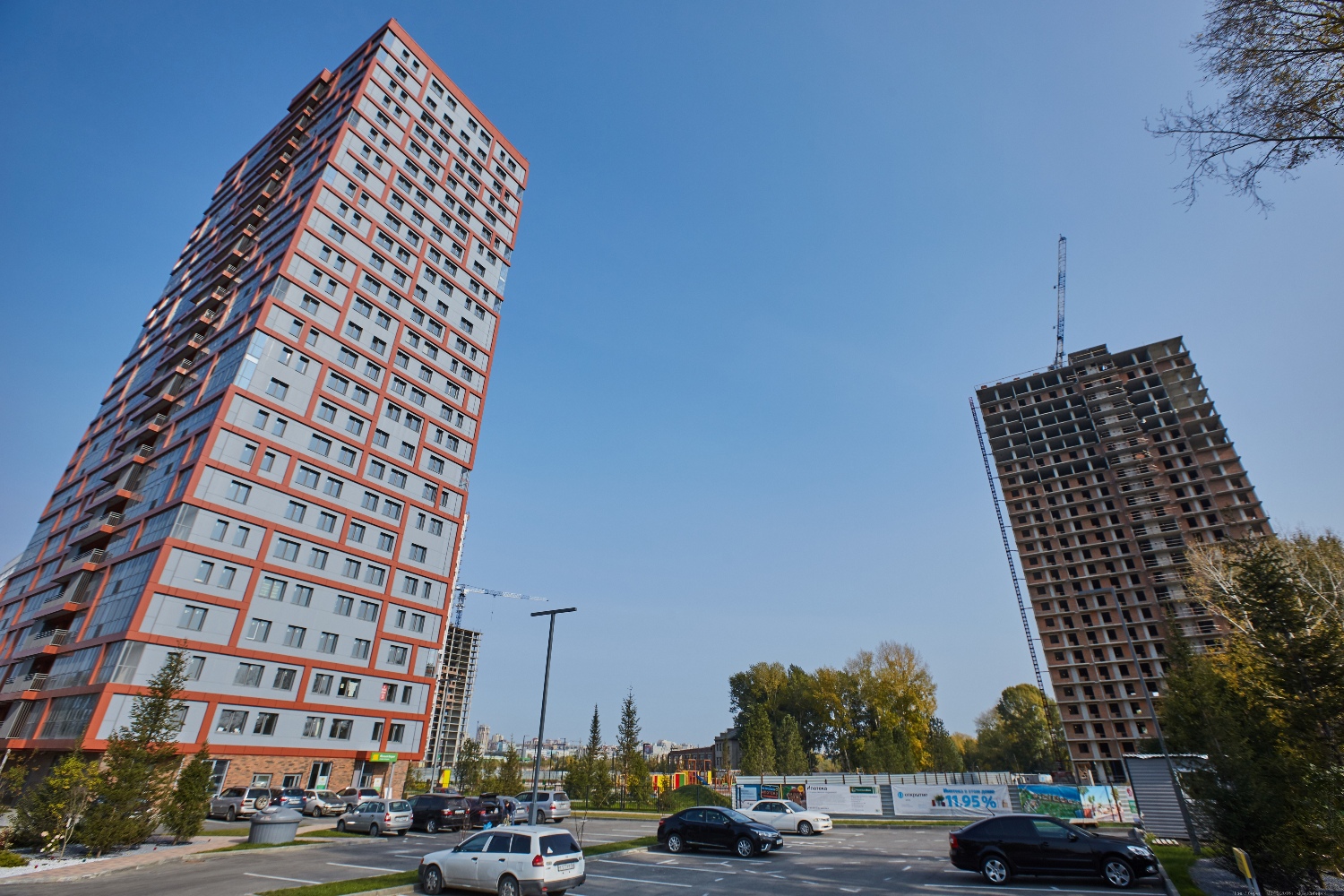

Дом №1
Внутренние работы

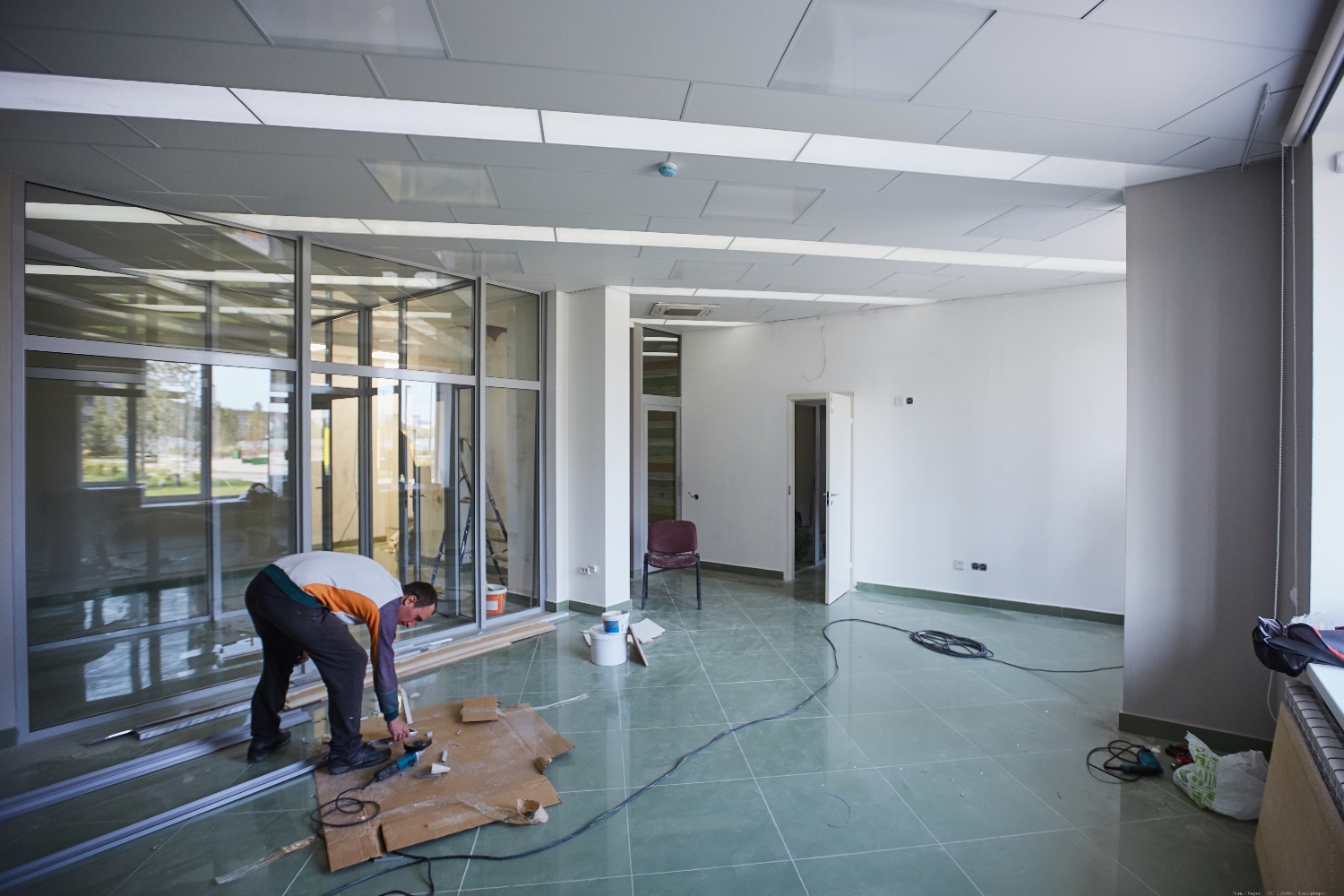

Электрика в офисах - готовность 100%
Отделка в офисах - готовность 100%
Сантехника в офисах - готовность 100%

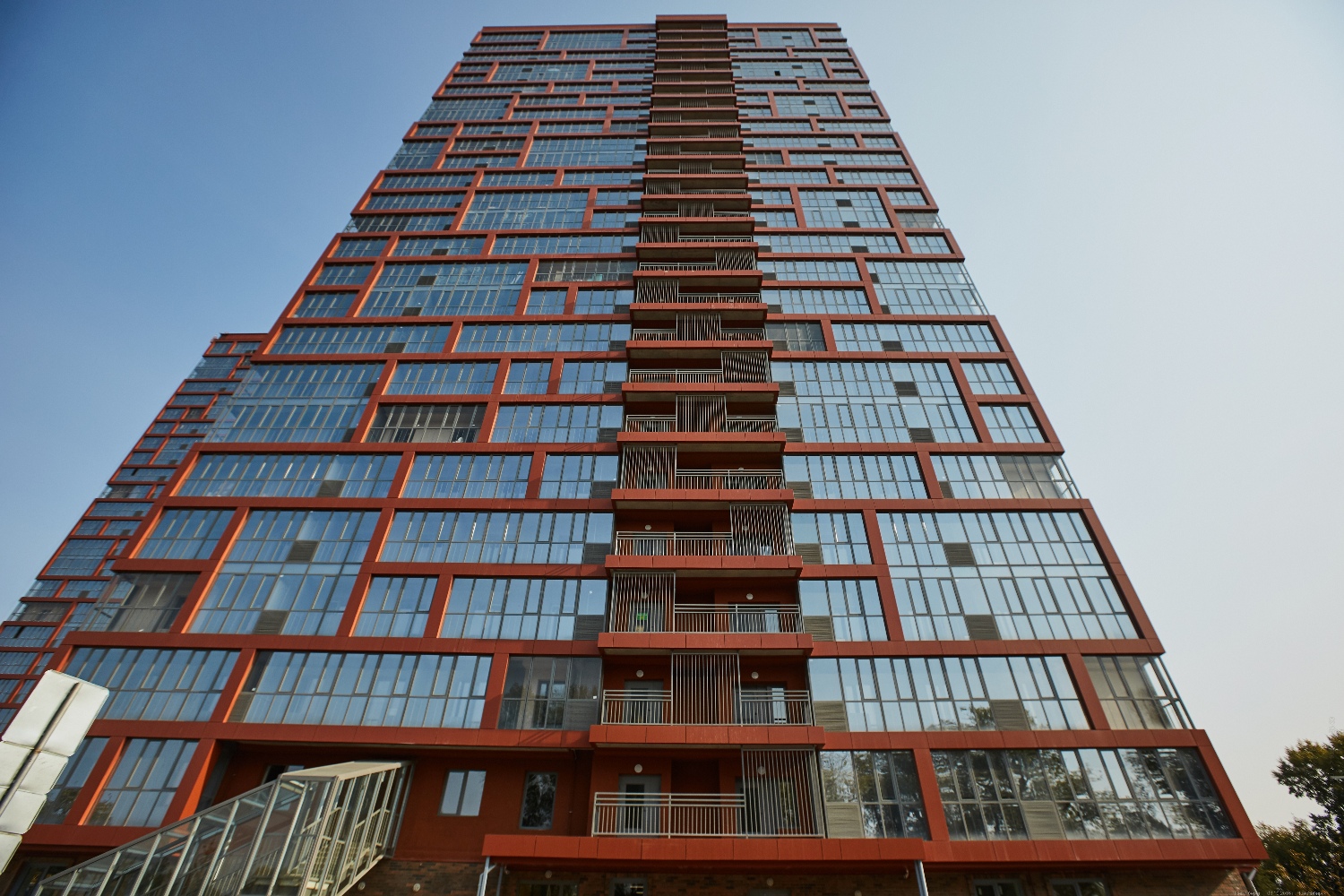

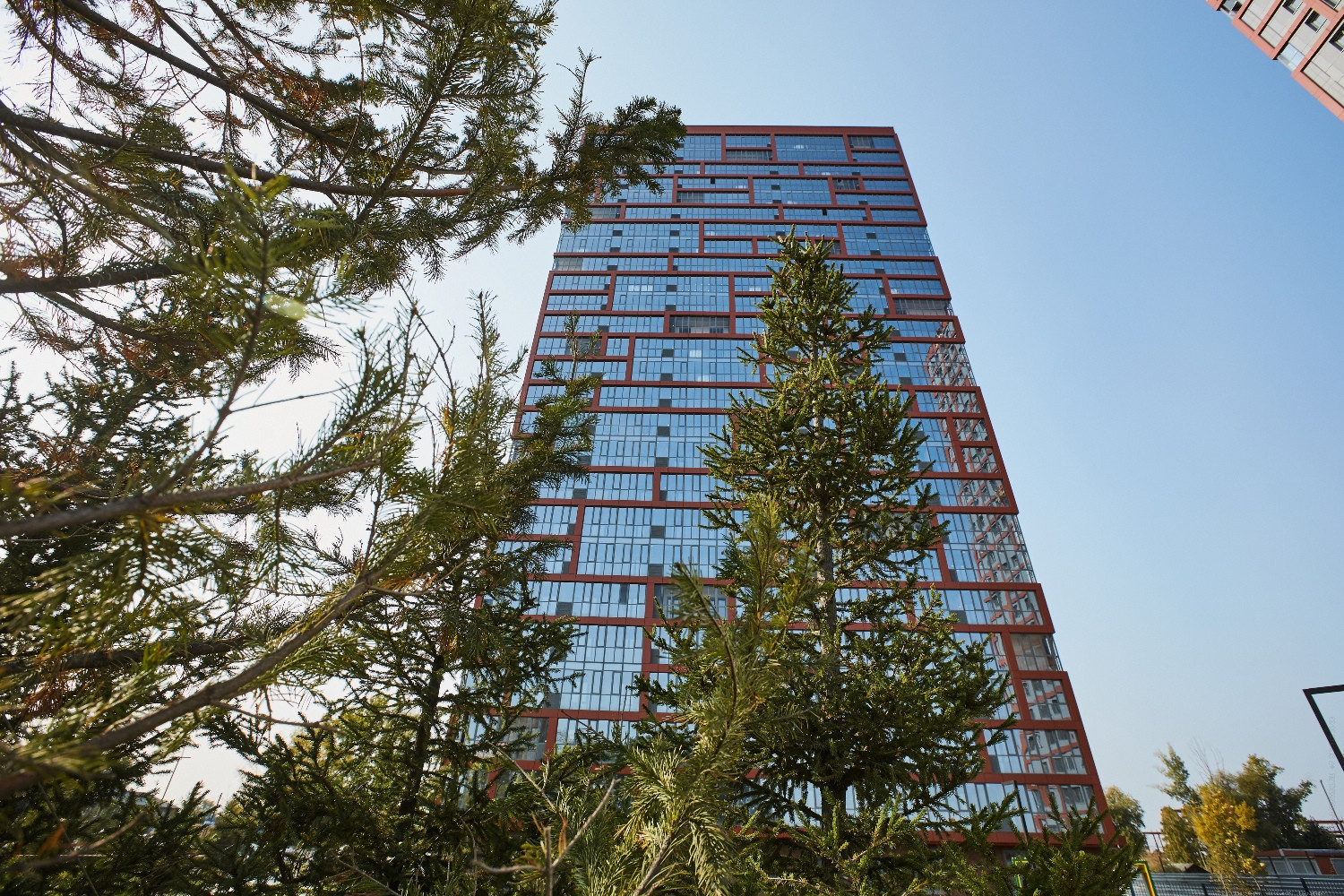

Дом №2
Фасадные работы
Монтаж окон -18 этаж
Монтаж парапета - готовность 85%
Монтаж АКП (переходной балкон)
Примыкание к витражам на торцах балконов
Подшивка балконов 1-ый этаж - готовность 90%
Монтаж перегородок на 6 этажах
Витражи на торцах балконов - готовность 100%
Монтаж перил - готовность 80%
Монтаж ограждений витражей - готовность 50%
Внутренние работы
Машинное отделение - готовность 100%
Двери тех. помещений на 7-26 этажах
Монтаж противопожарных люков
Установка пожарных шкафов на 3-22 этажах
Система отопления - готовность 100%
ИТП - готовность 100%
Насосная - готовность 50%
Монтаж этажных щитков на 17 этажах
Монтаж квартирных щитов - готовность 90%
Клапана подпора воздуха и дымоудаления - готовность 100%
Штукатурка внутренних помещений на 7 этажах
Откосы дверные на 13 этажах
Плитка МОП - готовность 100%
Чистовая отделка на трех этажах
Устройство стяжек балконов на 7-26 этажах
Монтаж квартирных дверей
Монтаж противопожарных дверей
Ограждение переходного балкона на 11 этажах
Обрамление порталов лифтов, диспетчеризация
Электрика в детском саду - готовность 80%

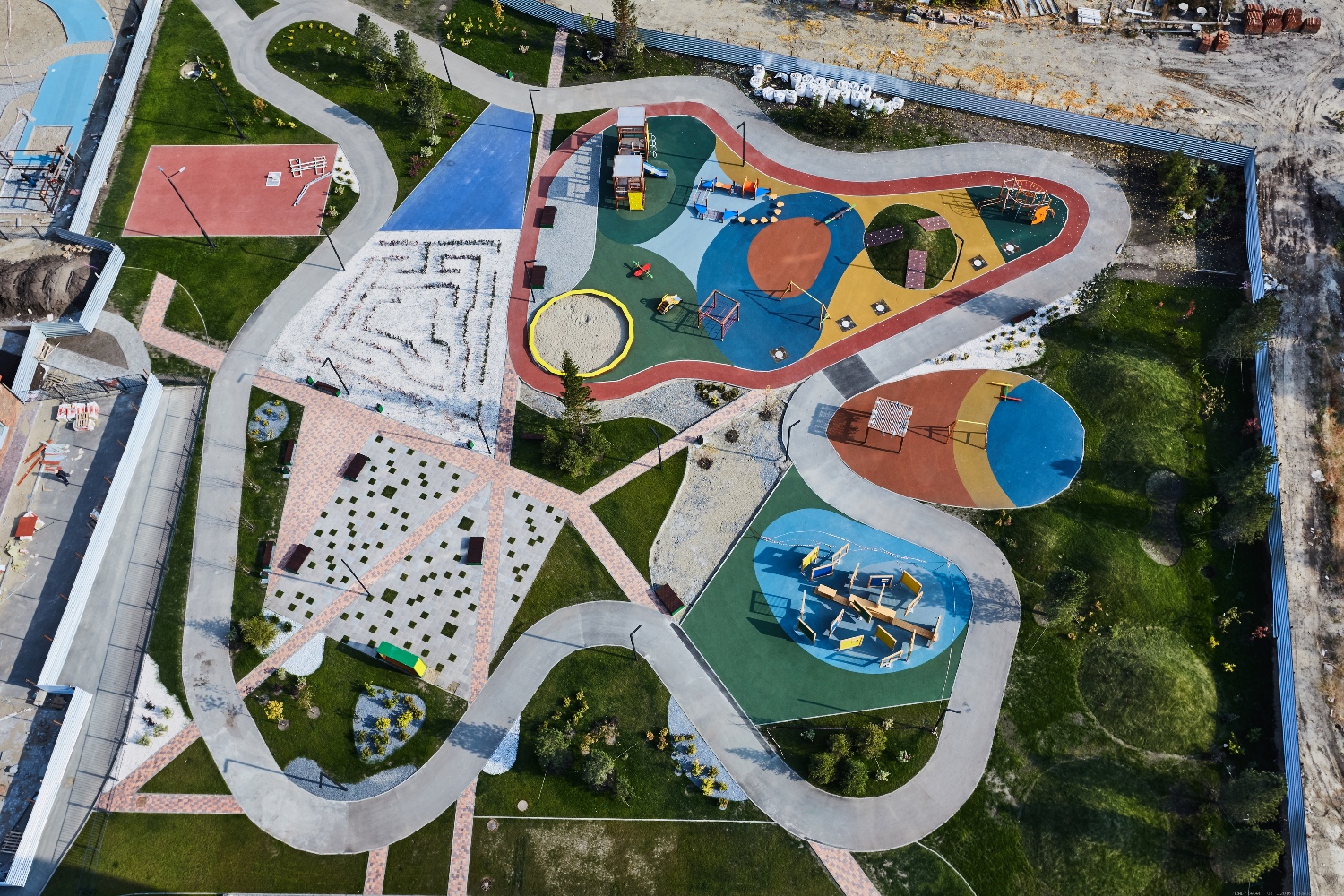

Благоустройство
Благоустройство - готовность 50%
Ограждение 2 дома - готовность 50%
5 октября состоялась последняя предитоговая комиссия. На втором доме побывала Комиссия ГАСН (Государственный архитектурно-строительный надзор).
Комиссия осмотрела каркас, благоустройство, строительную готовность.
Дом №3
Фасадные работы
Устройство мокрого фасада - готовность 90%
Устройство вентилируемого фасада - готовность 85%
Облицовка наружных стен 1 этажа кирпичом
Наружное остекление витражей:
Топосъемка, комплектация витражных блоков.
Внутренние работы
Монтаж ПГП - 21 и 25 этаж
Монтаж охранно-пожарной сигнализации - 4 этажа
Штукатурка внутренних помещений
Чистовая отделка помещений
Система отопления на 25 этаже
Устройство стяжек полов, балконов, переходов
Ограждение переходного балкона на 2-24 этажах
Благоустройство
Благоустройство прилегающей территории - готовность 15%
Бетонирование 2-х уровневых парковок между 2 и 3 домами
Коммуникации
Сети - готовность 40%

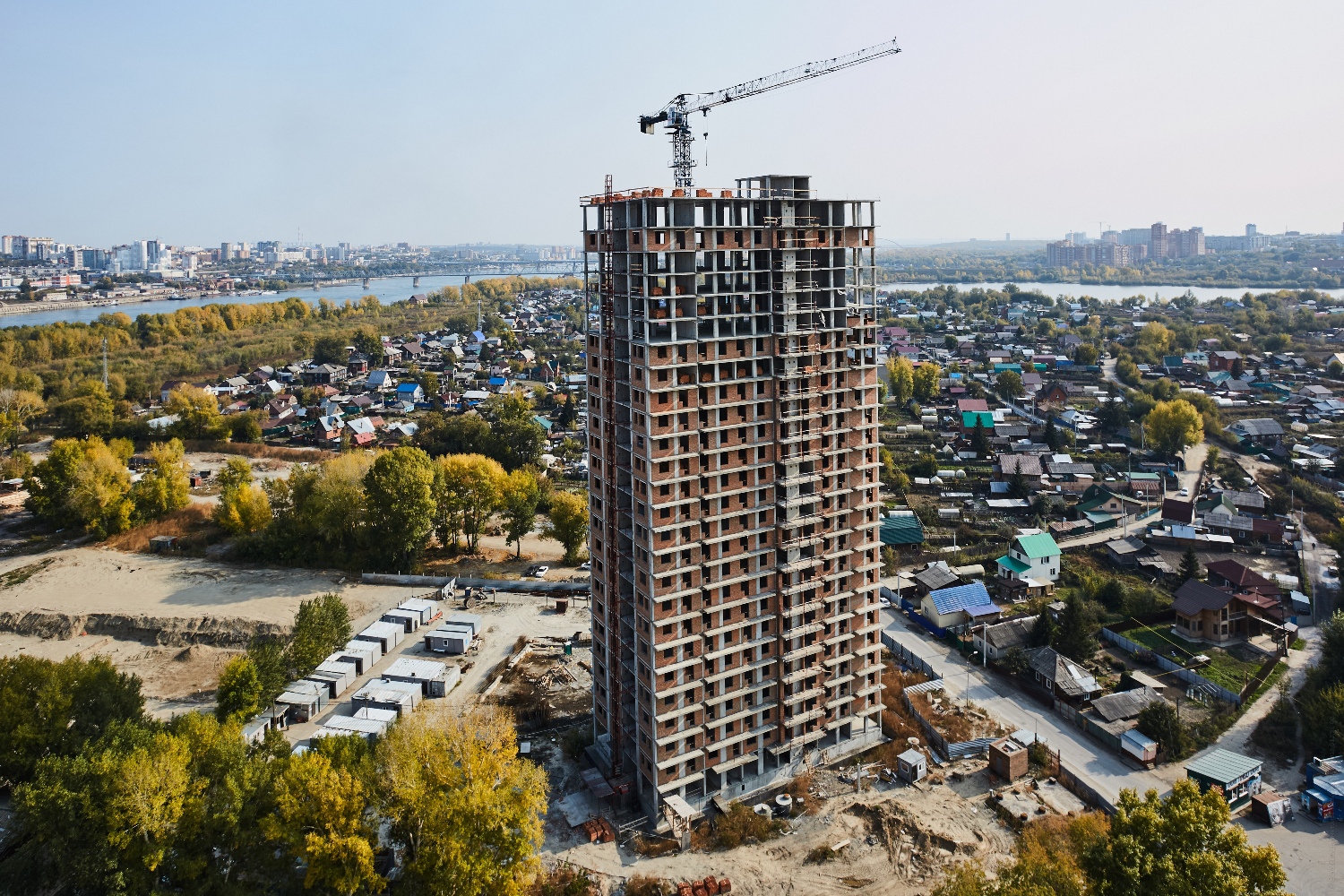

Дом №8
Каркас, периметр
Завершение кирпичной кладки наружных стен
Ведем кирпичную кладку внутренних стен.
Завершены тендеры на вентиляцию, кровлю и теплоизоляцию фундамента,
подрядчики вышли на подготовительные этапы, проводят комплектацию работ по дому материалами.
Завершаем тендер по окнам.
Продолжается тендер по межквартальным сетям на 8 дом.
Идет подготовка территории под благоустройство.
