За период с 12 по 18 сентября 2016 года в рамках строительства первой и второй очередей города-парка "Ясный берег" выполнены следующие работы:

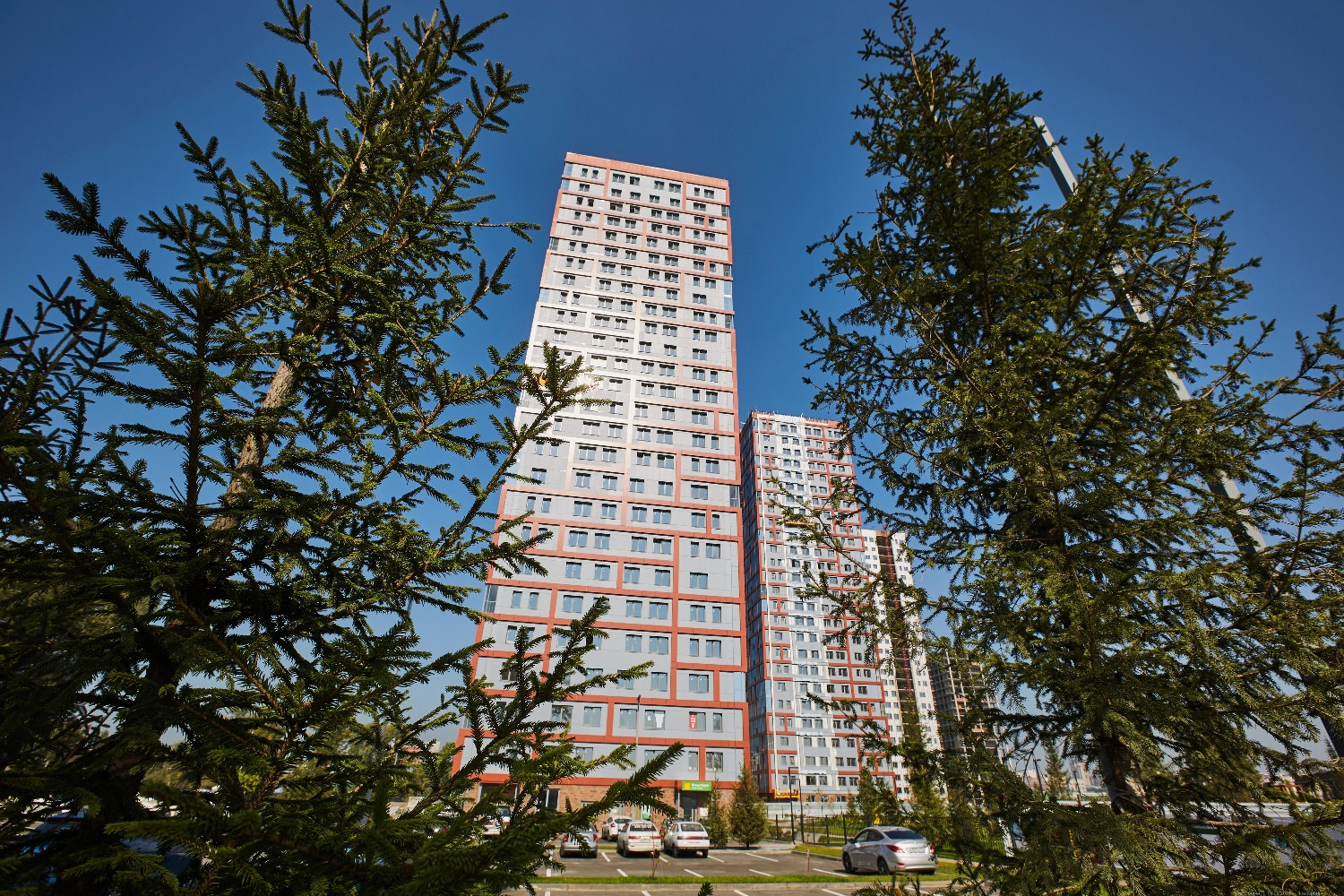

Дом №1

Благоустройство

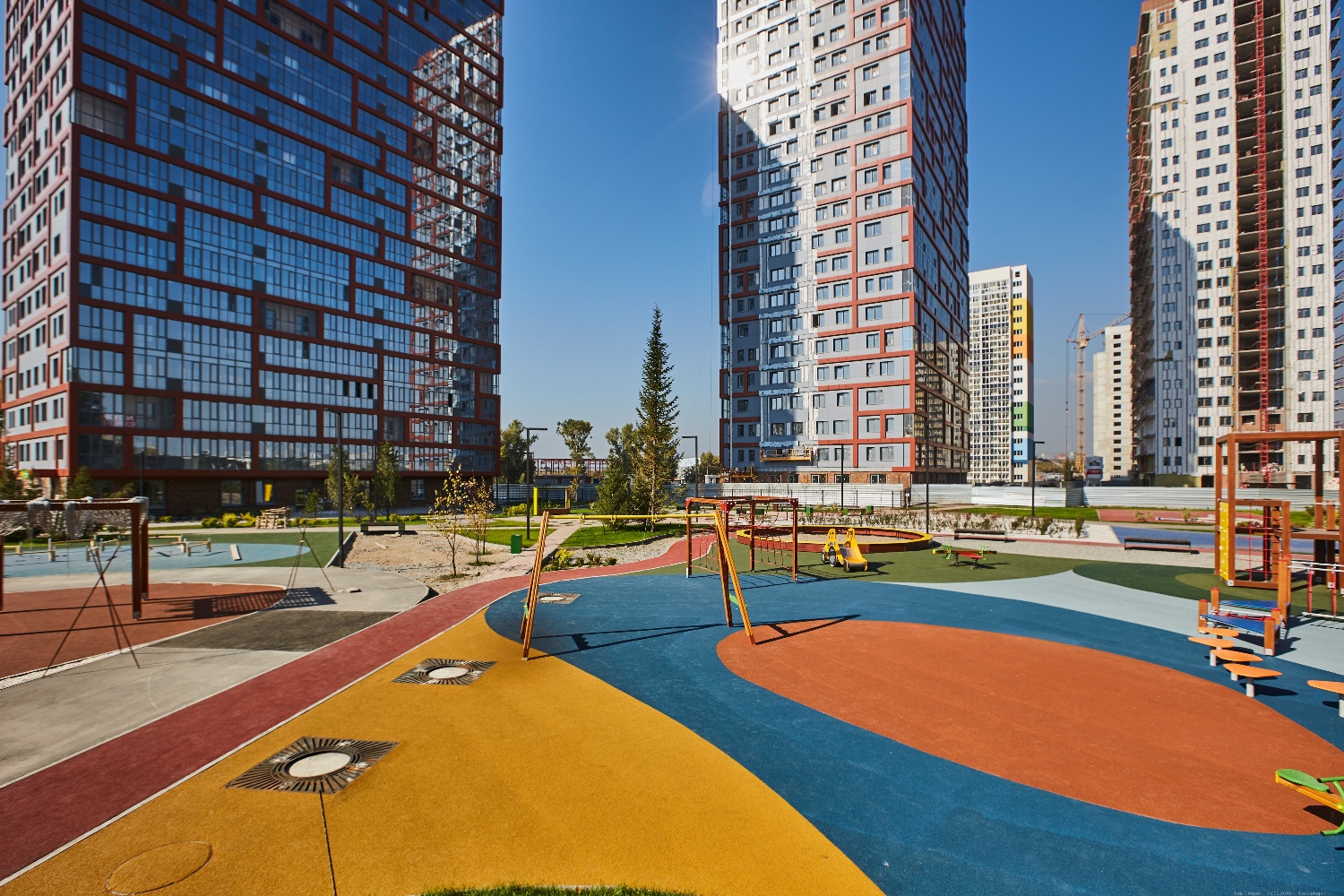

Устройство резинового покрытия - готовность 100%
Разметка парковки, знаки - готовность 100%

Внутренние работы

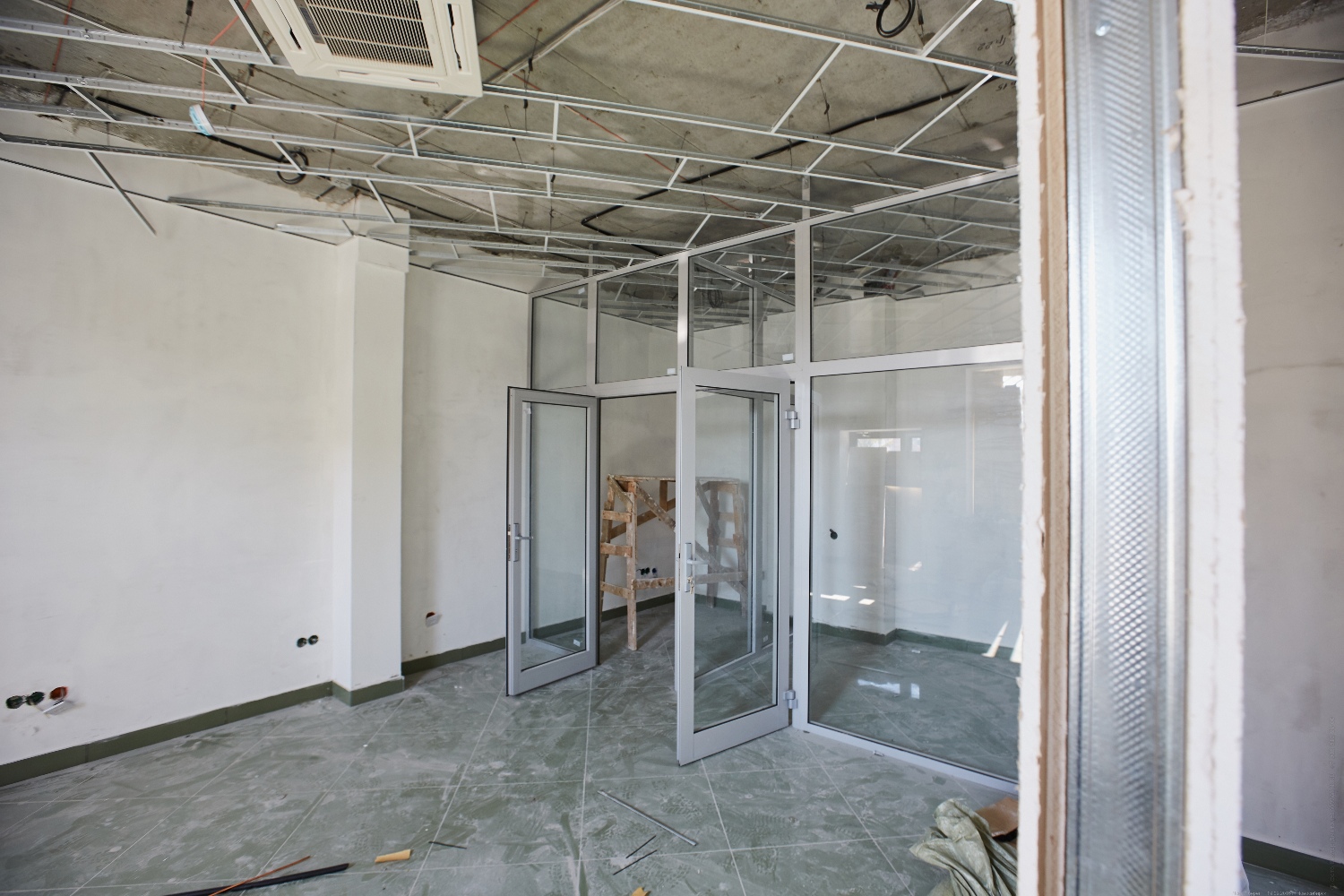

Электрика в офисах - готовность 90%
Отделка в офисах - готовность 70%
Сантехника в офисах - готовность 80%
Дренаж кондиционеров - готовность 100%

Дом №2

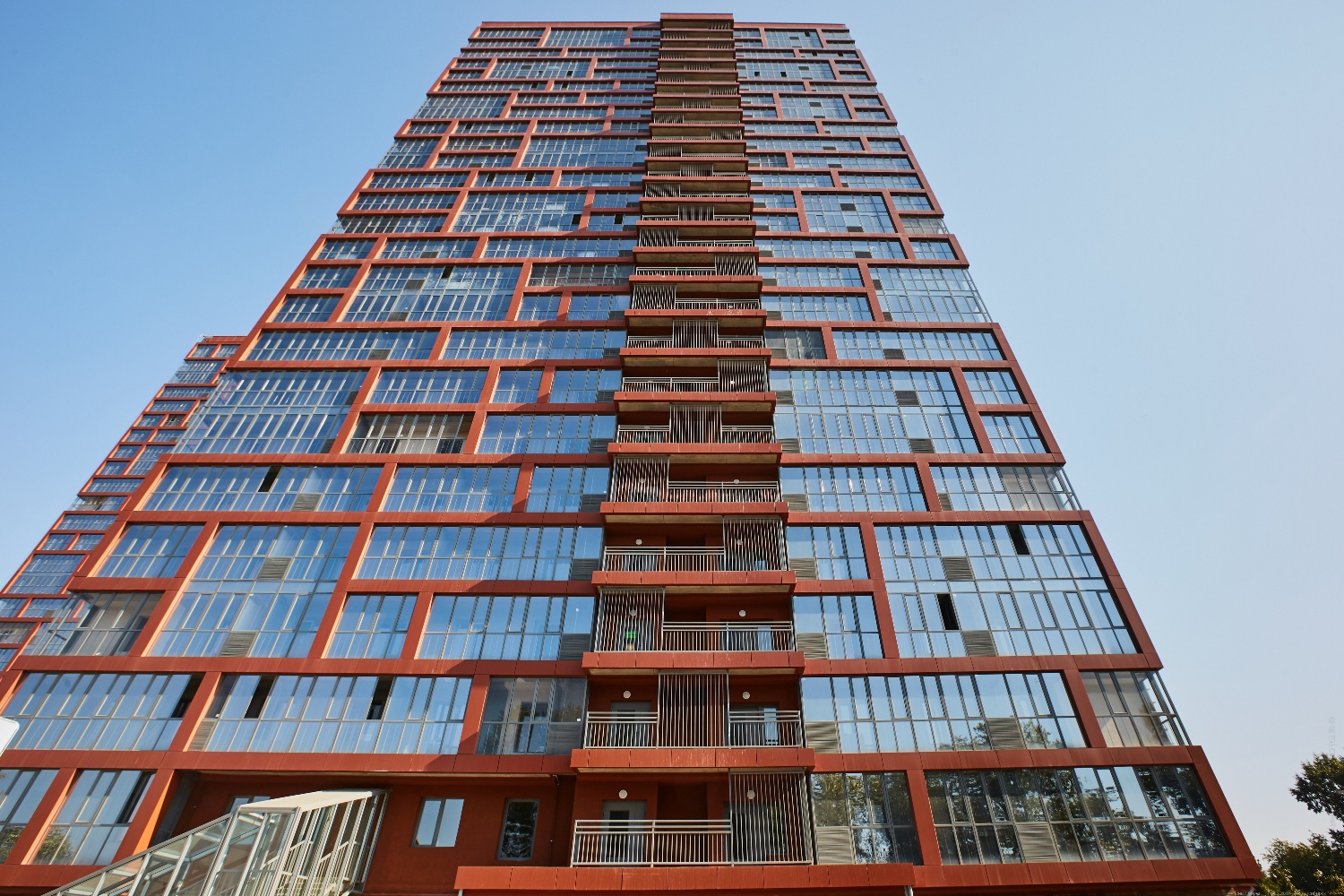

Фасадные работы

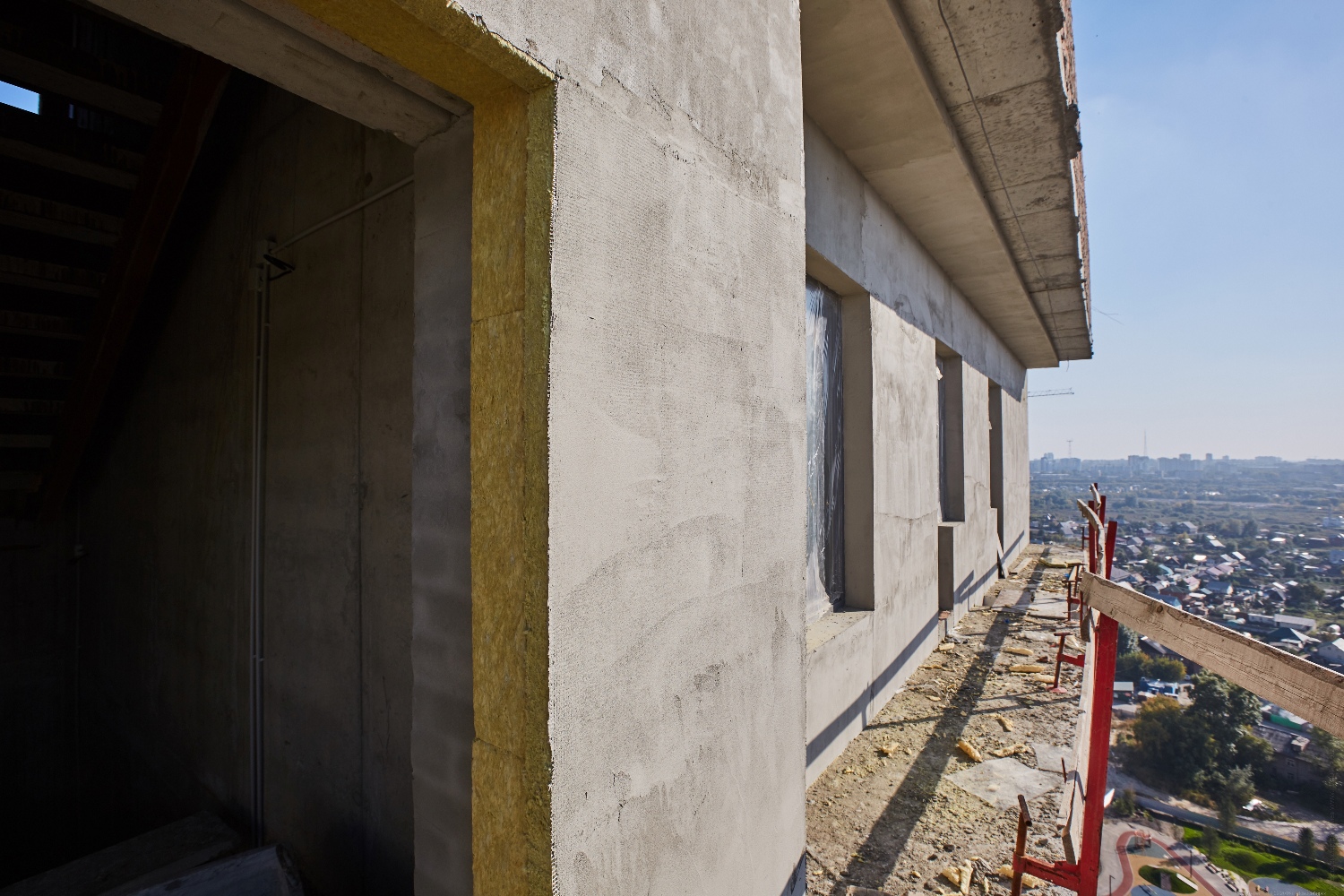

Примыкание к витражам на торцах балконов - готовность 50%
Парапет - готовность 50%

Перегородки балконов - 15-26 этажи

Внутренние работы
Двери техпомещений - 5 этажей
Монтаж охранно-пожарной сигнализации - 4 этажа
Прокладка кабелей МОП - 2-ой этаж

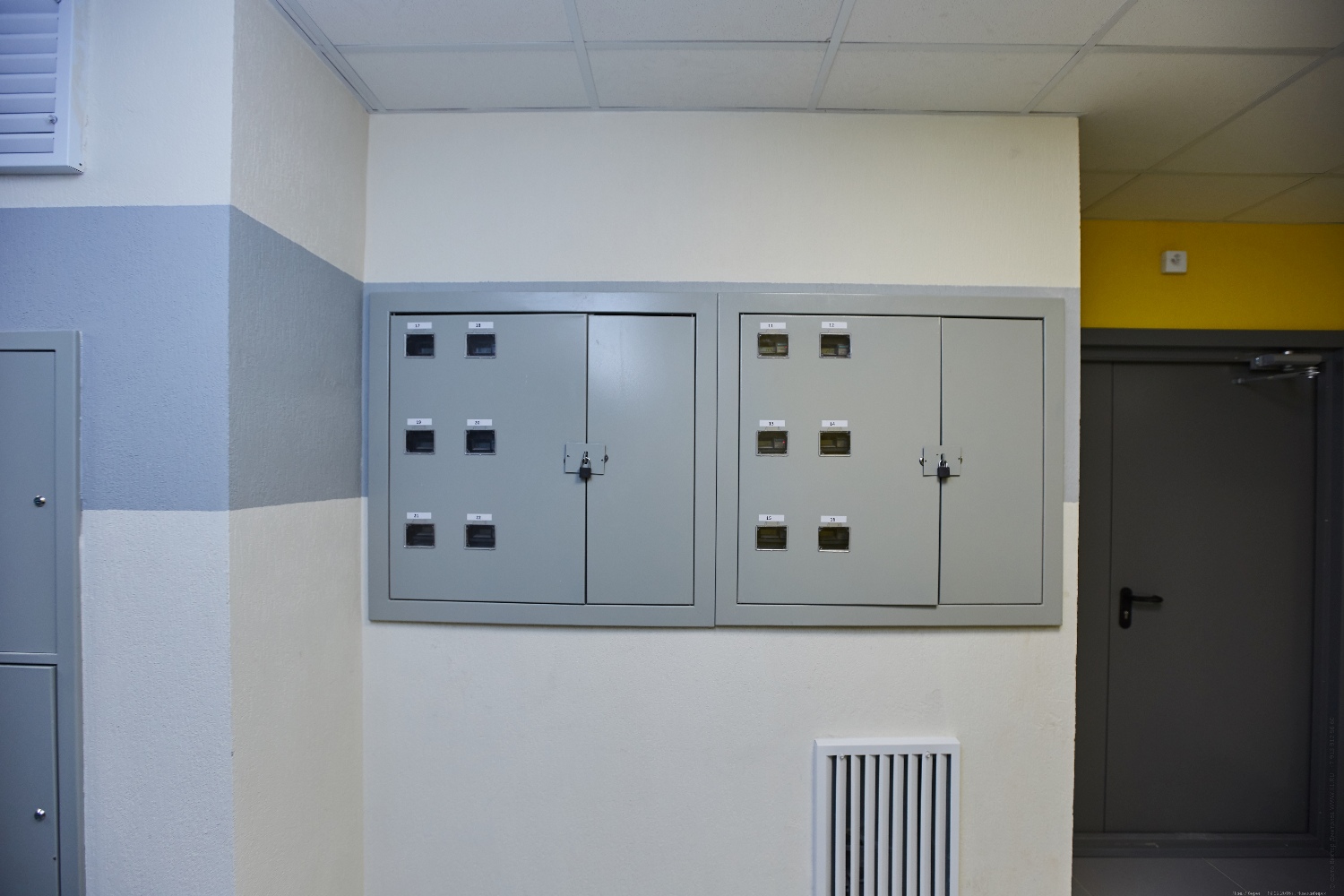

Монтаж этажных щитов - 1 этаж
Монтаж квартирных щитов - 2 этажа
Монтаж клапанов подпора воздуха и клапанов дымоудаления - 20 этажей
Штукатурка внутренних стен - 1 этаж
Плитка общий балконов - готовность 80%
Подвесные потолки - 24 этажа
Плитка МОП - 7 этажей
Штукатурка санузлов, ванн - 1 этаж
Дверные откосы - 1 этаж
монтаж квартирных дверей - 2 этажа
Ограждение переходного балкона - 7 этажей

Благоустройство
Устройство площадок детсада резиновой крошкой

Дом №3
Фасадные работы

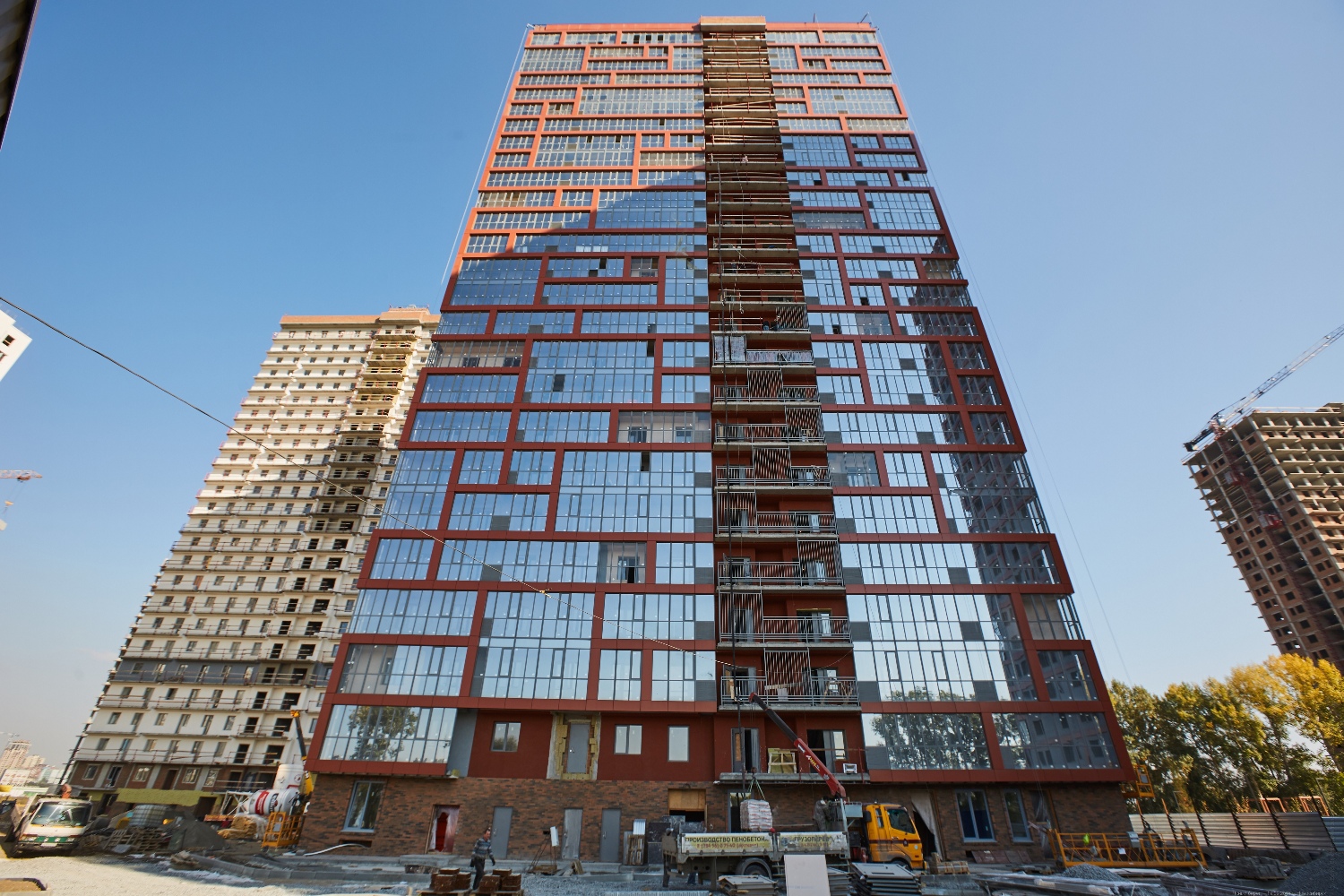

Устройство мокрого фасада - готовность 90%
Устройство вентилируемого фасада - готовность 75%
Кладка наружных стен - 50 м2

Внутренние работы
Монтаж ПГП - 20-й этаж
Монтаж охранно-пожарной сигнализации - 4 этажа
Штукатурка внутренних помещений - 200 м2

Благоустройство
Благоустройство прилегающей территории - готовность 5%

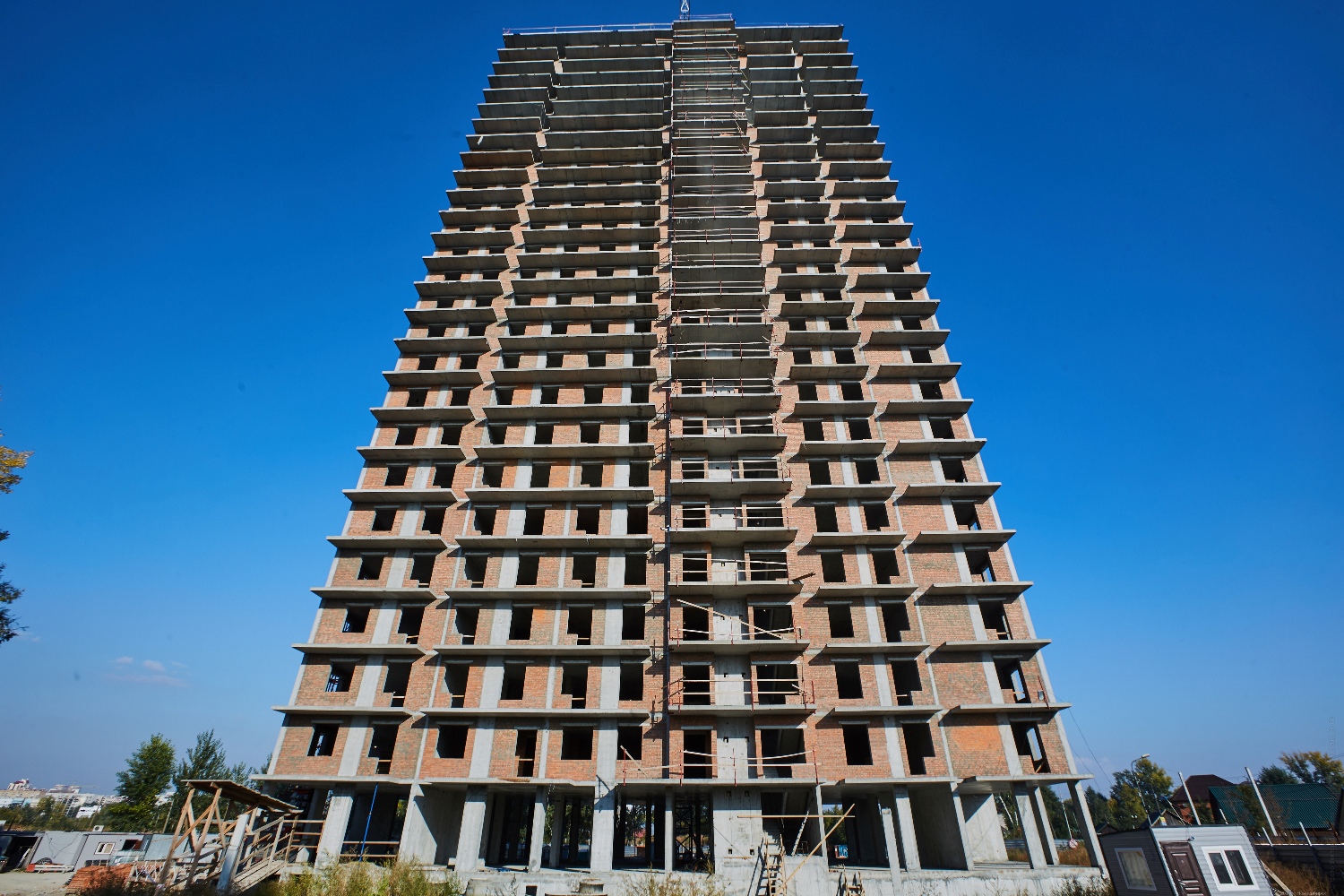

Дом №7
Каркас

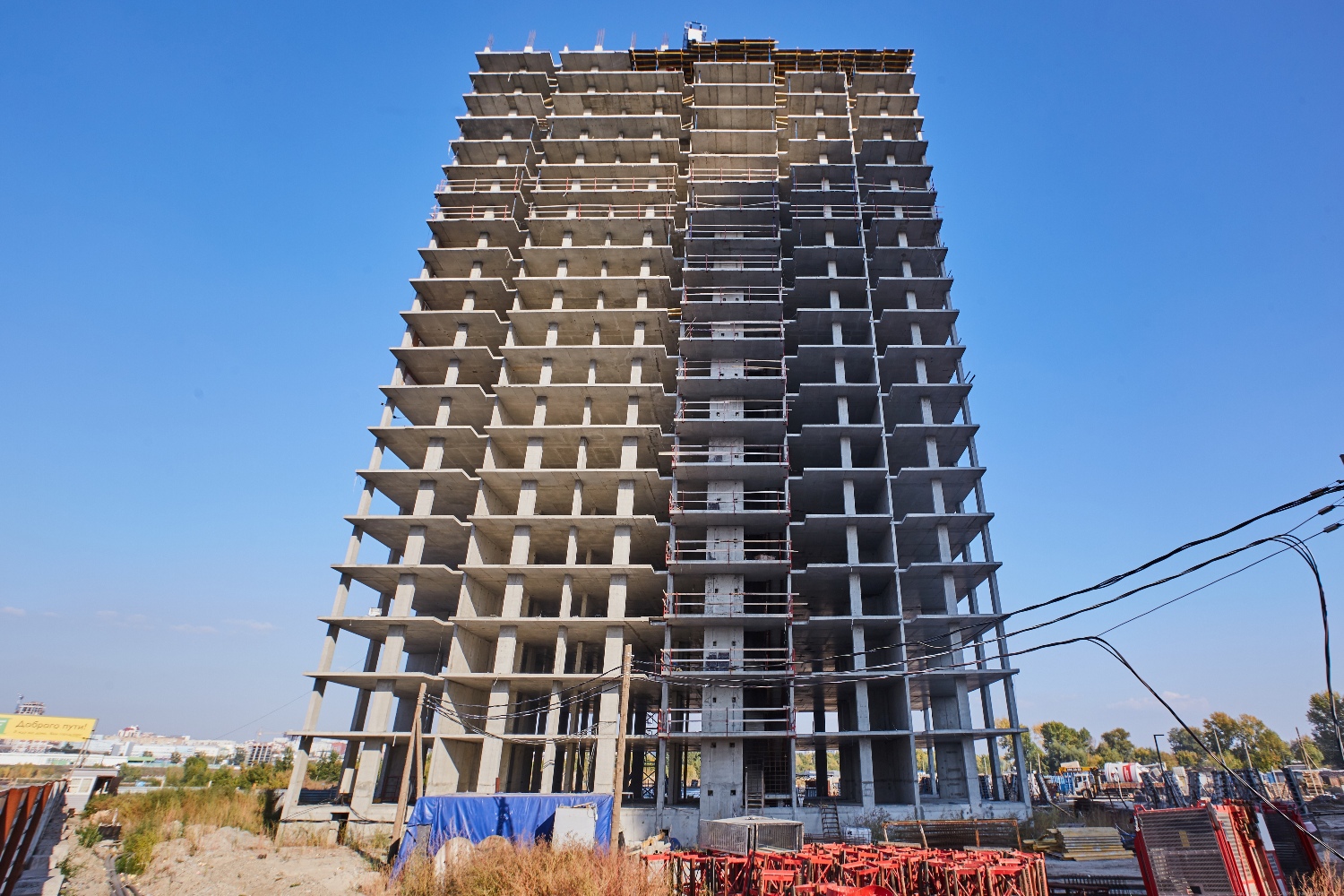

Бетонирование стен и колонн 21 этажа
Бетонирование плиты перекрытия 20 этажа

Дом №8
Каркас

Кирпичная кладка - 10 м3
