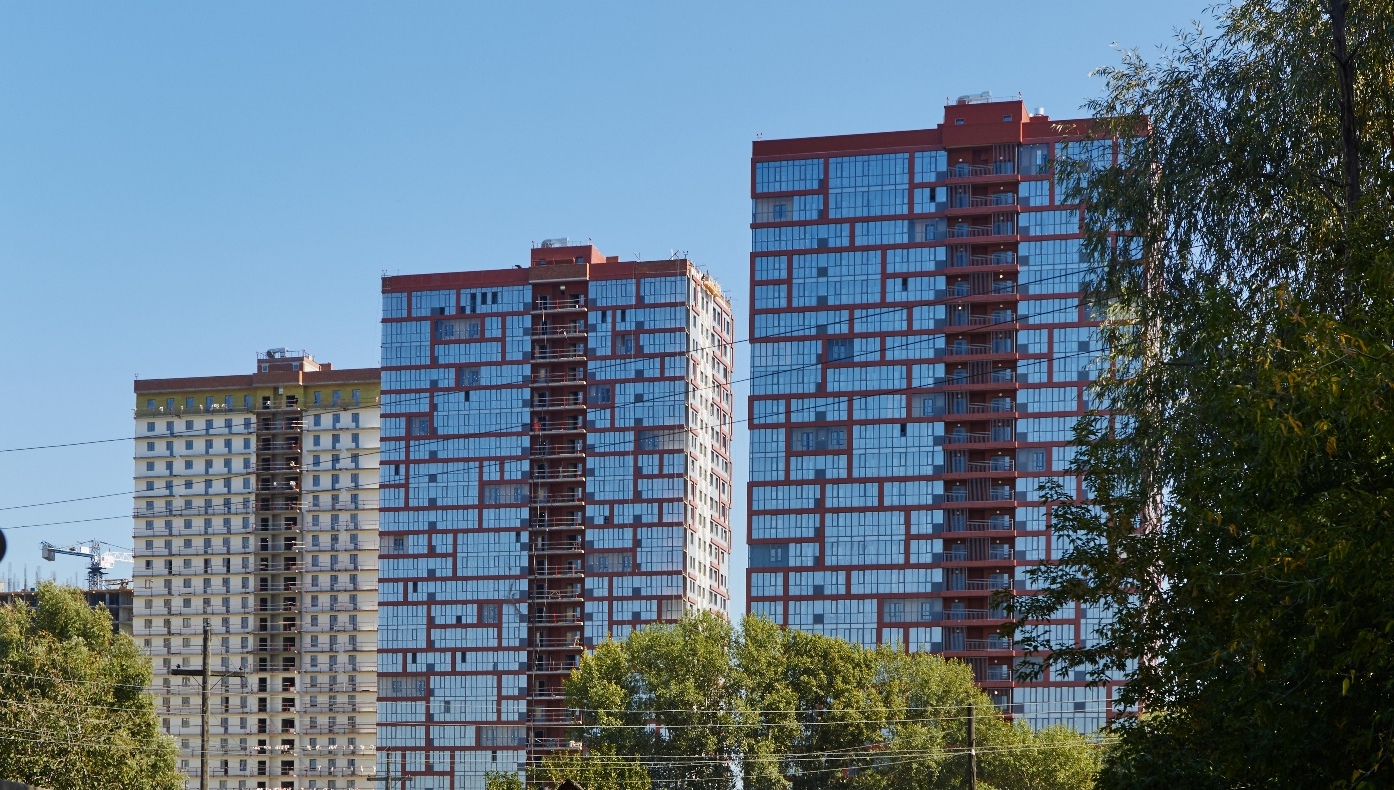

За период с 29 августа по 4 сентября 2016 года в рамках строительства первой и второй очередей города-парка "Ясный берег" выполнены следующие работы:

Дом №1

Благоустройство
Благоустройство и уборка прилегающей территории

Дом №2
Фасадные работы

Устройство бокового фасада в месте, где был лифт - готовность 70%
Перегородки - 200 м2
Витражи в торцах балконов - 250 м2

Внутренние работы
Подшивка балконов 1 этаж - готовность 70%
Парапет - готовность 50%
Машинное отделение - готовность 50%
Отделка ИТП - готовность 90%
Разводка внутриквартирная в санузлах и ванных комнатах - готовность 95%
Прокладка кабелей МОП - 7 этажей

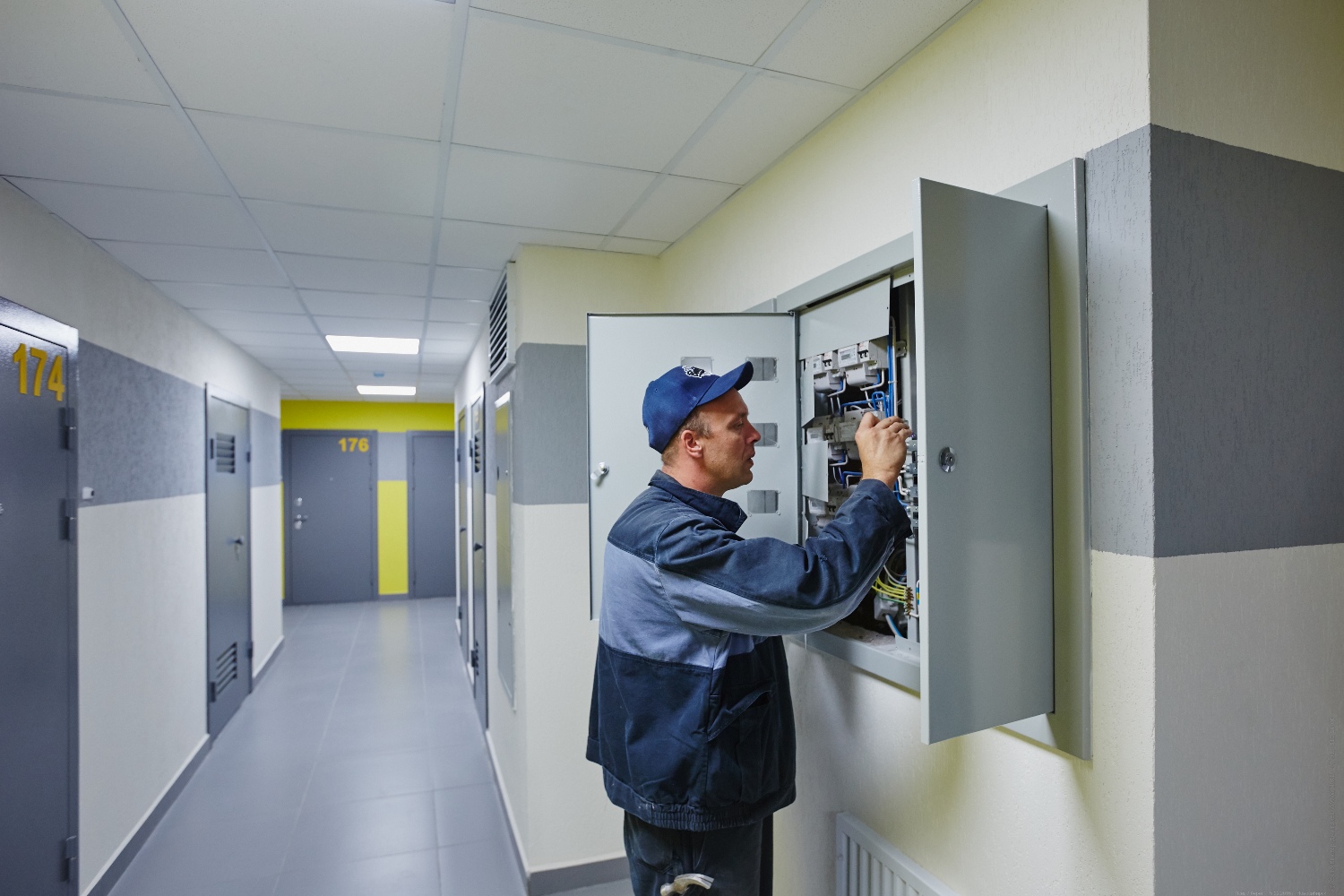

Монтаж этажных щитков - 6 этажей
Монтаж охранно-пожарной сигнализации - 5 этажей.

Детский сад
Электрика - готовность 90%
Отделка - готовность 50%

Благоустройство
Благоустройство территории - готовность 15%

Дом №3
Фасадные работы

Устройство мокрого фасада - готовность 75%
Устройство вентилируемого фасада - готовность 65%

Внутренние работы
Монтаж ПГП - 3-18 этажи

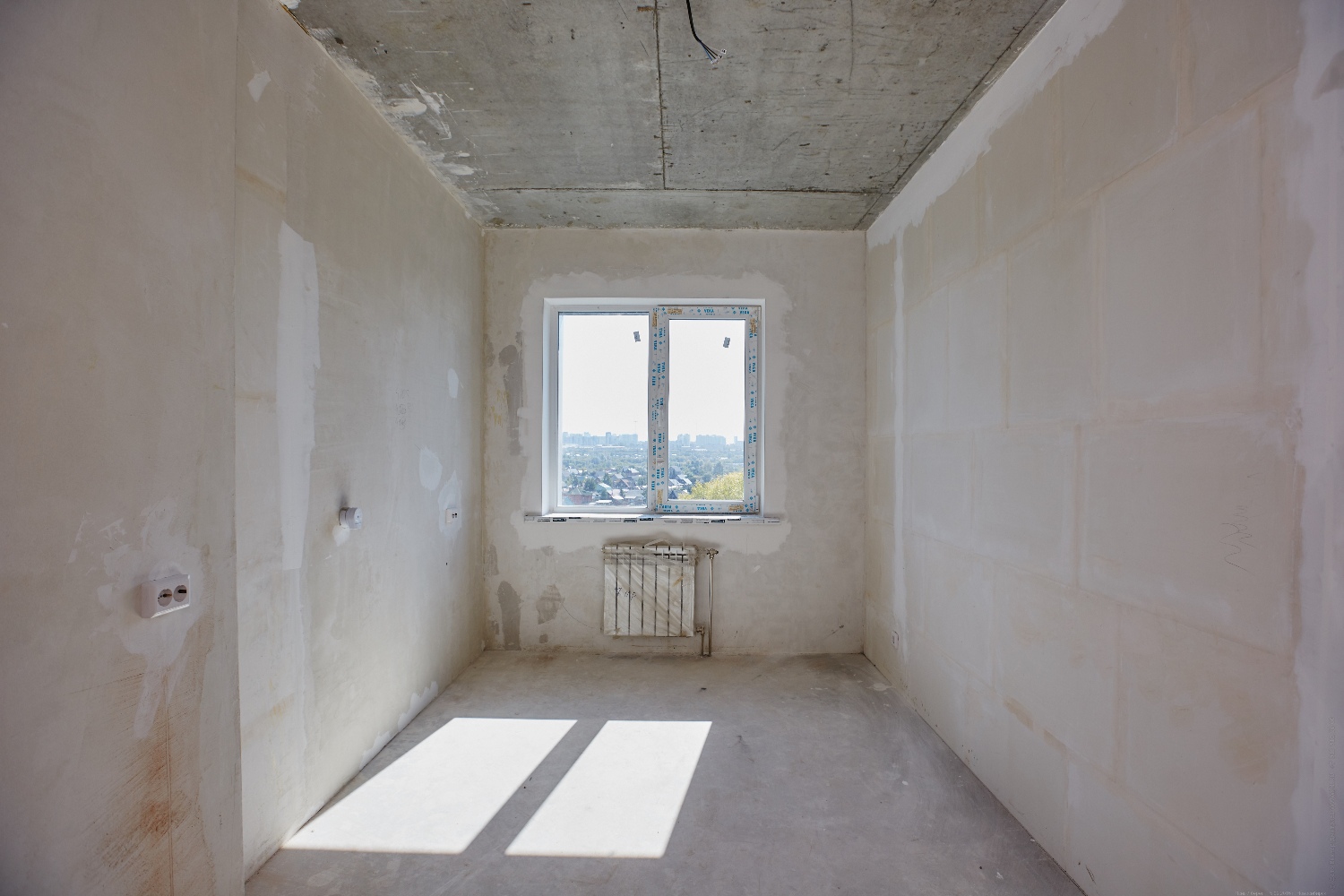

Система отопления - готовность 35%
ИТП - готовность 50%
Отделка ИТП - готовность 60%
Штукатурка внутренних стен - 100 м2

Дом №7
Каркас
Бетонирование стен и колонн 20 этажа
Бетонирование плиты перекрытия 20 этажа

Дом №8
Каркас

Кирпичная кладка - 20 м3
