За период с 4 по 17 июля 2016 года в рамках строительства первой и второй очередей города-парка "Ясный берег" выполнены следующие работы:

Дом №1
Благоустройство

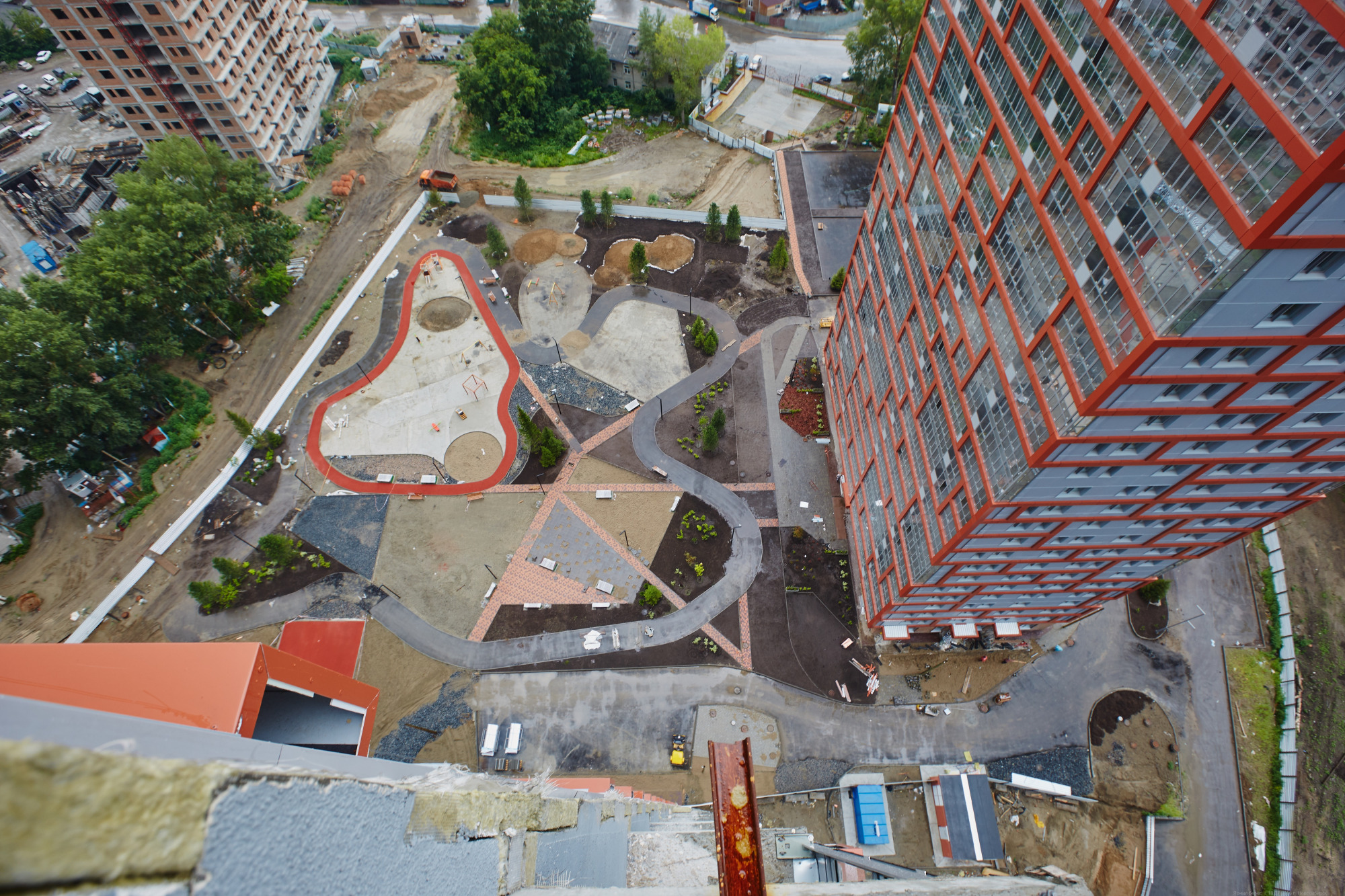

Благоустройство территории - готовность 70%
Устройство резинового покрытия - 172 м2
Малые архитектурные формы - готовность 30%

Дом №2
Внутренние работы

Система отопления - готовность 85%
ИТП - готовность 80%
Водопровод - готовность 95%
Насосная - готовность 95%
Разводка внутриквартирная в санузлах - 4 этажа

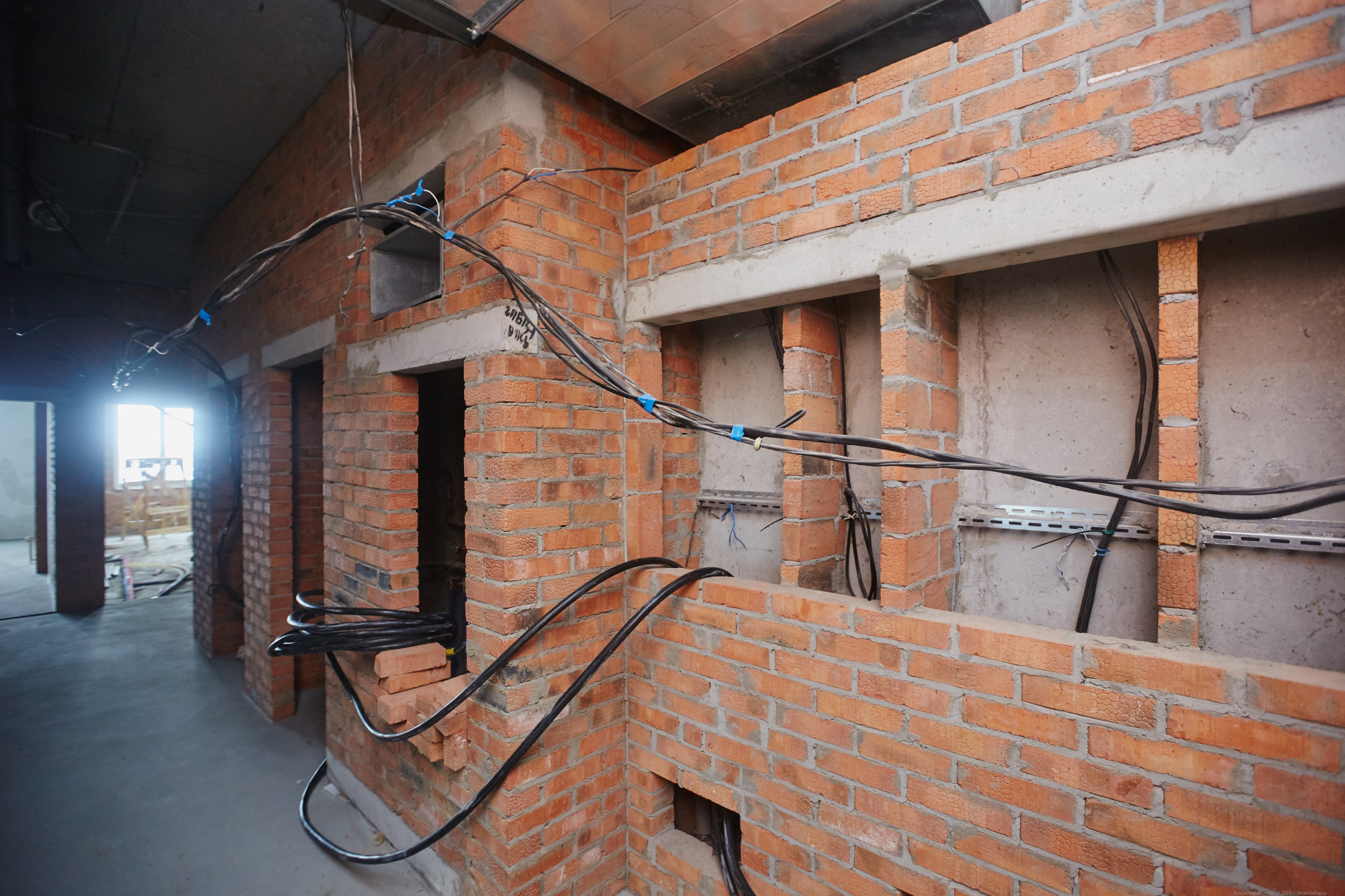

Прокладка кабелей МОП - 2 этажа
Штукатурка внутренних стен - 300 м2
Отделка ИТП - готовность 80%
Устройство стяжек полов - 800 м2

Благоустройство
Благоустройство территории - готовность 5%

Дом №3
Фасадные работы

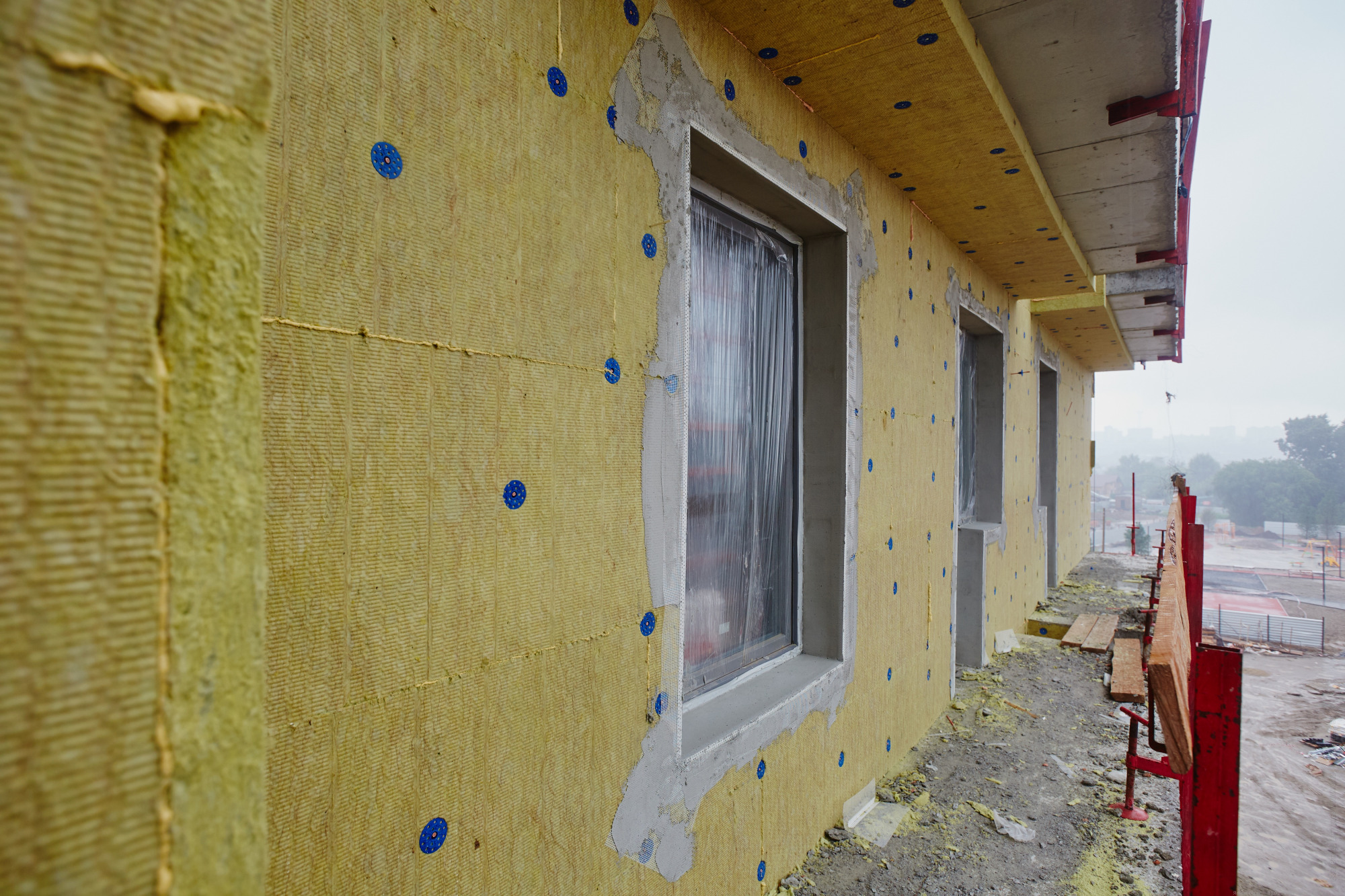

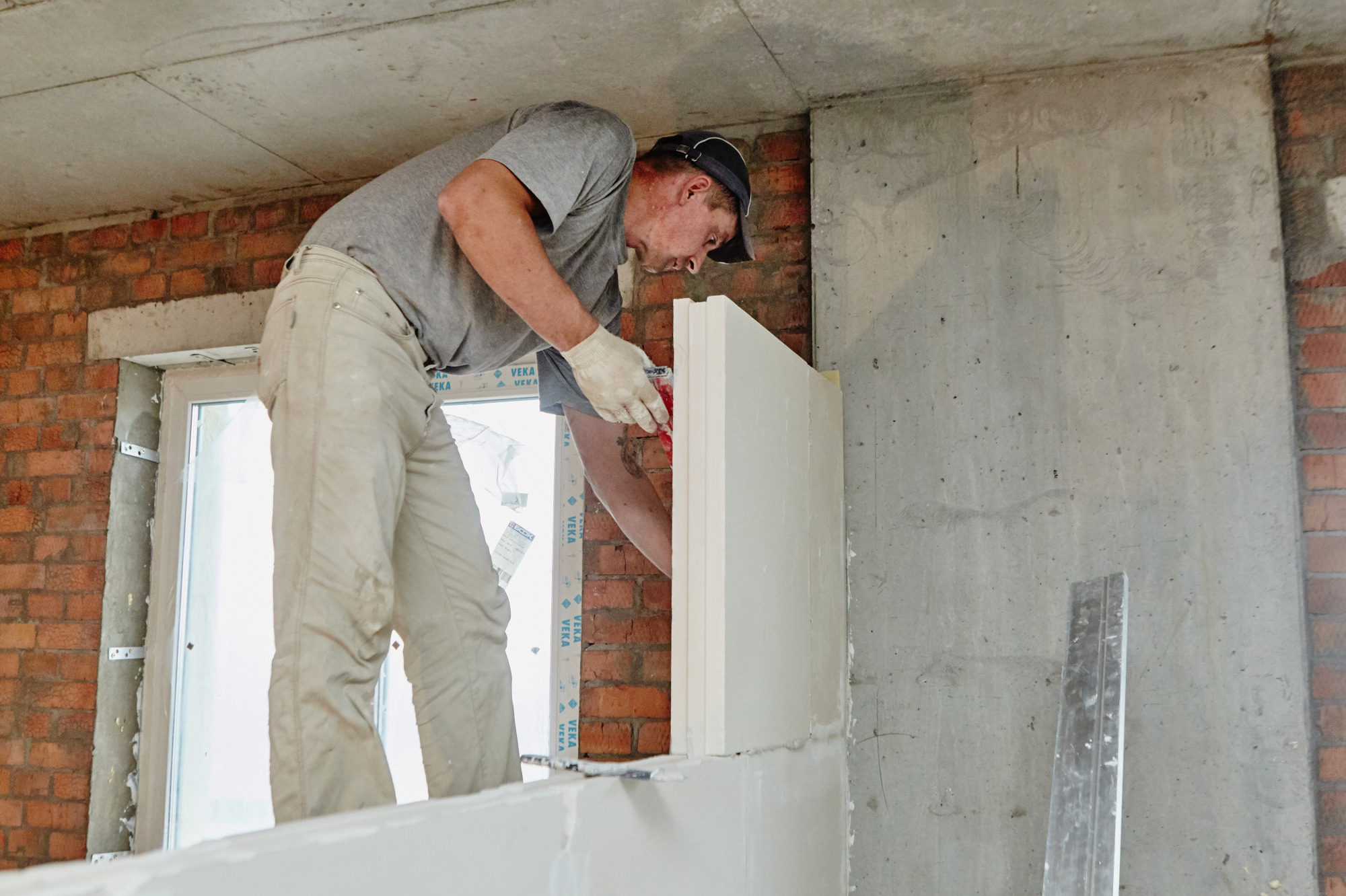

Устройство мокрого фасада - 400 м2
Устройство вентилируемого фасада - 190 м2

Внутренние работы
Монтаж ПГП - 4000 м2

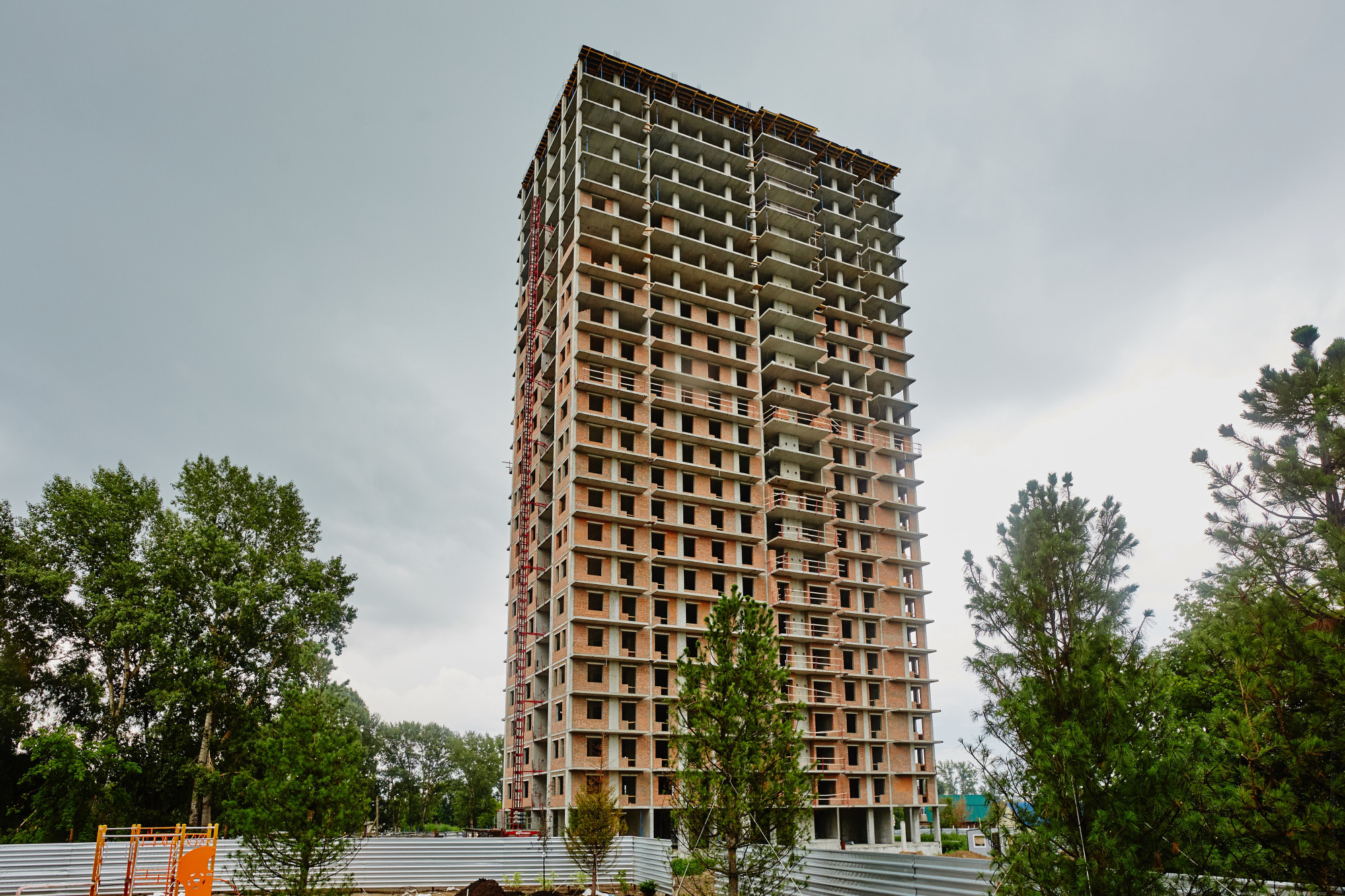

Дом №7

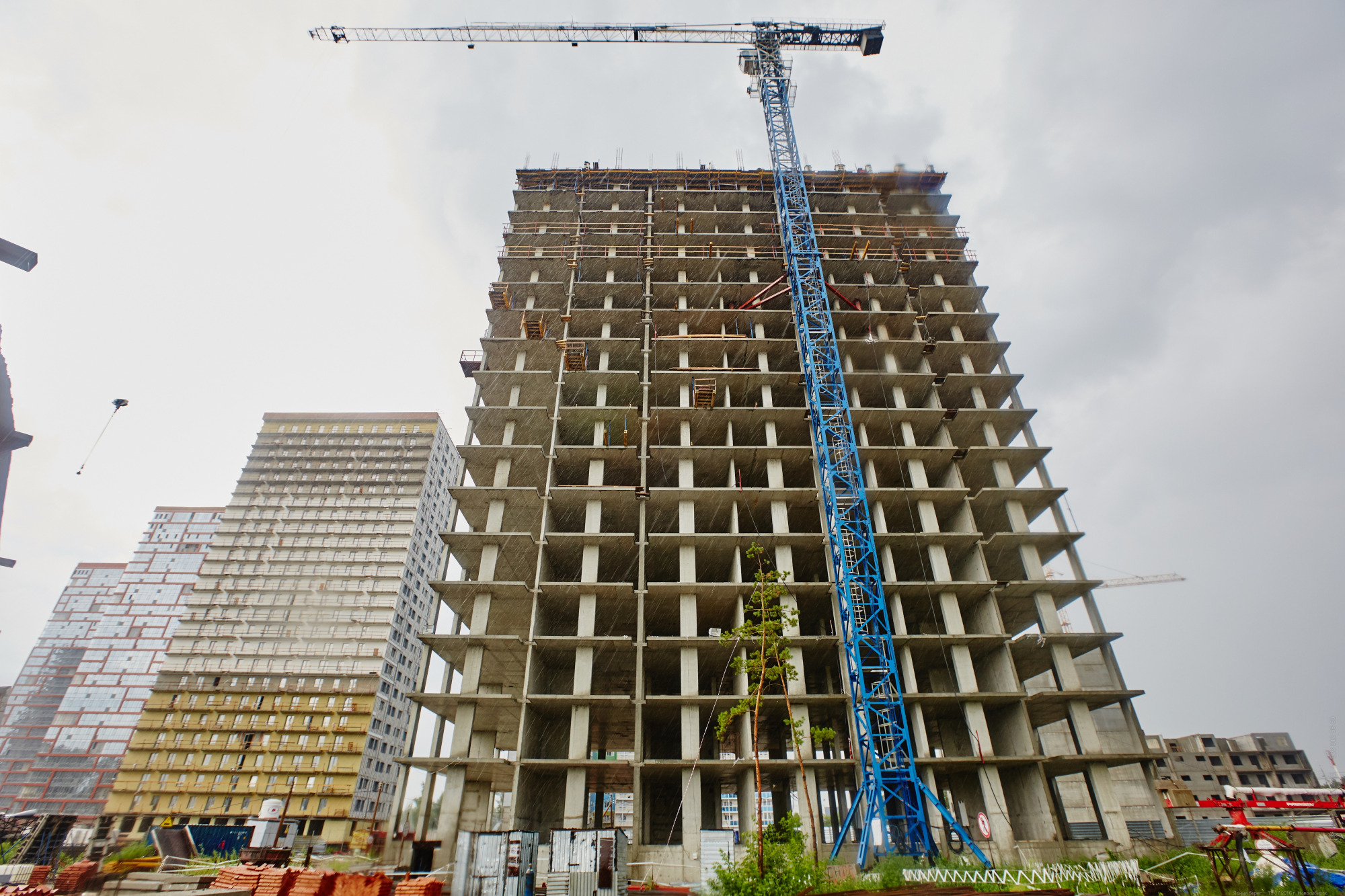

Каркас

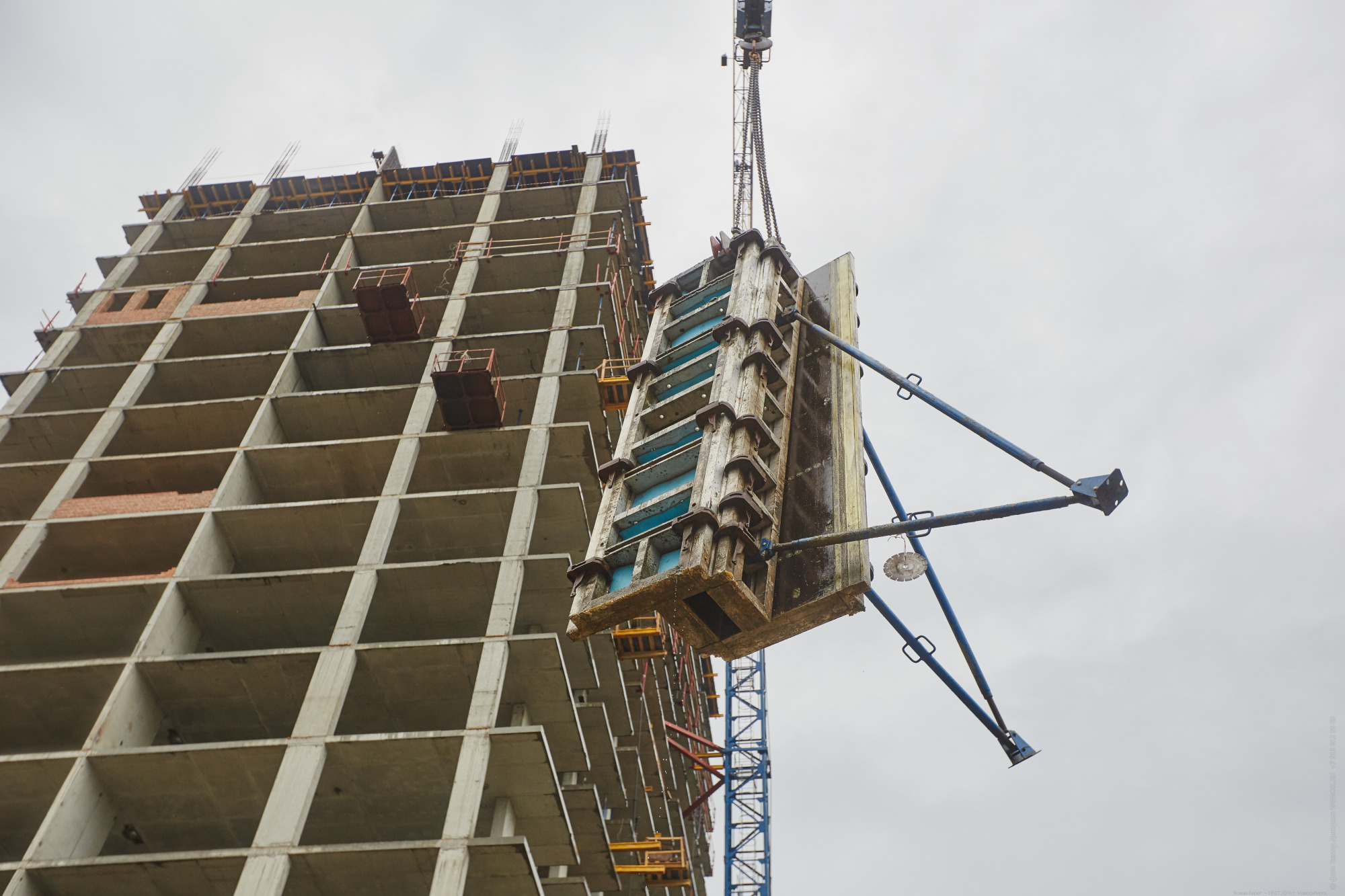

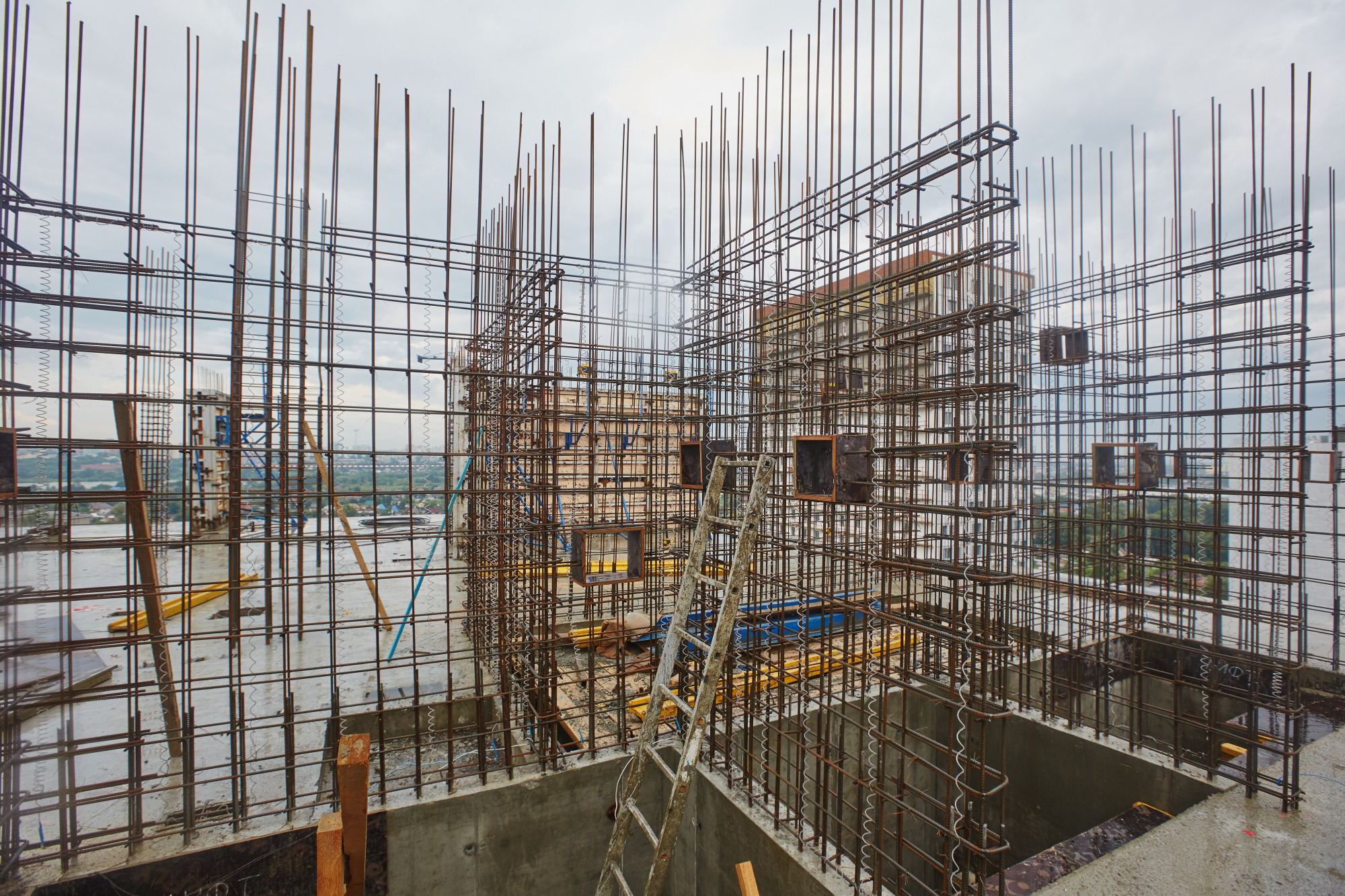

Бетонирование стен и колонн 17 этажа
Бетонирование плиты перекрытия 17 этажа

Дом №8
Каркас
Бетонирование стен и колонн 25 этажа
Бетонирование плиты перекрытия 24, 25 этажа
