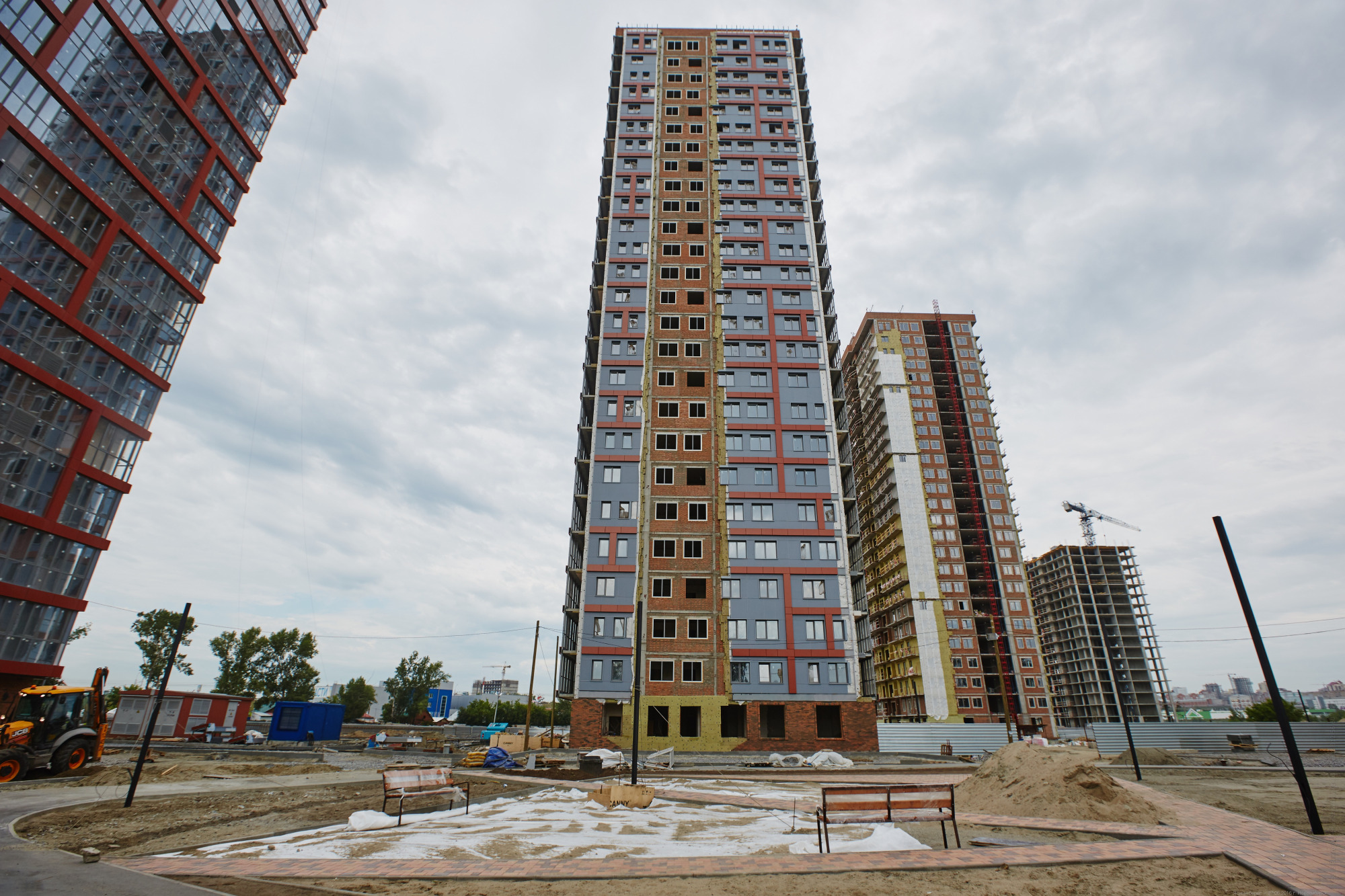

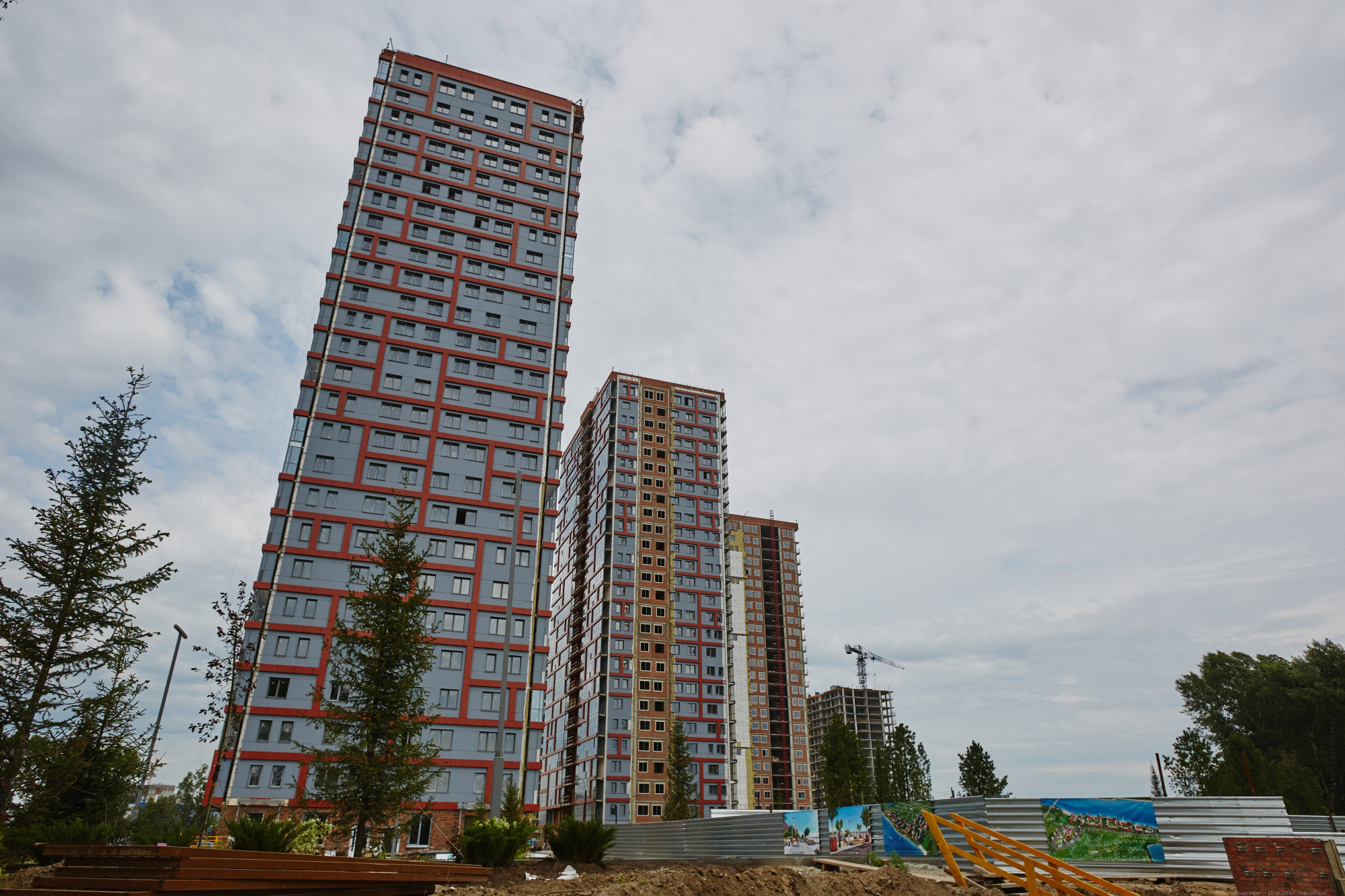

За период с 20 по 26 июня 2016 года в рамках строительства первой и второй очередей города-парка "Ясный берег" выполнены следующие работы:

Дом №1

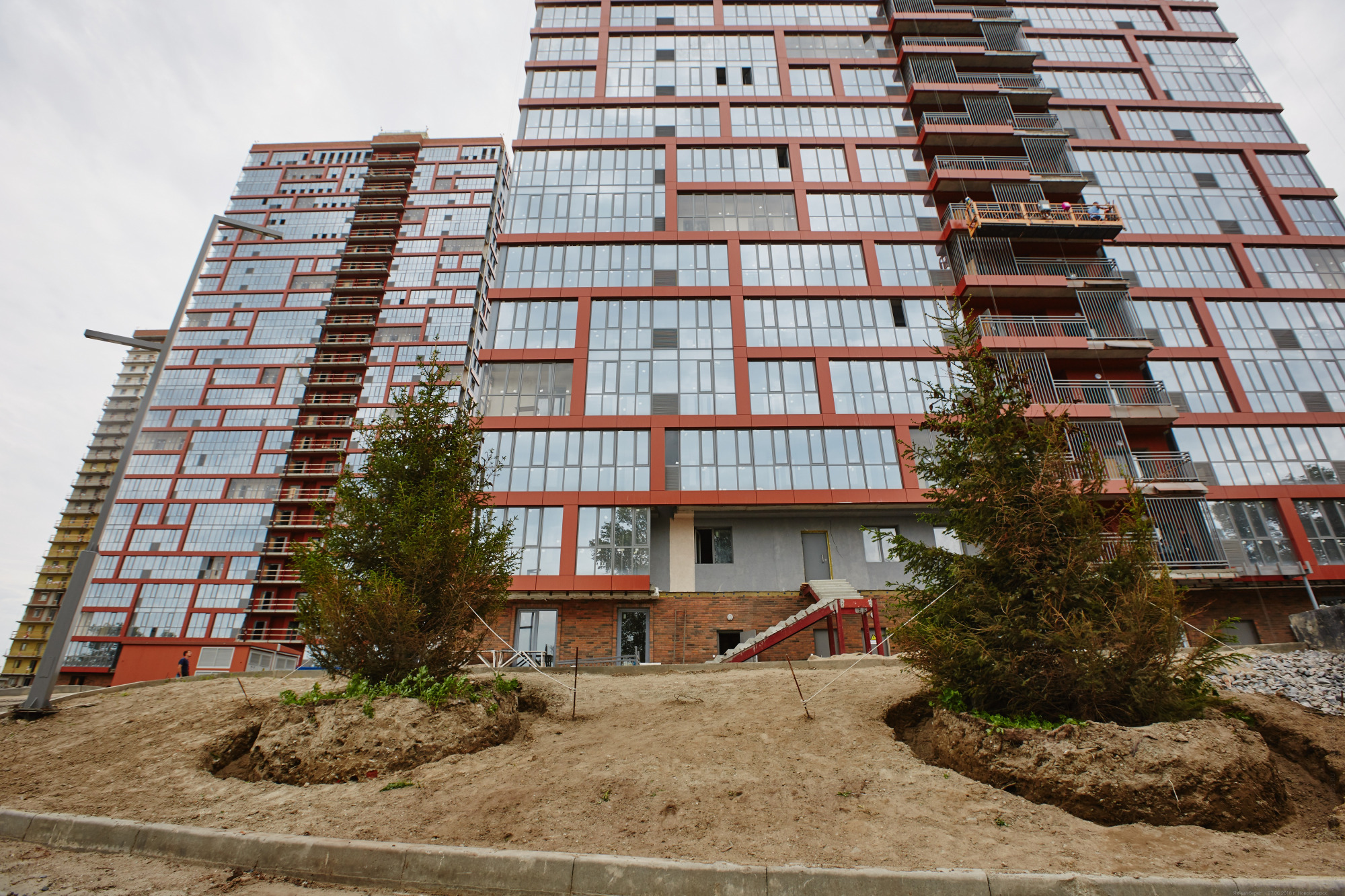

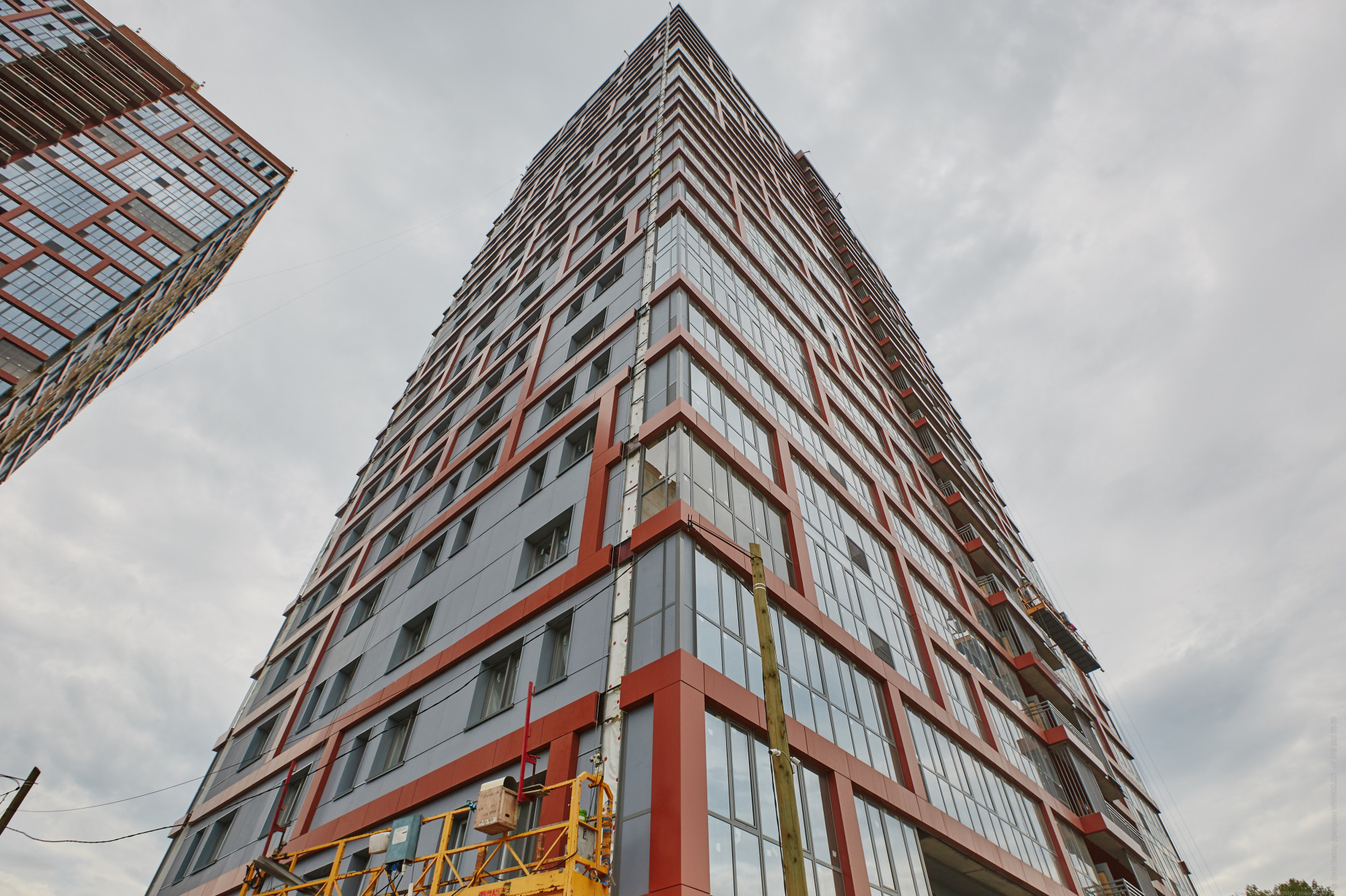

Фасадные работы

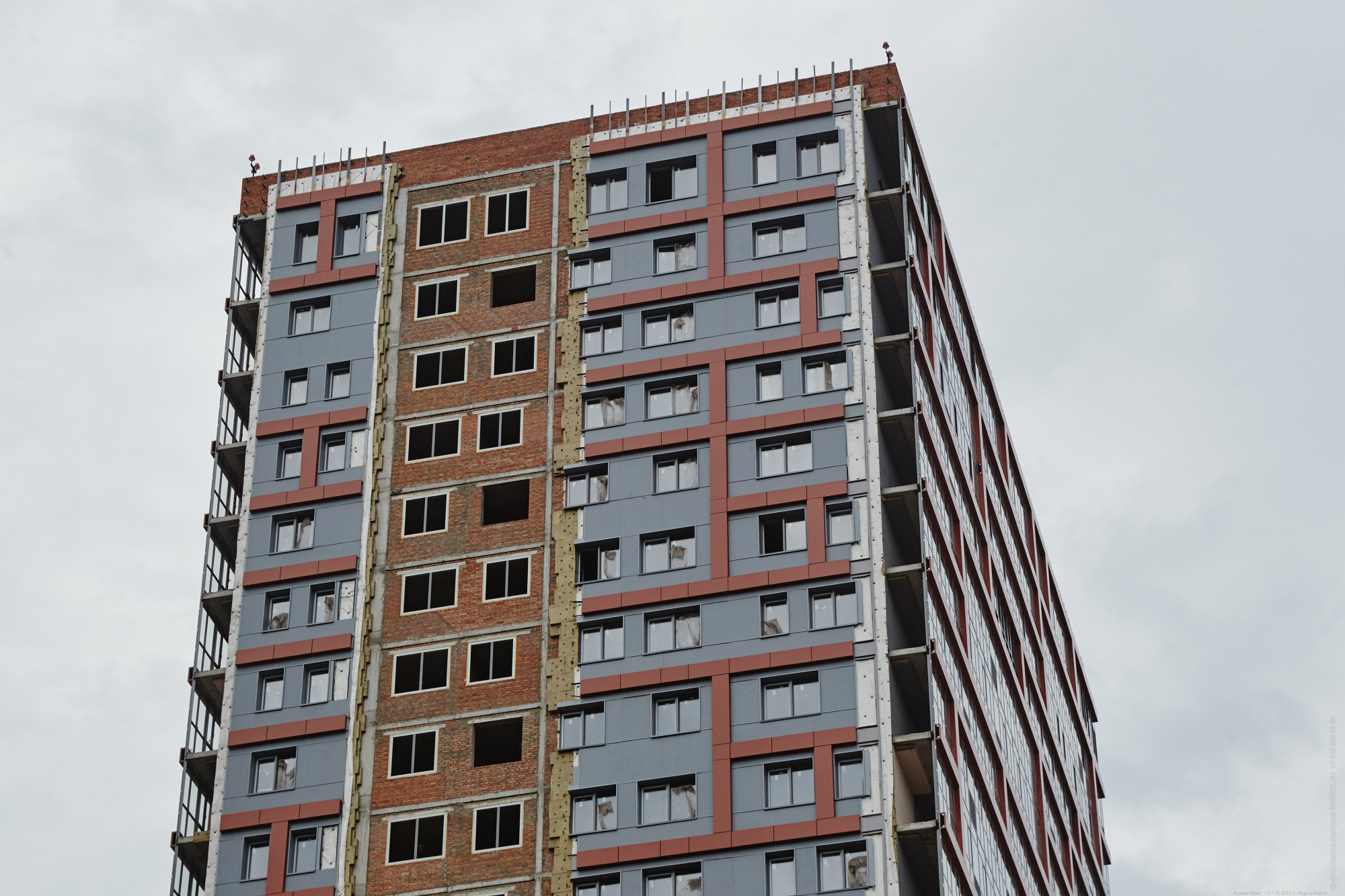

Витражи на торцах балконов - 240 м2

Внутренние работы
Штукатурка внутренних стен - 480 м2
Подвесные потолки - 400 м2
Стяжка пола - 80 м2
Козырьки над входами - готовность 70%
Освещение парковой зоны - готовность 95%

Благоустройство

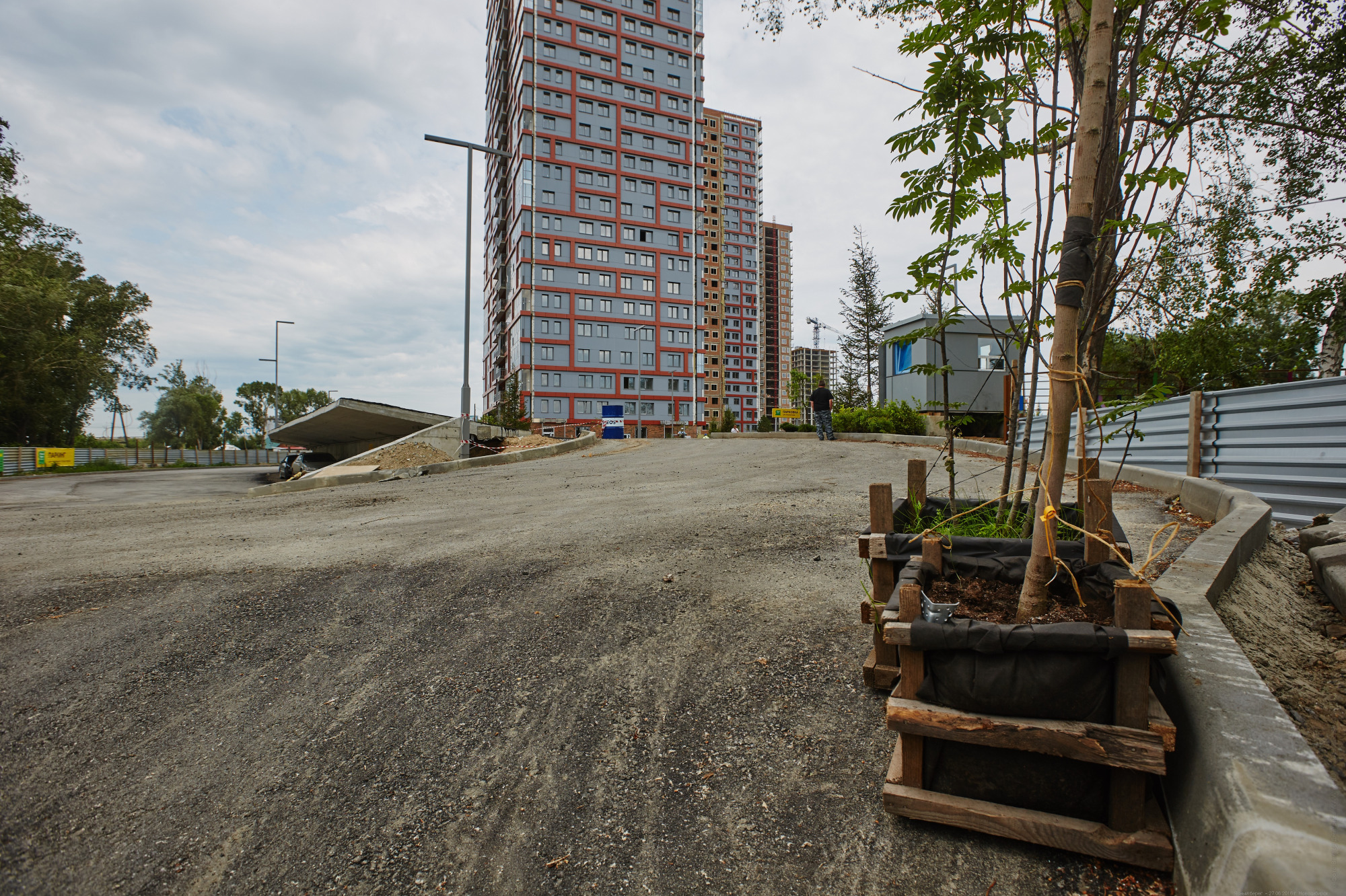

Озеленение территории - готовность 70%
Благоустройство территории - готовность 50%

Дом №2

Фасадные работы
Монтаж окон - 14 м2

Внутренние работы
Стяжка пола - 400 м2
Прокладка стояков - готовность 80%

Дом №3
Фасадные работы

Устройство фасада - 400 м2

Внутренние работы
Монтаж ПГП - 400 м2

Дом №7
Каркас
Бетонирование стен и колонн 17 этажа

Дом №8

Каркас
Бетонирование стен и колонн 24 этажа
Бетонирование плиты перекрытия 23 этажа
Кладка наружных стен - 30 м3
