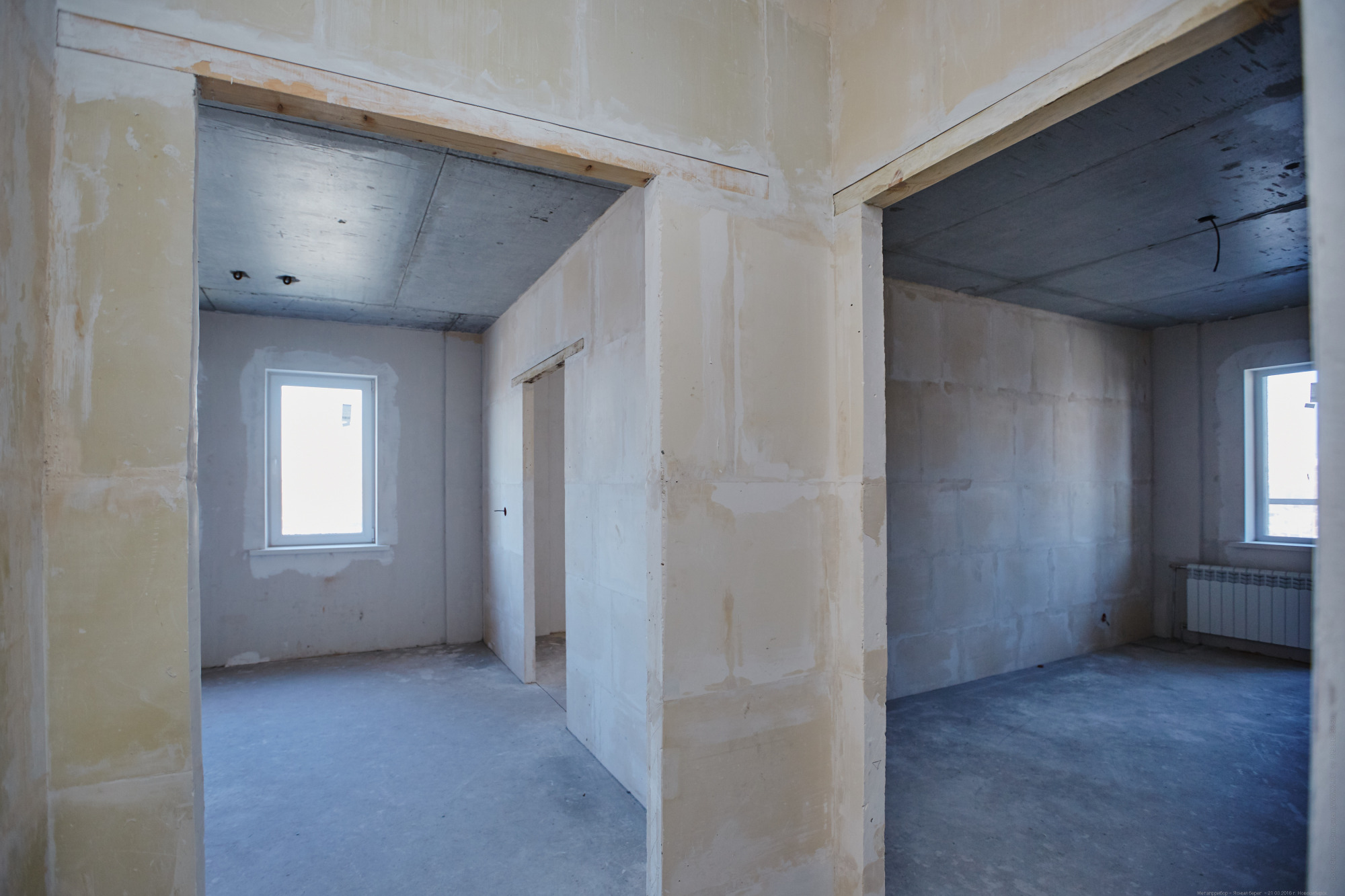

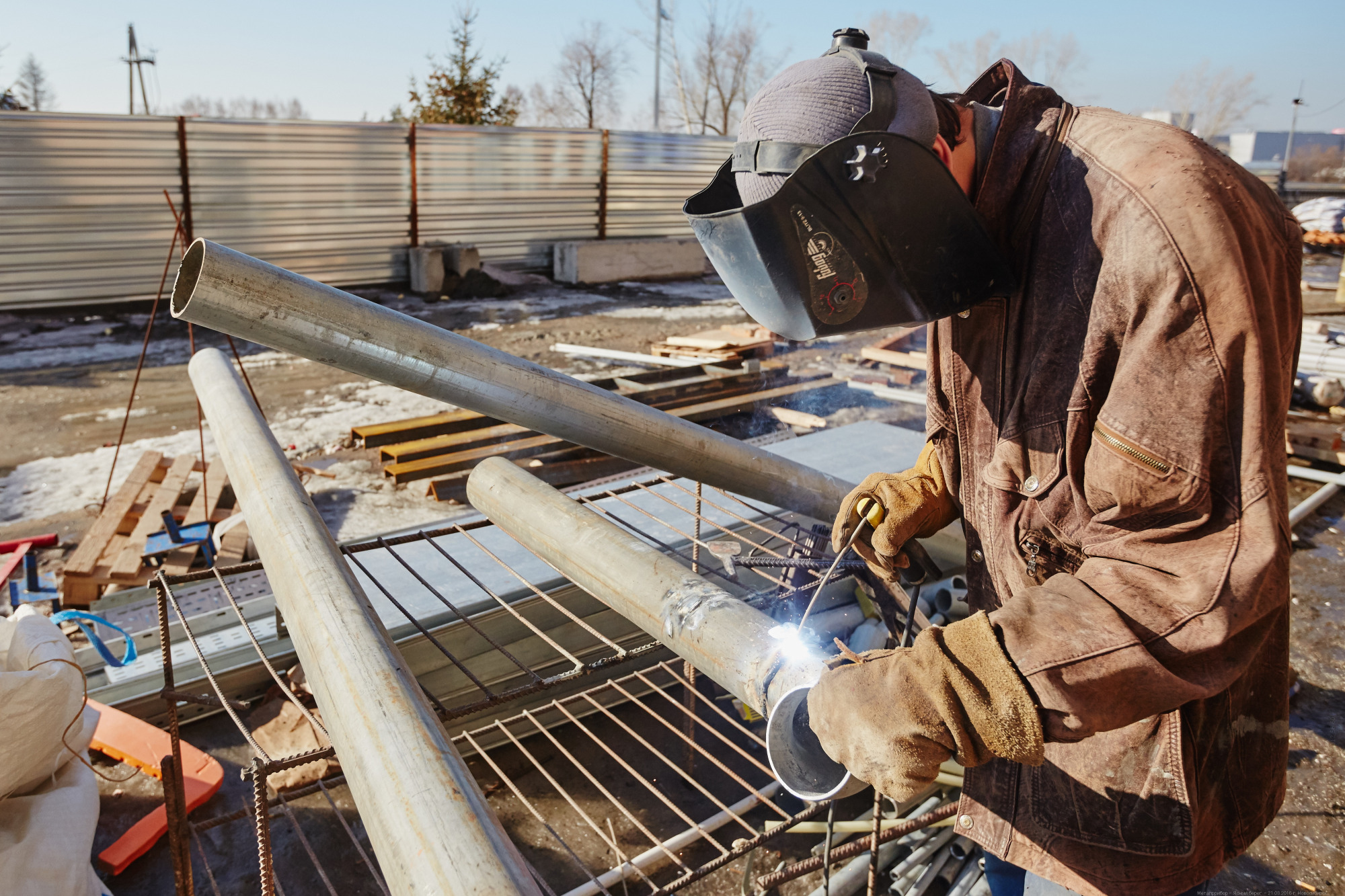

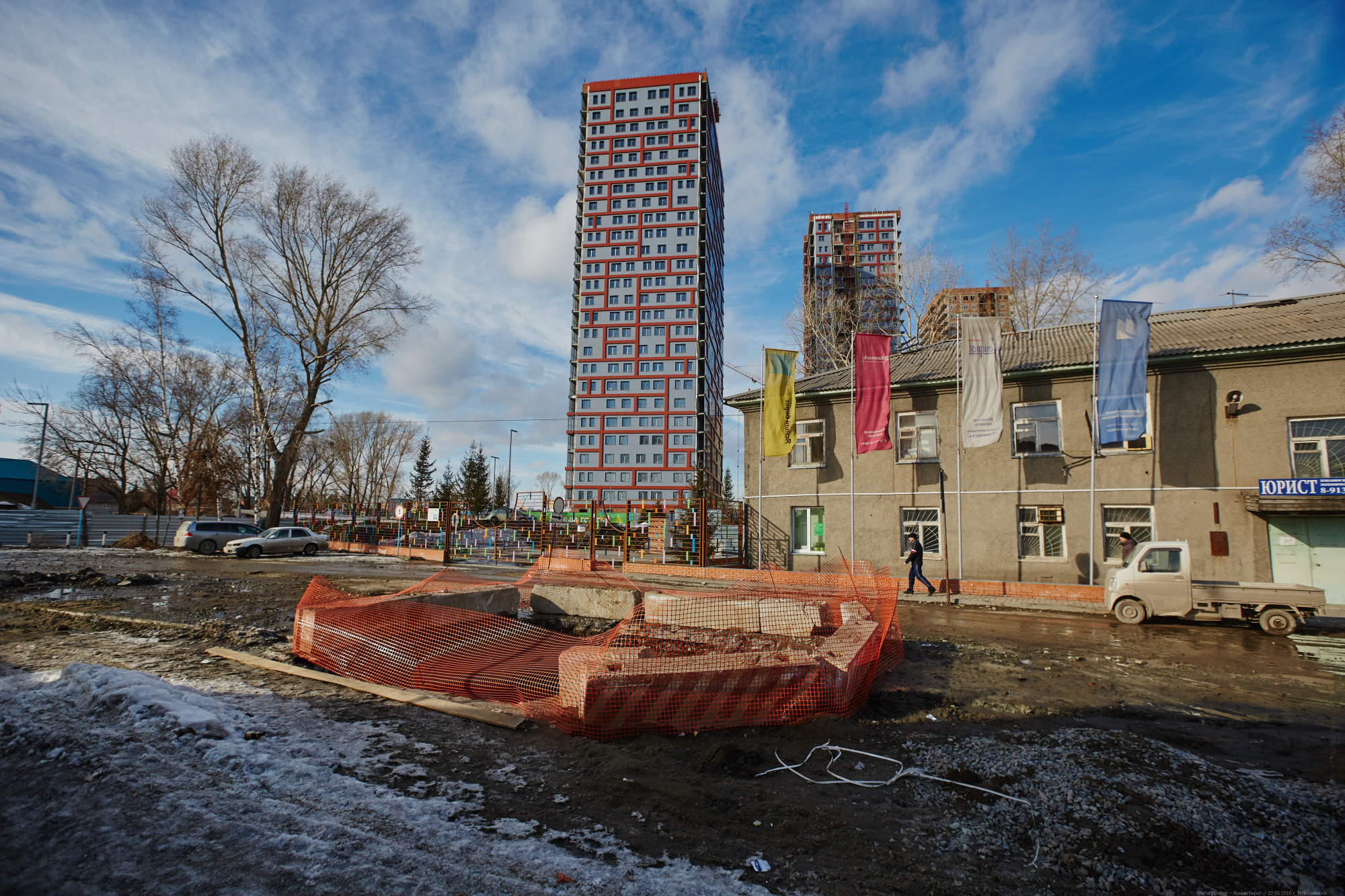

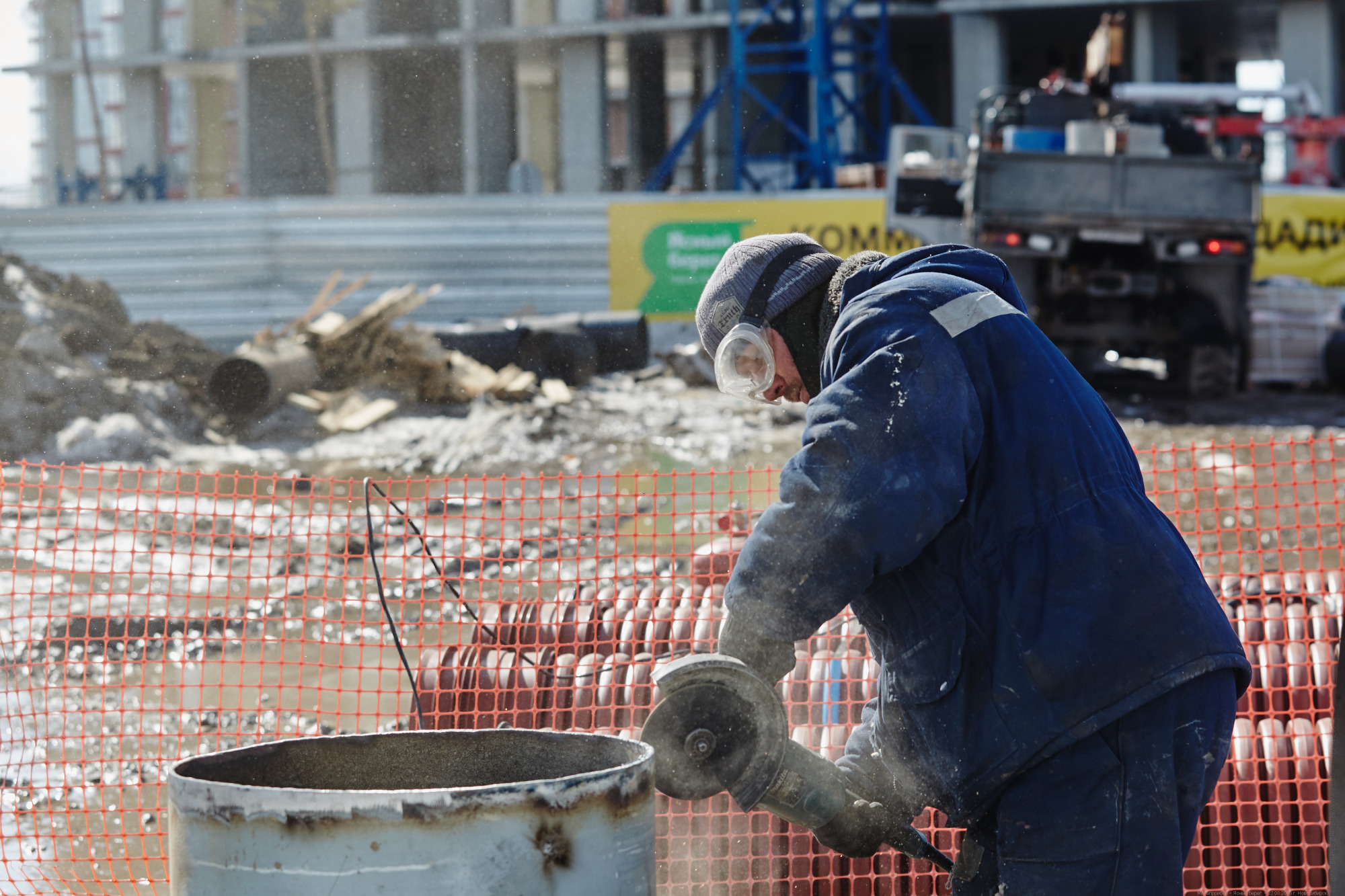

За период с 14 марта по 20 марта 2016 года в рамках строительства первой и второй очередей города-парка "Ясный берег" выполнены следующие работы:

Дом №1

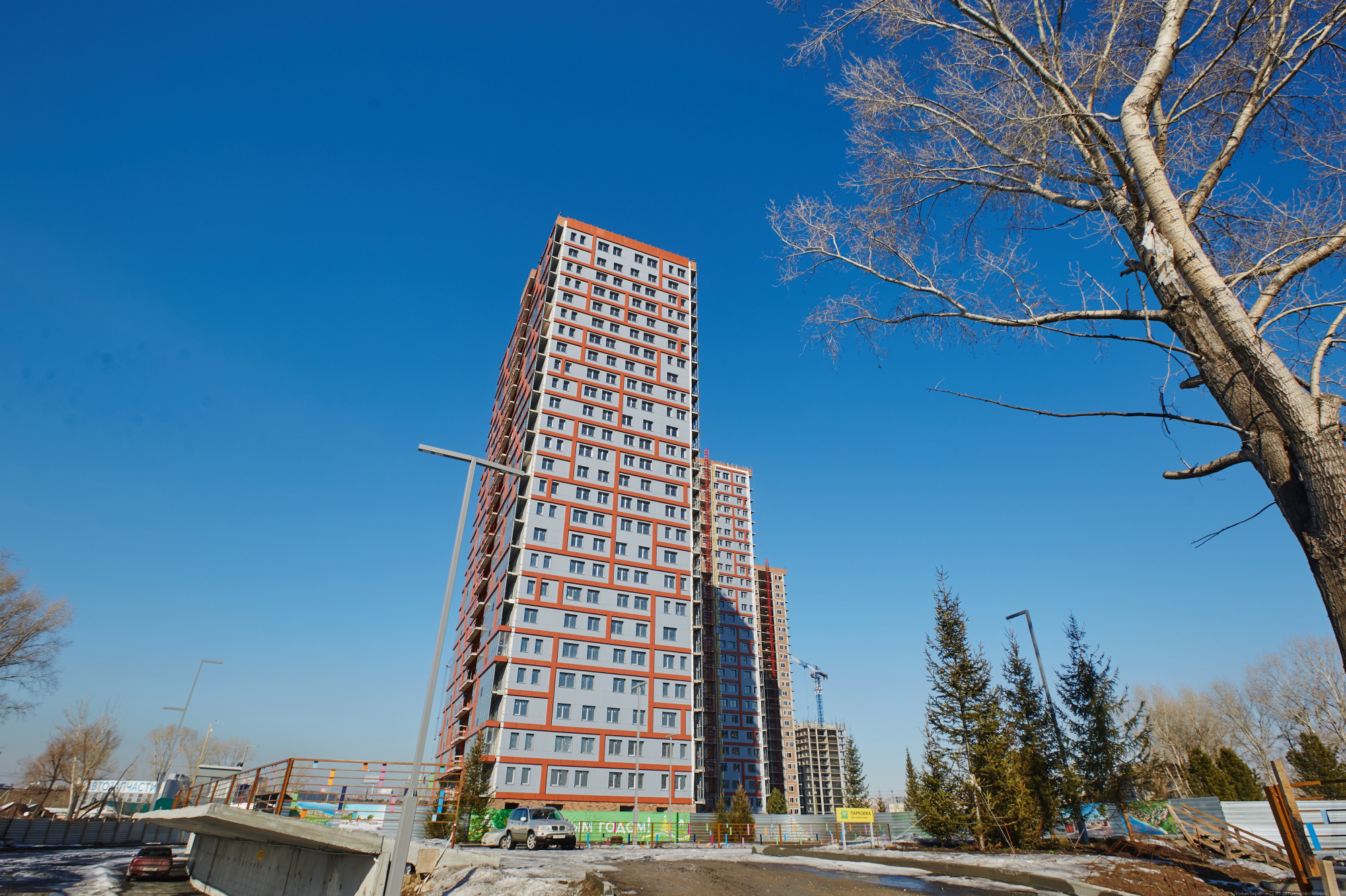

Фасадные работы
Кирпичная кладка наружная - 10 м3
Парапет - 40 м2

Внутренние работы

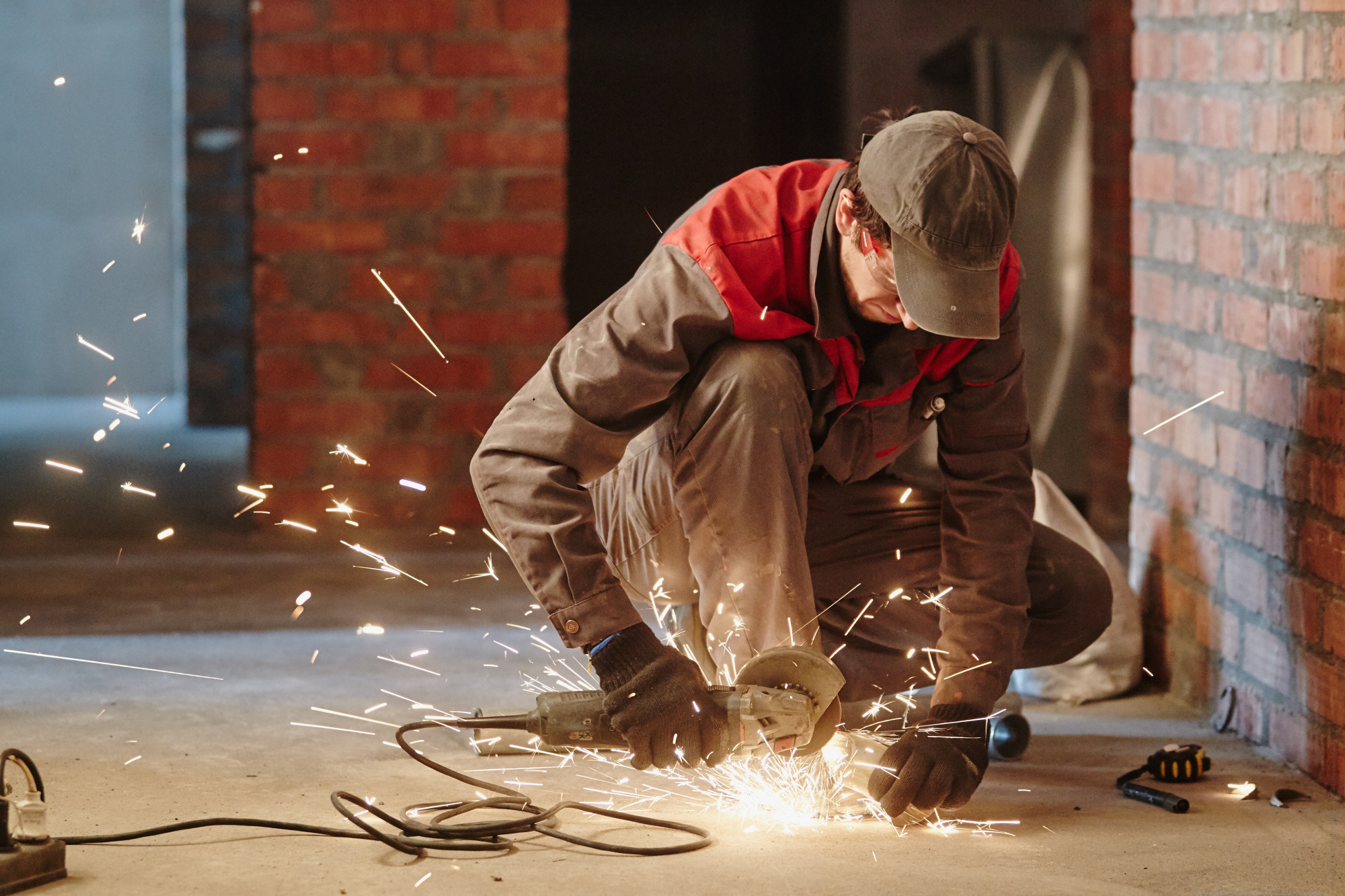

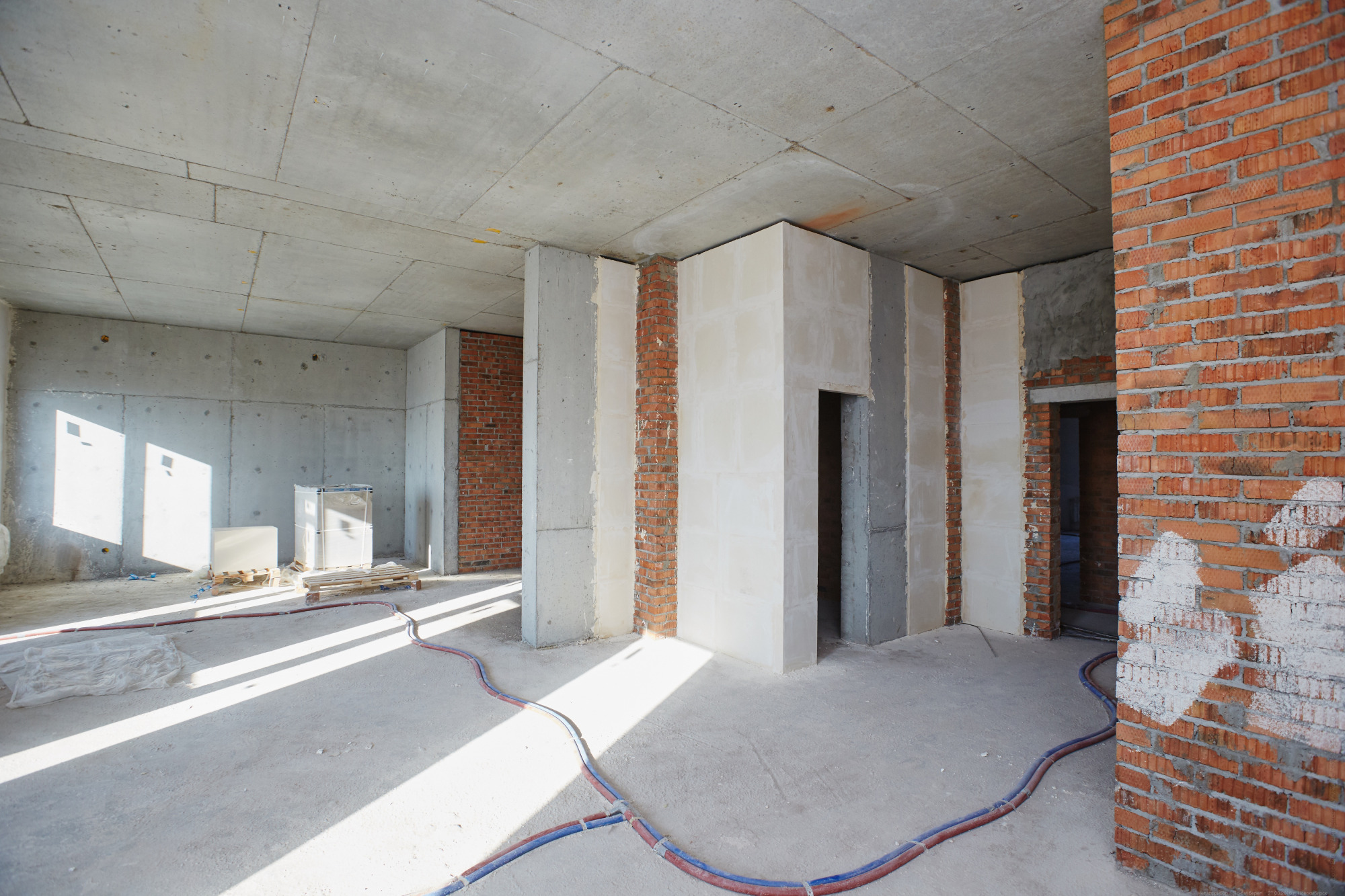

Стяжка пола - 1200 м2
Кладка из кирпича 120 мм - 10 м2
Штукатурка внутренних помещений - 500 м2

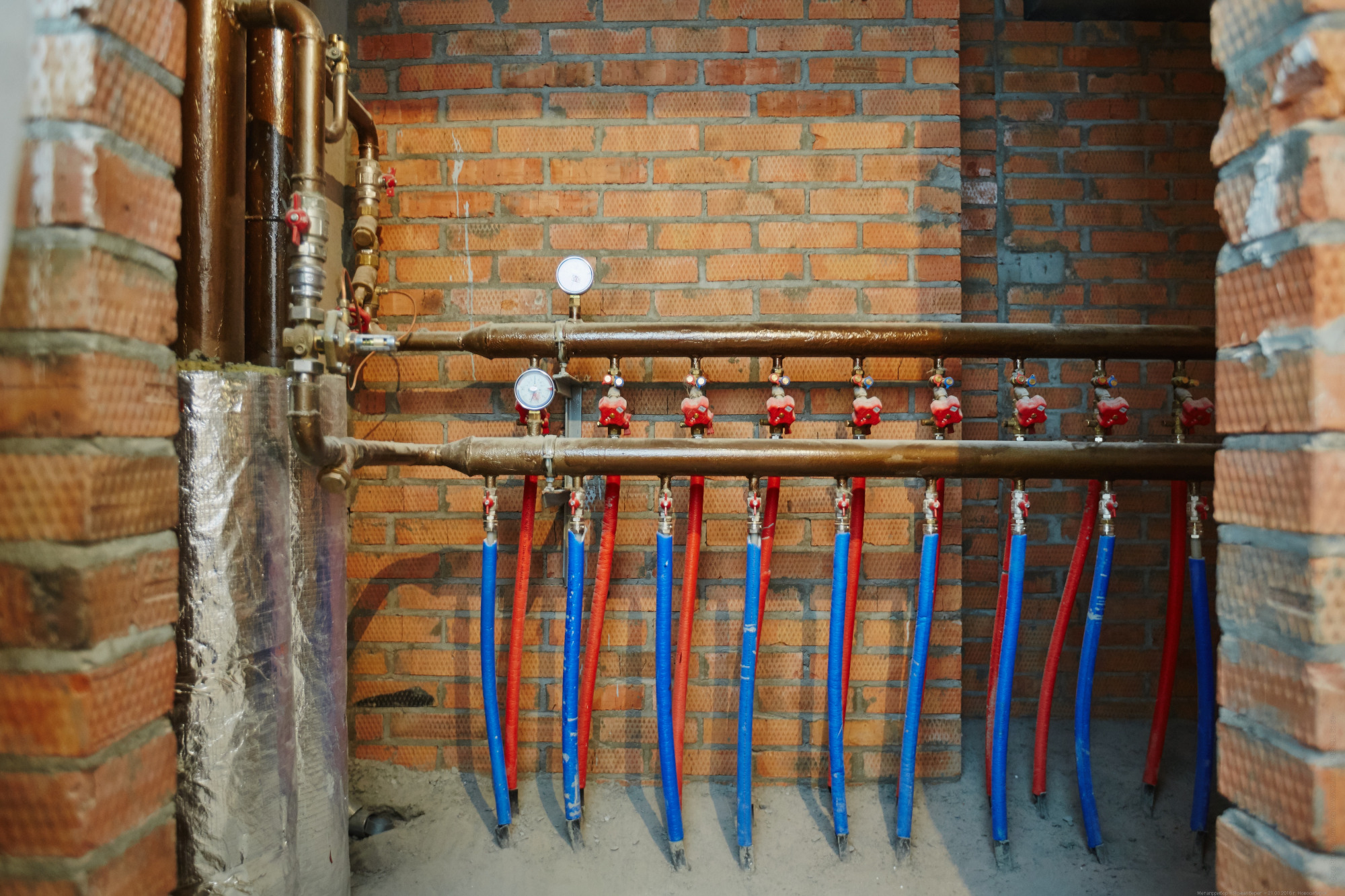

Разводка внутриквартирная, в санузлах, в ванных комнатах - 4 этажа
Монтаж охранно-пожарной сигнализации - 1 этаж

Пазогребневая плита
Устройство перегородок из ПГП - 40 м2

Дом №2

Внутренние работы
Стяжка пола - 300 м2
Разводка внутриквартирная, в санузлах, в ванных комнатах - 1 этаж

Дом №3

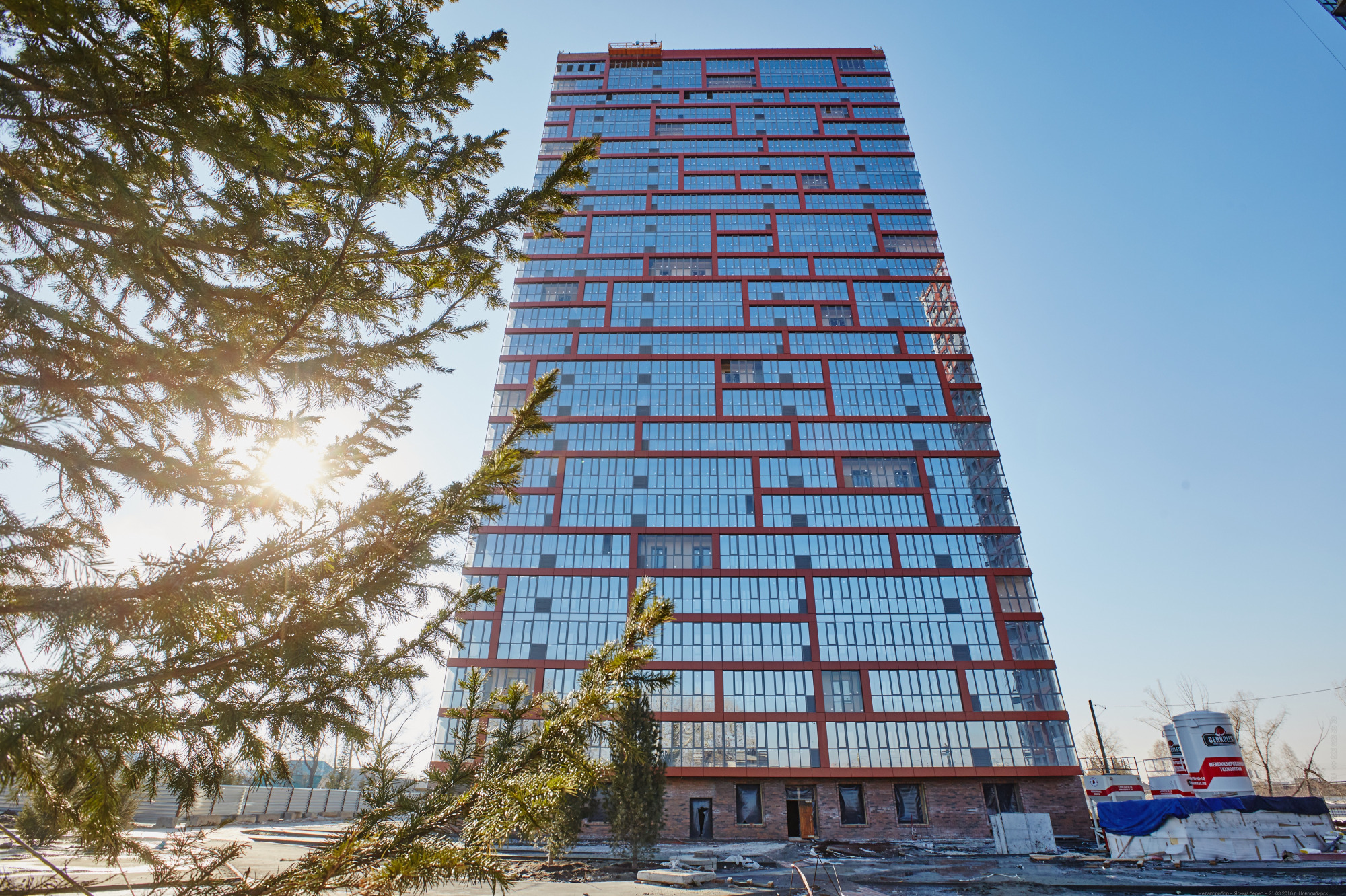

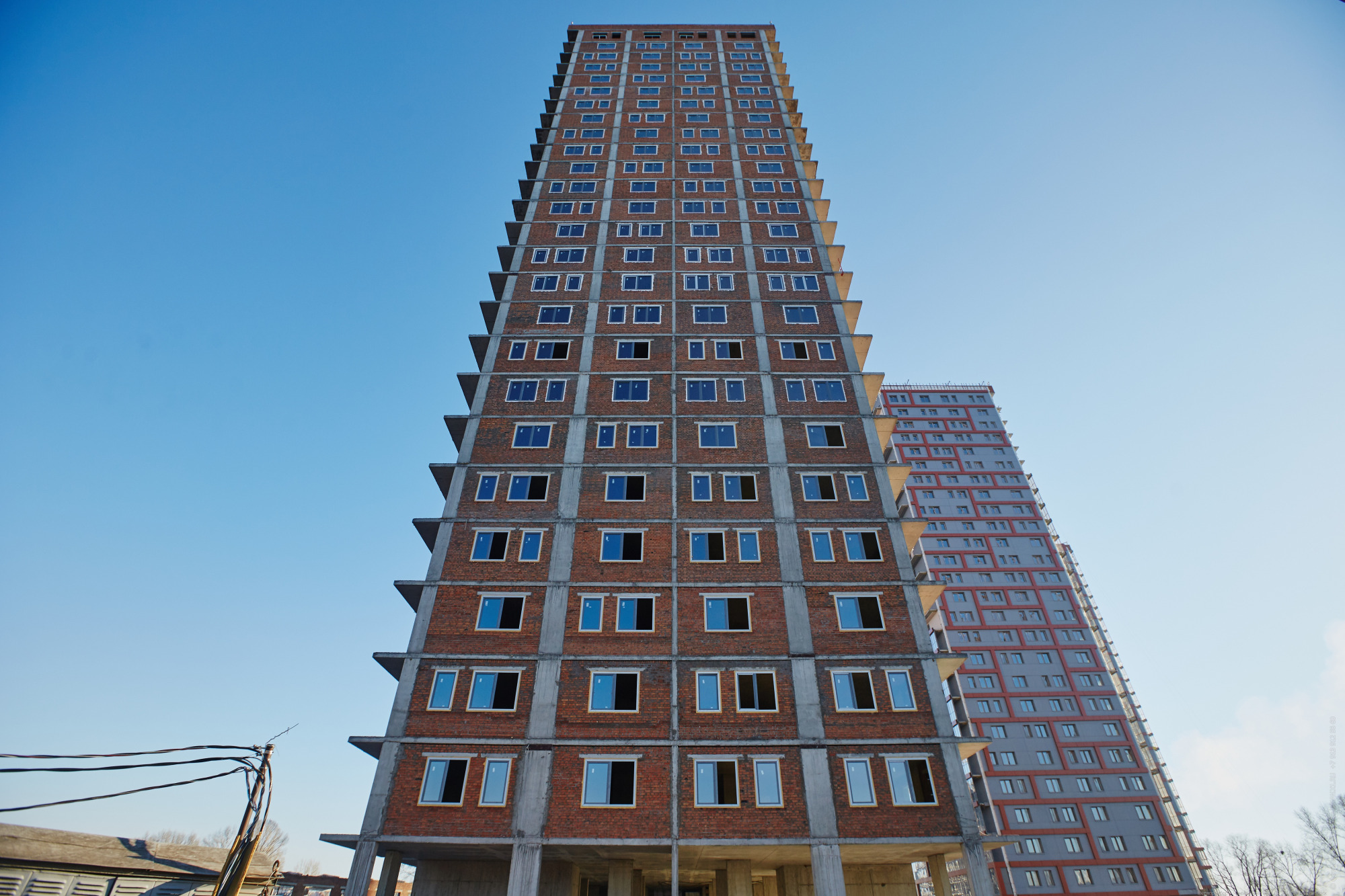

Фасадные работы
Монтаж окон - 80 м2

Внутренние работы
Кладка из кирпича 120 мм - 120 м2

Дом №7

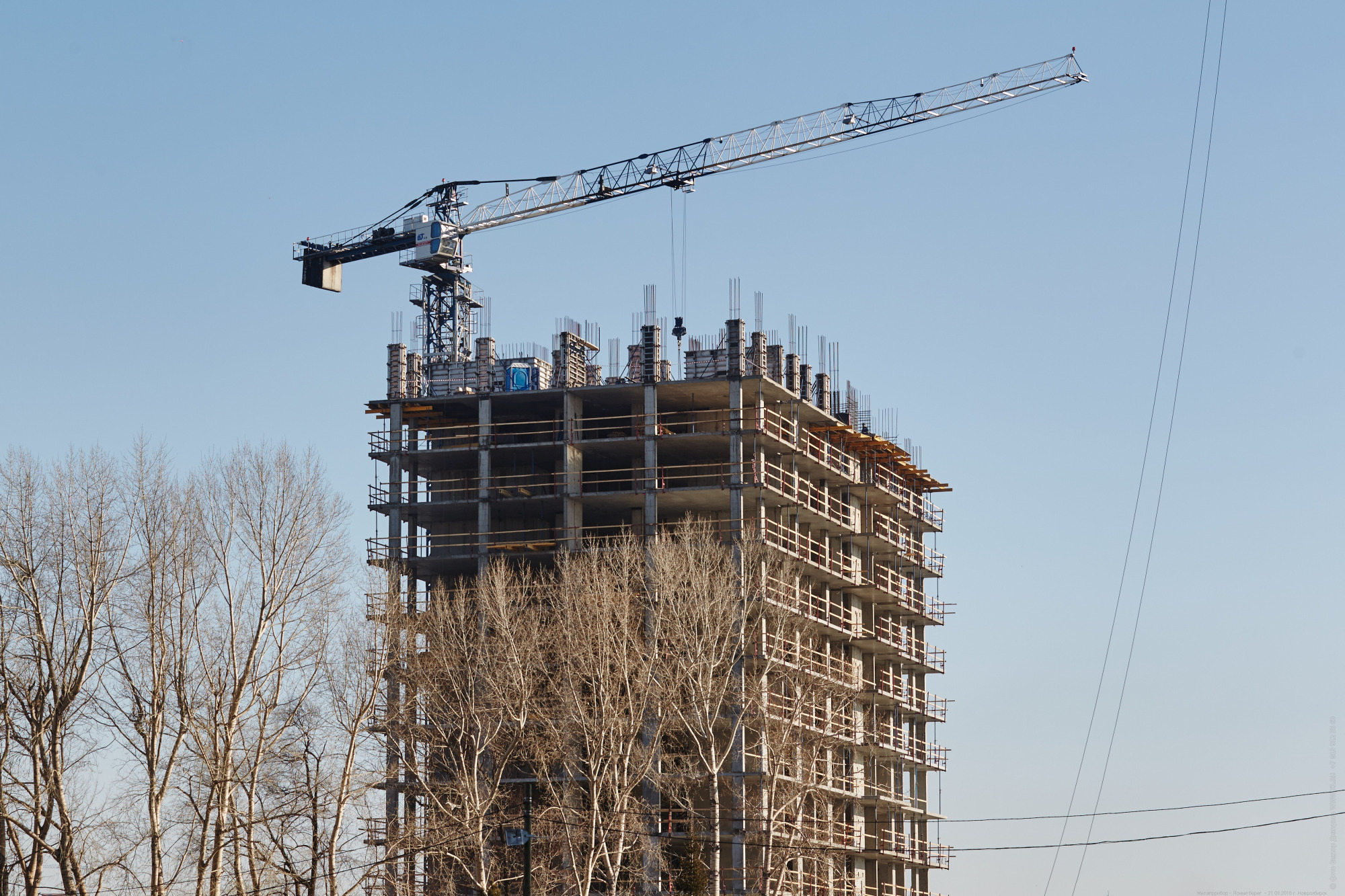

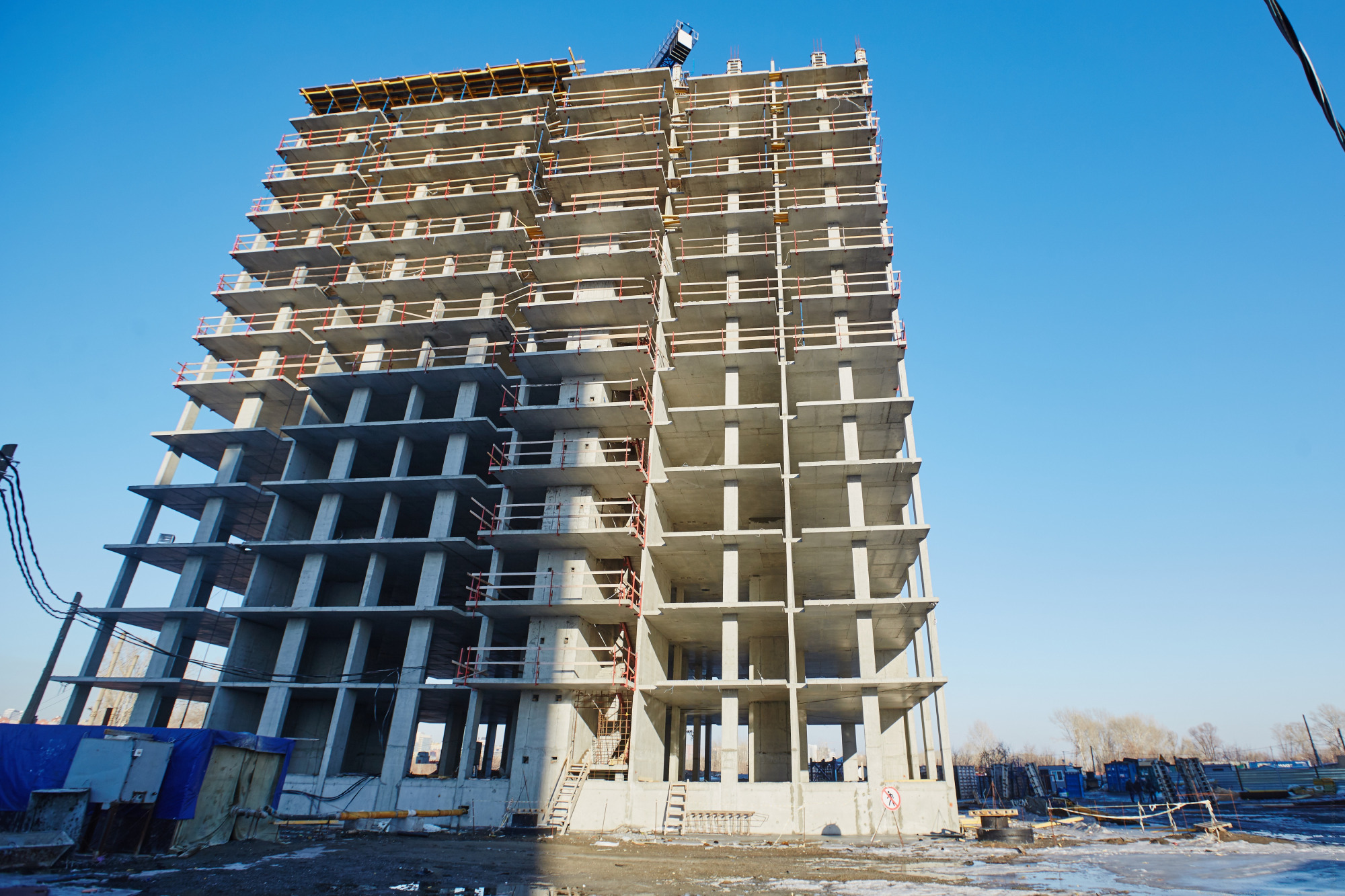

Каркас
Бетонирование стен и колонн 13 этажа

Дом №8

Каркас
Бетонирование стен и колонн  12 этажа
Бетонирование плиты перекрытия 11 этажа

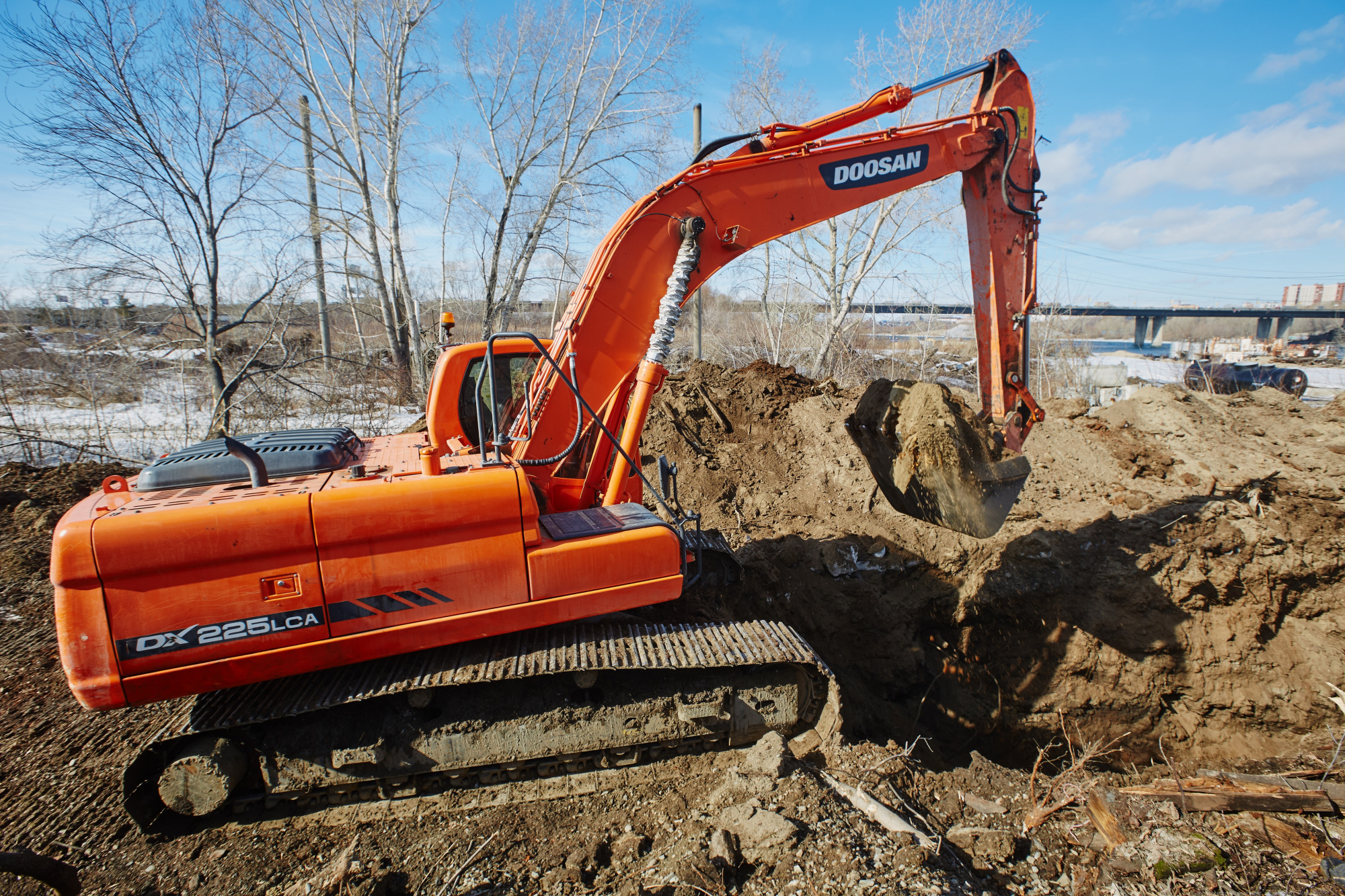

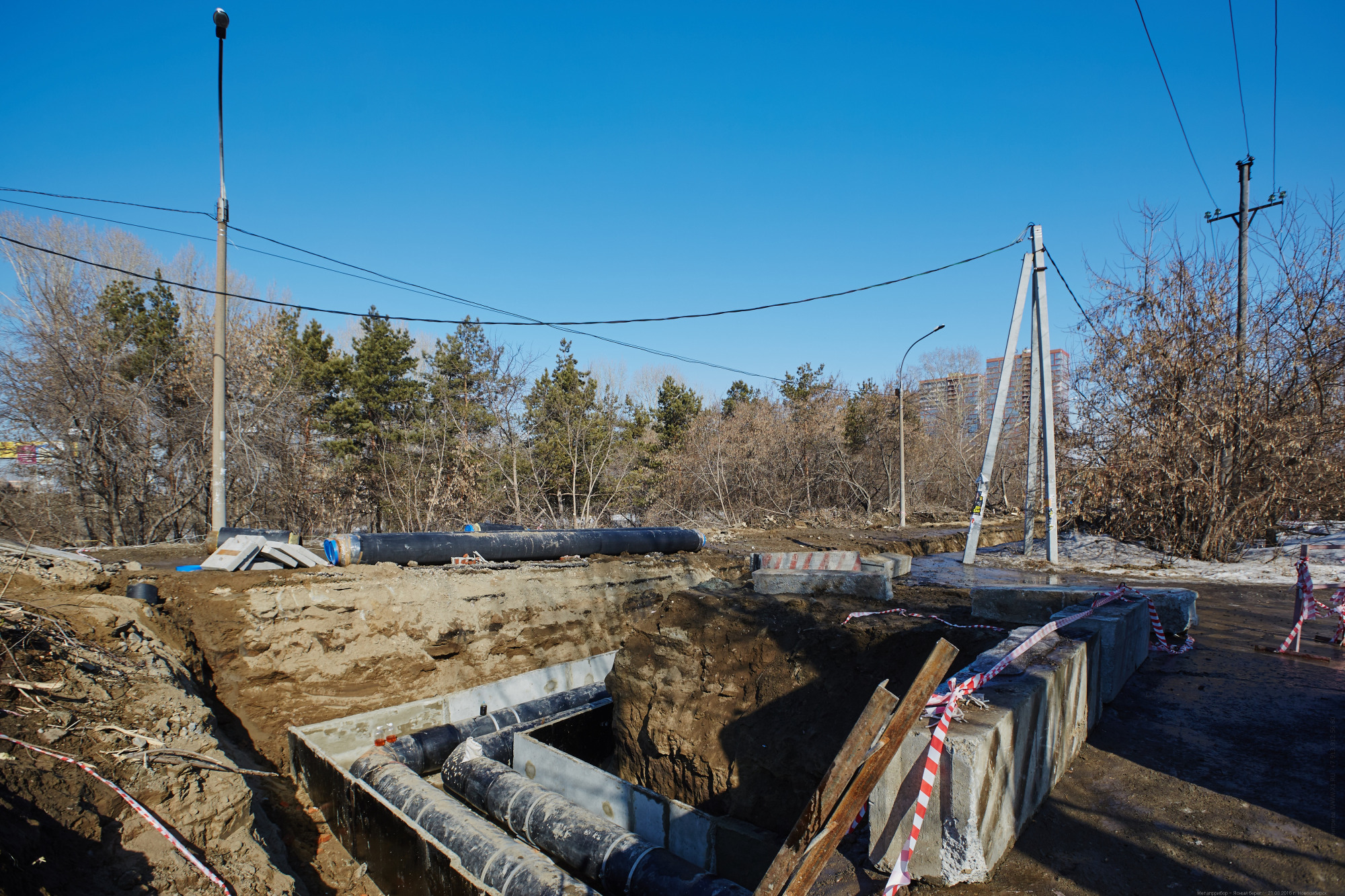

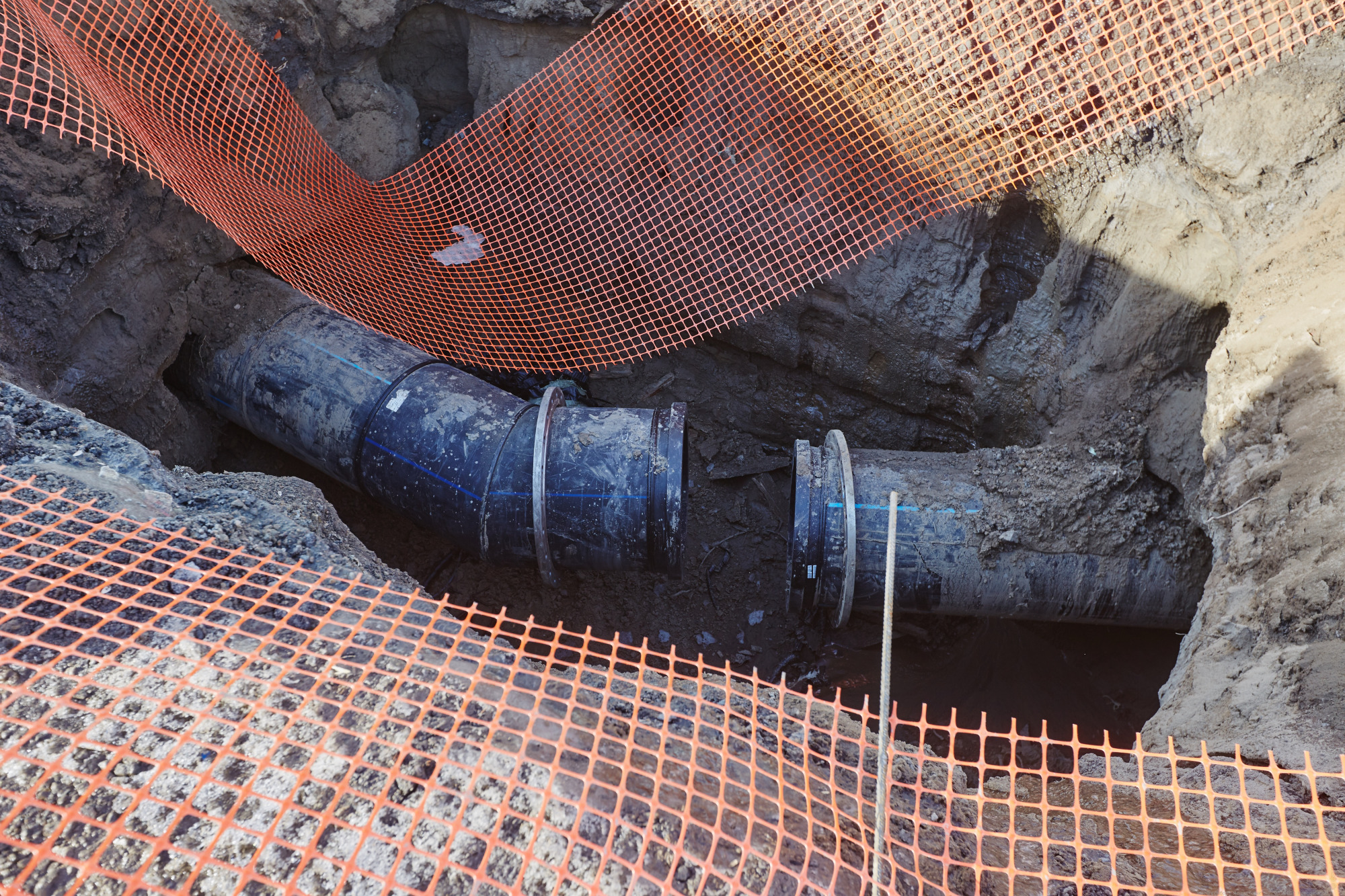

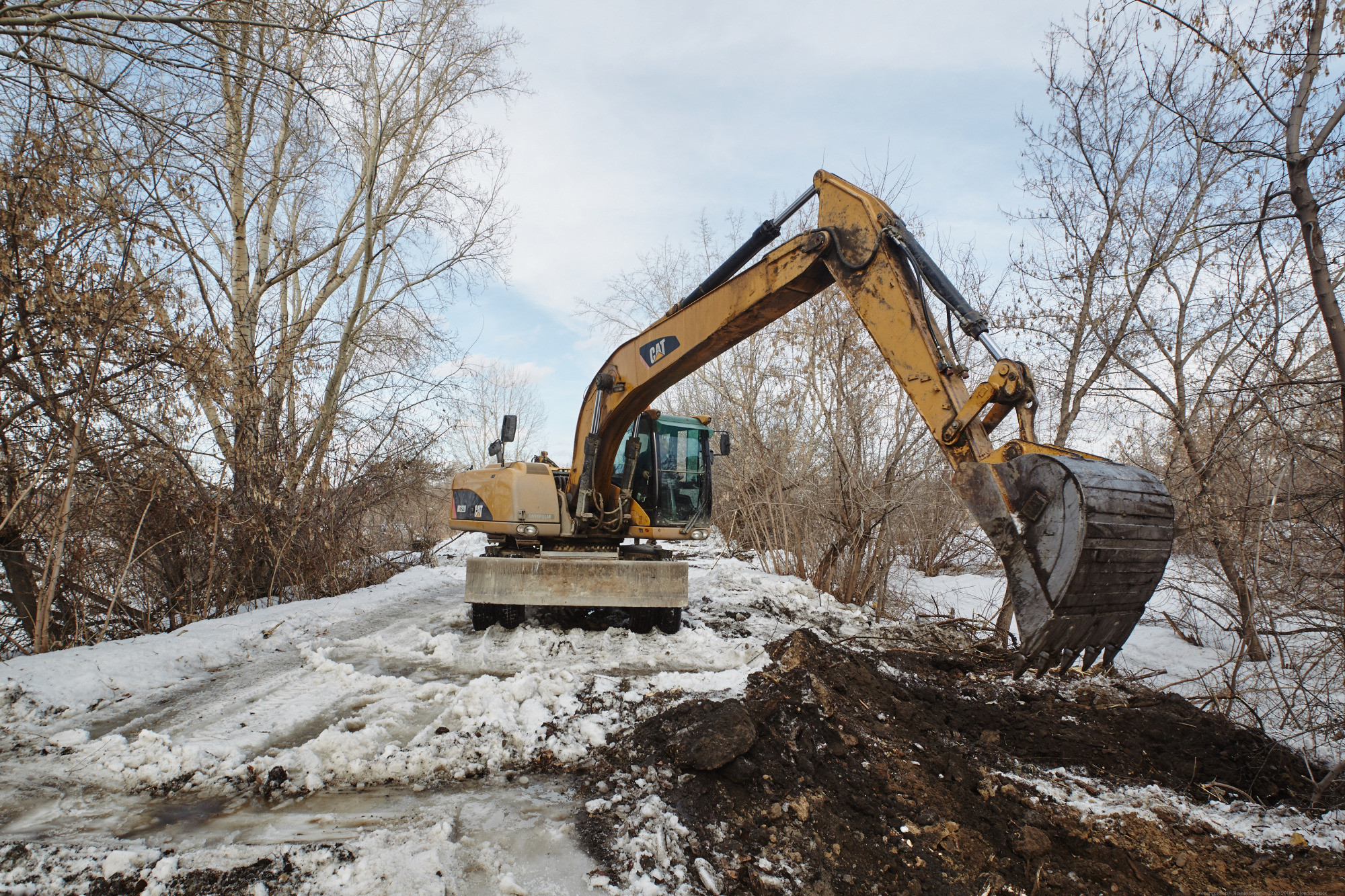

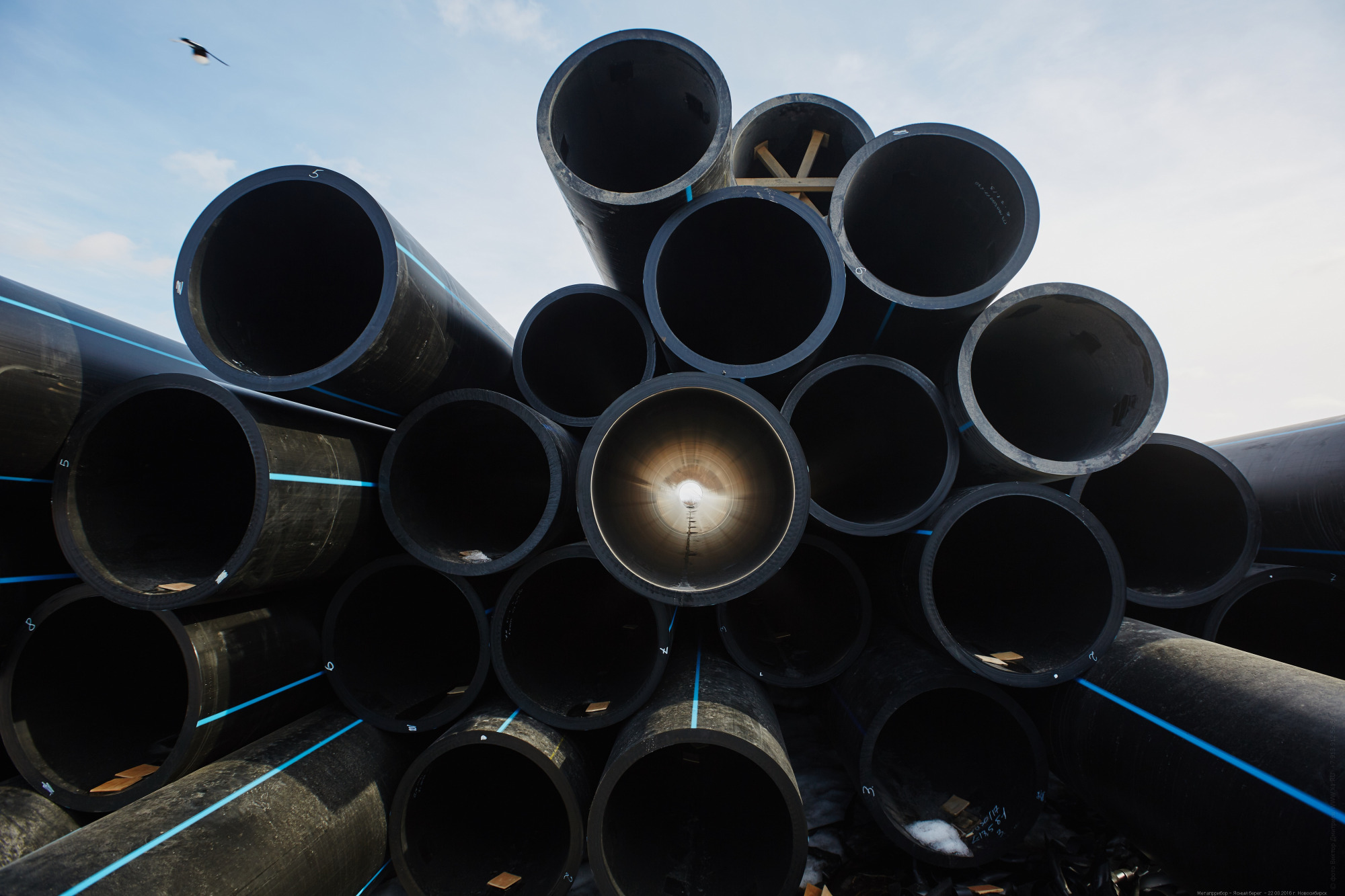

Магистральные сети
Монтаж магистрального водопровода - 200 м.п.
