Отчет прораба февраль 2020
Отчет прораба февраль 2020

Отчет прораба февраль 2020

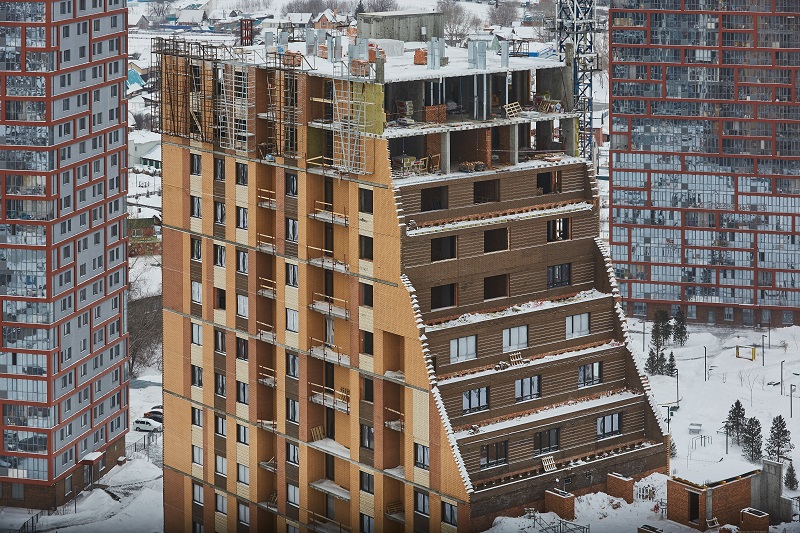

Дом №10. Секция 1

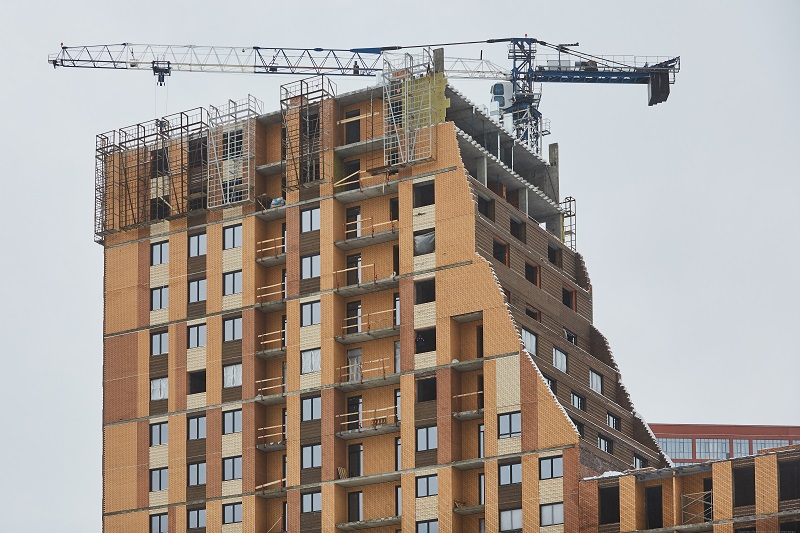

  • Выполнена кирпичная кладка наружных стен на 19 этаже и внутренних стен, и перегородок - до 19 этажа.
  • Завершена кладка пазогребневых перегородок до 15 этажа, смонтирована система вентиляции.

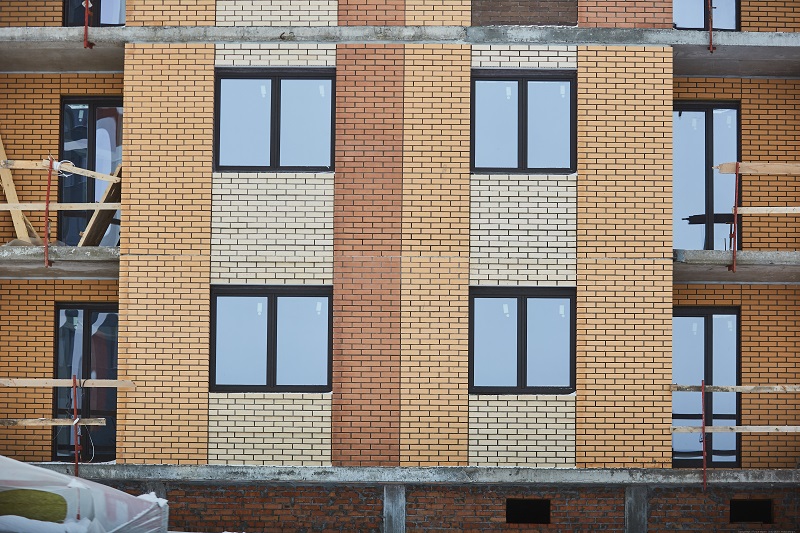

  • Установлены оконные блоки до 16 этажа.
  • Закончено устройство скрытой проводки до 11 этажа и оштукатурены наружные стены до 11 этажа.
  • Выполнено устройство горизонтальной разводки системы отопления до 15 этажа.
  • Закончено устройство стяжек на 4 этаже.

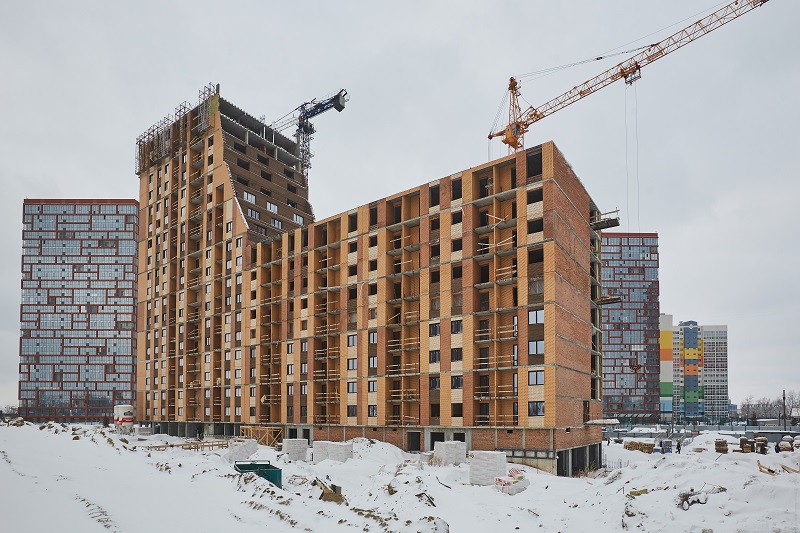

Дом №10. Секции 2 и 3

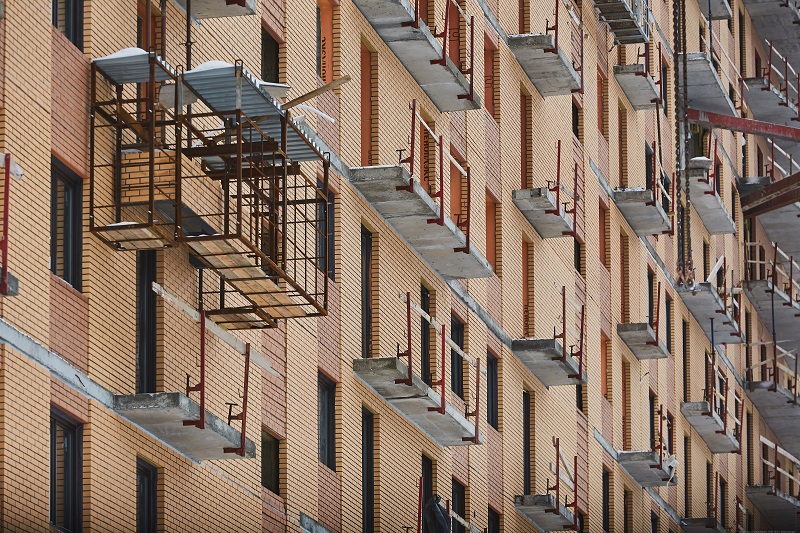

  • Завершена кирпичная кладка наружных стен и облицовки.
  • Кладка пазогребневых перегородок выполнена до 5 этажа, а устройство скрытой проводки - до 3 этажа.
  • В работе - монтаж оконных блоков на 6 и 7 этажах.⠀
  • Устройство горизонтальной разводки системы отопления во 2 секции выполнено до 8 этажа, в 3 секции – до 5 этажа.

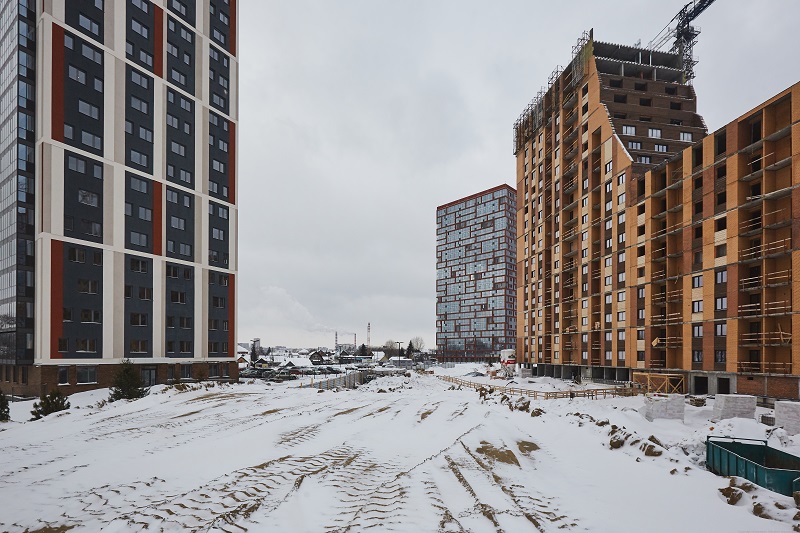

Дом №12


  • Завершены монолитные работы по устройству каркаса.
  • Выполнена кирпичная кладка наружных стен до 21 этажа.
  • Кирпичная кладка внутренних стен выполнена до 18 этажа.
  • Монтаж окон выполнен до 8 этажа

Дом №13


  • Выполнена забивка 426 свай.
