За период с 1 по 31 января 2018 года в рамках строительства второй и третьей очередей города-парка "Ясный берег" выполнены и завершены следующие работы:
Дом №8

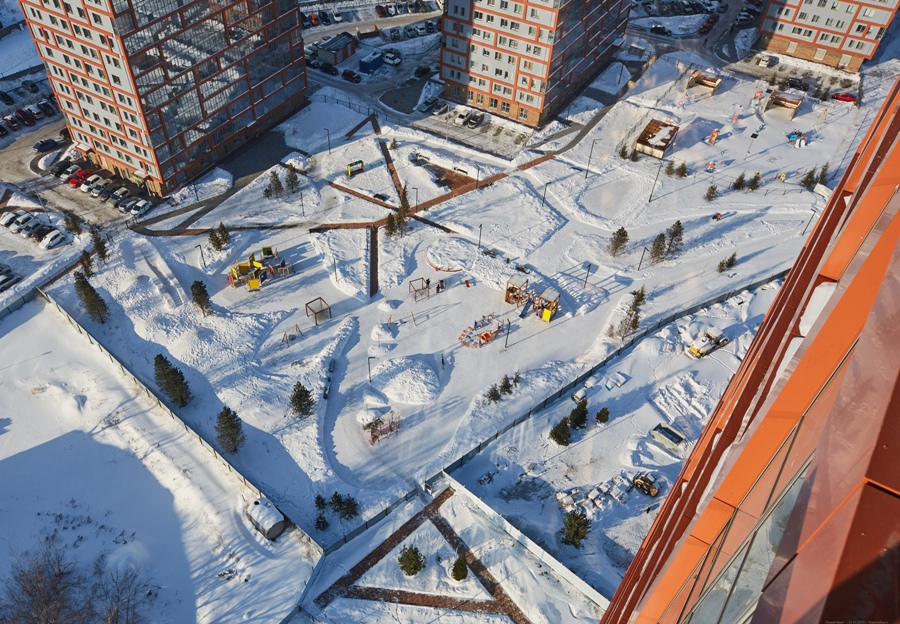

Завершена посадка крупномерных хвойных деревьев.
Выполнена юстировка инженерных систем.
Дом №7

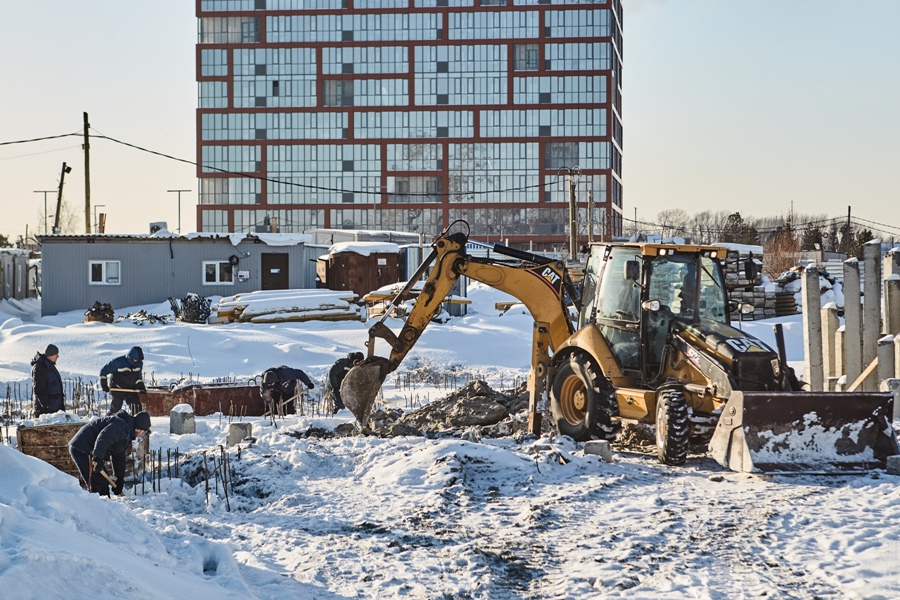

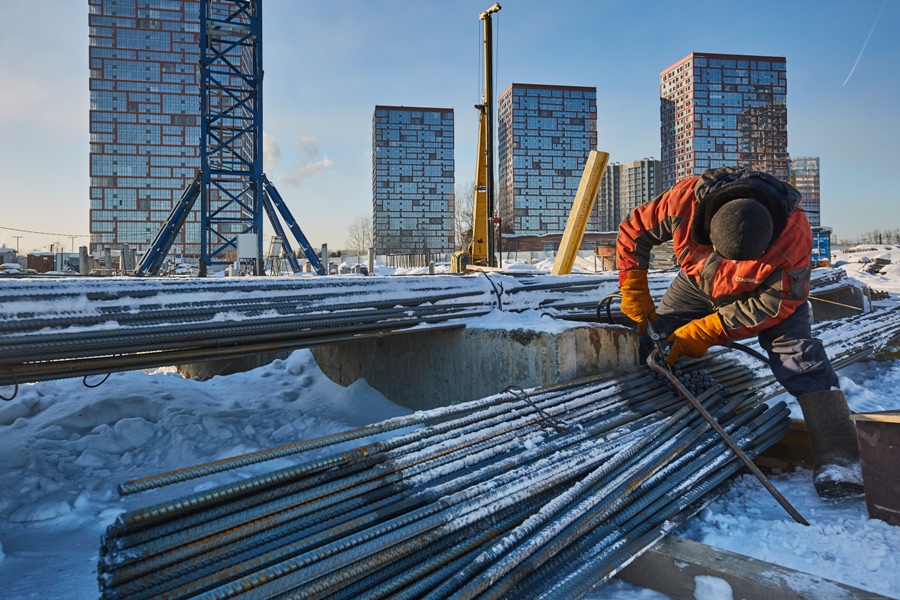

Кирпичная кладка наружных стен -2 этажа
Кирпичная кладка внутренних стен и перегородок - 5 этажей
Изготовлены и подготовлены для монтажа деревянные евроокна — 250 кв.м.
Изготовлена и подготовлена к монтажу распределительная трансформаторная подстанция
